【不定项选择题】

【背景资料】

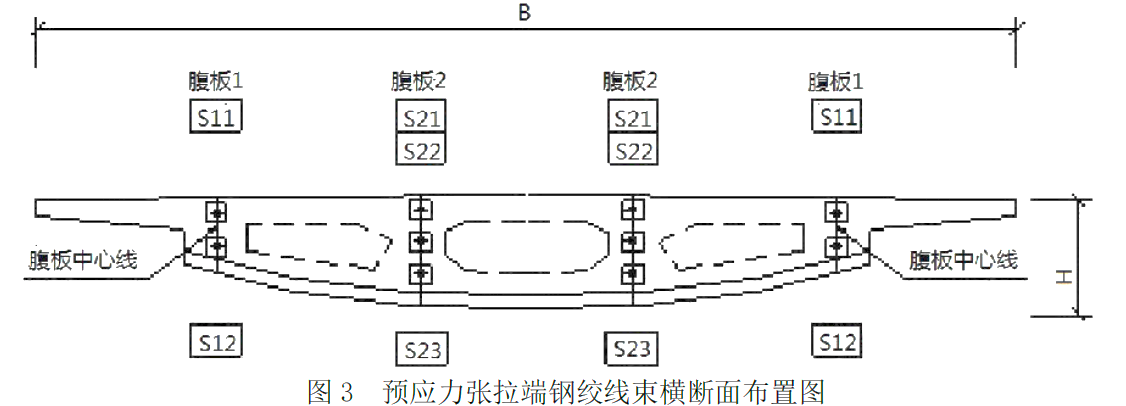

某公司承建一座桥梁工程。主线跨线桥I的第2联为(30m+48m+30m)预应力混凝土连续箱梁其预应力张拉端钢绞线束横断面布置如下图3所示。

事件一:箱梁混凝土设计抗压强度为50MPa,施工过程中按规范与试验规程要求对混凝土取样制作边长为150mm的立方体标准试件进行强度评定,试件以同龄期者三块为一组,并以同等条件制作和养护,经试验测定,第一组三块试件强度分别为50.5MPa、61.2MPa、51.5MPa,第二组三块试件强度分别为54.7MPa、57.1MPa、50.5MPa,第三组三块试件强度分别为50.1MPa、59.3MPa、68.7MPa。

事件二:施工单位编制了主线跨线桥I的第2联箱梁预应力的施工方案,内容如下:

(1)该预应力管道的竖向布置为曲线形式,确定了排气孔和排水孔在管道中的位置;

(2)确定预应力钢绞线的张拉采用两端张拉的方式;

(3)确定了预应力钢绞线张拉顺序的原则和各钢绞线束的张拉顺序.

事件三:根据交通运输部《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》要求,施工单位对该箱梁施工进行了总体风险评估,总体风险评估为亚级,施工过程中对该桥施工安全风险评估实行动态管理。


应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
某施工单位承接光缆施工工程,包括新建直埋线路工程和新建架空线路工程,其中直埋部分经过一条季节性断流的小溪及一条车流较大的硬化道路;新建架空线路全程采用7/2.2钢绞线做吊线,路由中经过行车道及380V电力线(在电力线上方经过)。
施工单位计划在杆路中的A点(角深18m)、E点(角深8m,但离公路十分近)、L点、C点(偶有大风经过)分别设置拉线;架空杆路施工完毕后,施工单位采用吊板方式布放光缆。布放完毕后,安装专业人员进行中继段测试并填写相关记录表。

【不定项选择题】

【背景资料】
隧道左线进口桩号Lk182+422,施工长度为1304.305米,右线进口桩号Rk182+414,施工长度为1298米。该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。其中Lk182+422~Lk182+522段隧道围岩为V级围岩,最小埋深为70m。
洞门采用削竹式洞门,明洞左右洞均长16米.洞口浅埋段超前支护采用30米长管棚加小导管施工。施工中发生如下事件:
事件一:隧道施工工序可划分为:①洞顶截水沟开挖、砌筑及洞口排水工程;②进洞辅助措施施工;③洞口土石方开挖及边、仰坡和成洞面临时防护;④浅埋段及洞口明洞模筑衬砌施工;⑤浅埋段开挖、初期支护;⑦洞身开挖;⑧洞门施工;⑨洞身初期支护;⑩仰拱和铺底;洞身防水;⑪二次衬砌;⑫洞内路面。
事件二:洞身施工中,施工单位采取如下做法:
(1)施工初期要做好洞口范围的排水,成洞时严禁洞口大开挖,防止滑坡及坍塌。
(2)发现局部超挖,超挖量为100mm,施工单位准备在施工二衬时用二次衬砌混凝土回填。
(3)二次衬砌施工中,采用由上到下、先拱后墙的顺序。
(4)逃生通道距离开挖掌子面为30m。
事件三:针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。
事件四:根据设计要求,施工单位计划对Lk182+422~Lk182+522段隧道实施监控,量测项目有:洞内外观察、地表下沉、钢架内力和外力、围岩压力、周边位移、拱顶下沉、拱脚下沉、锚杆轴力等。
事件五:施工单位对喷射混凝土强度等实测项目进行了实测。

【不定项选择题】

袁先生与李女士结婚三个月,李女士怀孕,预计9个月后孩子出生。

袁先生,28岁,每年的年收入为50万元;李女士,28岁,每年的年收入为30万元,每月还可以获得投资收入5000元。以上所得均为税后所得。袁先生一家每月的生活支出为8000元,赡养父母每月支付4000元,医疗费每月2000元,车辆开支每月1000元,其他支出每月600元。此外,袁先生每年还带领家人一起出游,约10000元。除此之外,没有别的支出。

袁先生和李女士结婚时,买了一套总价80万元的自用房,目前该房产的现值为100万元。另外,袁先生投资了一套总价60万元的公寓,首付20%,剩余房款采用每月等额还本付息的方式偿还贷款,每月需还贷1200元。袁先生一家目前在银行的活期存款有30万元,定期存款有10万元。为了使家庭更好地实现财务自由,袁先生投资了一些金融资产,其中股票基金2万元,债券基金2万元。夫妇双方均在单位参加了五险一金等基本的保障,家庭参保了家庭财产险,年缴保费10000元,保单现金价值10万元。未参保任何其他商业保险。

购车规划:5年后准备购买一辆30万元左右的家用轿车。假设家用轿车价格增长率为4%。

购房规划:10年后准备投资一间180万的门市房,以租养贷,以房养老。假设房屋价格增长率为2%。

薪金增长率5%;储蓄的投资报酬率为6%。

根据以上材料回答下列九题。

【不定项选择题】

【背景资料】某双线铁路隧道全长8500m,洞身为Ⅲ级围岩,进出口各20m为Ⅳ级围岩。水文地质条件简单。可供选择的施工方法有:全断面隧道掘进机施工方法、矿山法施工方法中的全断面开挖法和台阶开挖法。

【不定项选择题】

甲是某有限合伙企业的有限合伙人,持有该企业 15% 的份额。在合伙协议无特别约定的情况下,甲在合伙期间未经其他合伙人同意实施了下列行为,其中违反《合伙企业法》规定的有 ( )。

A.

 将自购的机器设备出租给合伙企业使用

B.

 以合伙企业的名义购买汽车一辆归合伙企业使用

C.

 以自己在合伙企业中的财产份额向银行提供质押担保

D.

 提前一个月通知其他合伙人将其部分合伙份额转让给合伙人以外的人

E.

 以合伙企业名义与某企业订立原材料供应合同

【不定项选择题】

张某申请执行李某财产一案,执行法院裁定中止执行。下列哪些做法符合法律规定?(     )

A.

 依职权解除对李某房屋的查封

B.

 以作出中止执行裁定之前已经发出拍卖公告为由,继续拍卖李某的车辆

C.

 因张某提供担保裁定恢复执行

D.

 驳回李某提出将划拨到法院账户上的银行存款退回原账户的请求

【不定项选择题】

行政复议属于行政系统(        )。

A.

内部监督

B.

一般监督

C.

具有救济性质的监督

D.

专门监督

【不定项选择题】

【背景资料】

某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,左右线隧道跨度都为10m,隧道最大埋深500m,进出口为浅埋段,IV 级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,I、II、III 级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。

   事件一:考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“少扰动,早喷锚、勤测量、紧封闭”的基本原则。

  事件二:隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有洞内外观测,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。隧道现场监控量测应成立专门量测小组,由施工单位或委托其他单位承担量测任务。 量测组负责测点埋设、日常量测、数据处理和仪器保养维修工作,并及时将量测信息反馈于施工和设计。现场监控量测应按量测计划认真组织实施,并与其他施工环节紧密配合, 不得中断工作。各预埋测点应牢固可靠,易于识别并妥善保护,不得任意撤换和遭到破坏。

   事件三:在涌水段的结构防水层施工时,在压浆地段混凝土衬砌达设计强度70%时,在衬砌背后进行压浆作为防水。针对该隧道施工过程中涌水段施工,采用井点降水法降水,编制了应急预案,并定期进行救援演练。

   事件四:在施工过程中,该隧道洞身掘进采用预裂爆破方法,炮眼布置形式如图。由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标对其他项目开展了安全生产事故隐患排查治理活动。


事件五:隧道竣工后,在直线地段每50m、曲线地段每20m及需要测断面处,测绘以路线中线为准的隧道实际净空,标出拱顶高程、起拱线宽度、路面水平宽度。隧道永久中线点,应在竣工测量后用混凝土包埋金属标志。洞内水准点每公里应埋设一个,短1km的隧道应至少设一个,并应在隧道边墙上画出标志。最后提交了测量竣工资料,包括净空断面测量和永久中线点、水准点的实测成果及示意图。

【不定项选择题】

压力开关动作后气体喷放指示灯未被点亮,可能的原因有(  )。

A.
压力开关和气体喷放指示灯故障
B.
压力开关与气体灭火控制器的连接线路故障
C.
压力开关与气体喷放指示灯的连接线路故障
D.
气体灭火控制器与气体喷放指示灯的连接线路故障
E.
气体灭火控制器联动输出信号故障
【不定项选择题】

【背景资料】某施工单位承担了一井筒的施工,井深500m,其建筑安装工程费除税金以外主要包括:人工费780万元,材料费(含工程设备)600万元,利润150万元,规费210万元。合同还约定施工机械使用费:折旧180万元,大修及经常修理30万元,燃料动力费270万元,机上人工费90万元,安拆费及场外运费60万元。工程工期15个月。如果工程量增减在5%内时,仅有人工费、材料费(含工程设备)、施工机具使用费作调整。工程停工时的计费与正常相同。
工程施工中,发生下述事件:
事件1:井筒穿过一含水层,施工单位凭经验通过,但发生了淹井,造成设备损失10万元,返修井壁20万元,事故处理 80万元,停工0.5个月,处理1个月。
事件2:施工中发生不可抗力事件,造成施工机具损失8万元,施工现场待安装设备损失16万元。施工单位工伤10万元,建设单位工伤10万元,工程清理修复20万元,影响工期1个月。
事件3:建设单位提出要求井筒加深10m,需要材料费7万元,人工费8万元,增加工期0.2个月。
