根据《保险法》规定,下列说法中不正确的选项是 ( )。
某安装公司中标一科研办公楼(寒冷地区)机电专业分包工程项目,承包范围包括建筑给排水及供暖系统、通风空调系统和电气系统;建筑智能化系统由建设单位发包给某智能化公司。工程合同中明确要求机电专业分包商须配合建设单位获得绿色建筑二星级评价的认证。

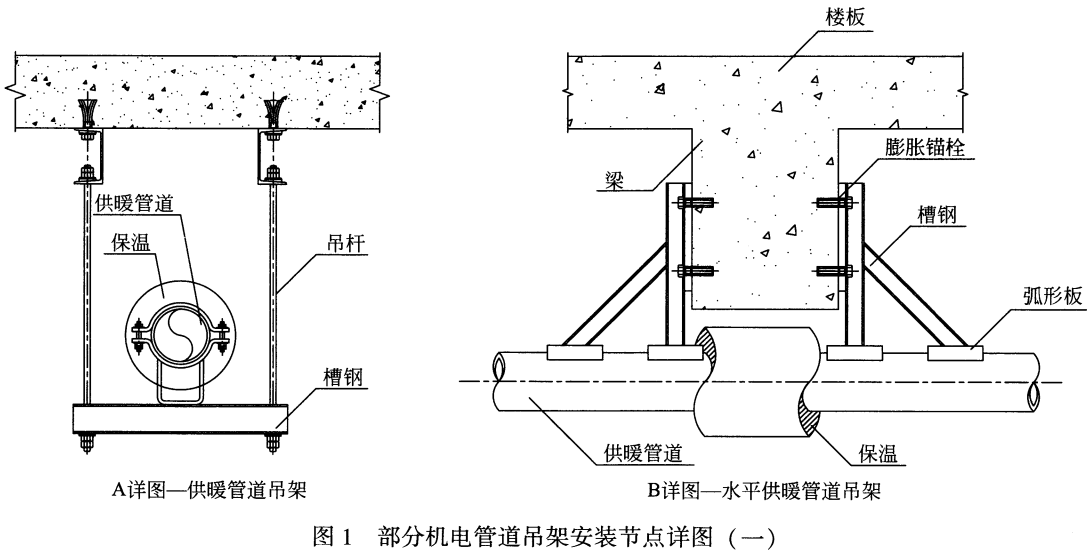

项目开工后,各专业设计师进行了图纸交底建设单位组织进行了图纸会审,安装公司据此展开图纸深化设计,包括各类机电管道吊装安装详图的设计及计算并通过了设计的审核批准,下图1是部分机电管道吊装安装节点详图。

同一保险人不得同时兼营财产保险业务和人身保险业务
保险公司应当依法提取各项责任准备金、未决赔款准备金、公积金和保险保障基金
经营财产保险业务的保险公司当年自留保险费,不得超过其实有资本金加公积金总和
保险公司对每一危险单位,即对一次保险事故可能造成的最大损失范围所承担的责任,不得超过其实有资本金加公积金总和的 10%; 超过的部分应当办理再保险
下列案件中诉讼标的发生变更的有( )。
甲诉请求判决偿还借款,在诉讼过程中,甲又增加提出支付利息的请求
甲诉乙请求判决离婚,在诉讼过程中,甲又增加提出分割共同财产的请求
甲诉请求判决解除租赁合同,在诉讼过程中,甲又将解除租赁合同的请求变更为乙按照租赁合同的约定支付租金
甲诉乙请求判决离婚,在诉讼过程中,甲又变更为请求判决解除同居关系
甲公司为居民企业, 主要从事不锈钢用品的生产和销售业务, 2019年有关经营情况如下: ( 1) 产品销售收入 800万元, 销售边角料收入 40万元, 接受捐赠收入 60万元, 国债利息收入 5万元。 ( 2) 实发合理工资、薪金总额 100万元, 发生职工福利费 支出 15万元、职工教育经费支出 1.5万元,拨缴工会经费 2万元。 ( 3)全年发生业务招待费支出 8万元。 ( 4)当年发生广告费支出 120万元,上年结转未扣完的广告 费5万元; ( 5) 支付法院诉讼费 3万元, 税收滞纳金 4万元, 合同违 约金 5万元, 银行逾期利息 6万元。 企业所得税
( 6) 因管理不善一批原材料被盗, 原材料成本 10万元, 增值税进项税额 1.3万元, 取得保险公司赔款 6万元,原材料损失 已经税务机关核准。 已知: 职工福利费支出、职工教育经费支出、拨缴的工会经 费分别不超过工资薪金总额的 14% 、 8%和 2%的部分, 准予扣 除; 广告费不超过当年销售(营业) 收入的 15%的部分准予扣除; 业务招待费按照发生额的 60%扣除,但最高不得超过当年销售(营 业)收入的 5‰。 要求:根据上述资料,不考虑其他因素,分析回答下列问题。
甲公司在计算 2019年度企业所得税应纳税所得额时, 下列扣除金额计算错误的是( )。
某综合楼工程,地下三层,地上二十层,总建筑面积68000㎡,地基基础设计等级为甲级,灌注装筏板基础,现浇钢筋缓凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工合同,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上包括三个施工工序,其流水节拍如下表示:
标准层装修施工流水节拍参数一览表(时间单位:周)

某枢纽工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,其中工程量清单采用工程量清单计价规范格式编制。管理房装饰装修工程以暂估价形式列入工程清单。
投标人甲编制的该标段投标文件正本1份,副本3份,正本除封面、封底、目录和分隔页外的其他页,均只加盖了单位章并由法定代表人的委托代理人签字。

投标人乙中标,并与招标人签订了施工合同。其中,工程项目总价表内容如下表:

合同约定,质量保证金按签约合同价的5%计取,管理房装饰装修工程必须通过招标方式选择承包单位,并允许将外幕墙分包。
管理房装饰装修工程招标中,投标人丙拟将外幕墙分包,填报了拟分包情况表,明确分包项目、工程量、拟投入的人员和设备。
根据资料 (1) 至资料 (3),下列各项中,关于摊销 M 非专利技术成本的表述正确的是 ( )。
每月摊销额为 1200 元
2022 年 M 非专利技术摊销总额为 8400 元
自 2022 年 6 月开始摊销
自 2022 年 7 月开始摊销
【背景资料】建设单位发包一年产量60万吨的煤矿工业广场项目。经过招标投标,某施工单位中标并与建设单位签订了施工合同,工程内容包括提升机房、变电所、机修车间、办公楼等,合同总价2800万元。施工期间,发生以下事件:

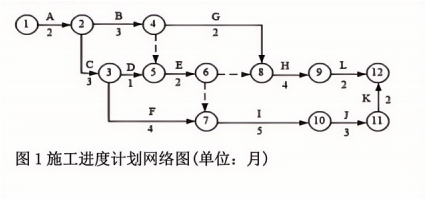

事件1:开工前,施工单位根据合同工期编制了施工进度计划网络图(如下图1),并报监理工程师审核。监理工程师发现,按照设计文件,工作H和工作I完成后,工作J方可施工,这在进度计划网络图中没有体现,不符合“四结合”的施工准备方法,要求施工单位进行调整。
事件2:工程开工后不久,施工单位项目经理王某因个人原因与单位解除劳动合同,施工单位决定由项目副经理李某担任项目经理。
事件3:办公楼工程F的钢筋混凝土预制桩基础施工期间,由于建设单位供应的预制桩到场不及时,使桩基础推迟5天开工。打桩过程中,施工单位的打桩设备出现故障造成工程停工3天。设备修理完毕恢复施工后,突发洪水,导致工程停工7天。
背景资料:
A公司承接一城市天燃气管道工程,全长3.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设。
开槽施工过程中发生如下事件:
事件一:监理工程师检查时发现,承接焊接工作的施工单位资质不全,要求立刻停止焊接作业。
事件二:由于工期紧张,为了加快施工进度,施工员临时安排了一名电工进行管道焊接工作。焊缝检查时发现焊缝不符合相关规定。
定向钻钻进施工中,直线管段钻进过程中遇到砂层,项目部根据现场情况采取控制泥浆流量和压力等措施,防止出现坍孔、钻进困难等问题。
某国驻华商社工作人员阿姆杜拉策划、参与了国内犯罪分子走私犯罪活动。对阿姆杜拉的刑事责任问题,应当如何处理?( )(司考)
适用我国法律追究其走私罪的刑事责任
通过外交途径解决
适用其本国的法律追究其走私罪的刑事责任
直接驱逐出境
【背景资料】
A公司中标长5km的天然气钢质管道工程,DN300mm,设计压力0.4MPa,釆用明挖开槽法施工,中标价5500万元。项目部按施工组织设计搭设围挡,统一设置各种交通标志,隔离设施及夜间警示信号。为确保交通导行方案的落实,任沿线居民出入口设置足够的照明装置,施工现场按照施工方案,在主要道路交通路口设专职交通疏导员,积极配合交通民警与协警搞好施工和社会交通的疏导工作,减少由于施工导致的交通堵塞。在项目部施工过程中,
发生了如下事件:
事件一、A公司提取中标价的5%为管理费后把工程包给B公司,B公司组建项目部后以A公司的名义组织施工。
事件二、施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。
事件三、项目进场后配备了专职安全管理人员。
