某机电安装公司承接了某厂区电气工程扩建改造项目,主要工作内容包括设备采购,设备安装,防雷接地安装等,建设单位要求安装公司严格按照合同施工,工期不得延误。安装公司根据工程合同要求向建设单位提交了施工进度计划图如下,数字代表施工天数。
在安装公司施工期间,监理工程师第 8 天下班前检查,发现设备安装刚开始安装 1 天,接口匹配工作已经进行了 3 天。照明施工刚开始进行了 1 天。监理工程师认为会影响到总工期,要求施工单位提交赶工计划。
施工单位召开了协调会,汇总出可以压缩工期的工序及费用的表格。随后编制了赶工计划,获得监理单位的批准。
安全生产监督管理部门在现场抽查,发现项目部未进行职业病危害预评价,也未提交职业病危害预评价报告。给予警告,责令机电公司限期改正。装公司施工期间始终严格执行“三检制”,并最终按原工期完成项目。
某安装公司承包了一空压站安装工程,规模为3×10Nm³/min,生产能力为17 Nm³/min,空压管道供压压力为0.7Mpa,空压管道为无缝不锈钢管道(S30408,牌号06Cr19Ni10),采用焊接连接。空压站冷却管为镀锌钢管焊接。工程所需设备及材料如下表:

储气罐和供压管道为一个系统,储气罐水压试验压力为1.25Mpa,取管道试验压力进行水压试验。空压管道工程系统由C单位施工,D单位进行监理。系统安装完成后进行了单机试运行。
某安装公司承担一个垃圾焚烧电厂余热锅炉、汽轮发电机组安装工程中除设备和管道防腐保温外的所有工程。工程地点位于某省的一个县级市。安装公司进场后组建了施工项目部,安排锅炉安装和汽机安装两个综合劳务队进场施工。每个综合劳务队的工种人员数量和技能等级均可满足施工要求。临时用电设施由总承包单位负责。锅炉受热面安装中,过热器的材质为15CrMo钢,水冷壁、省煤器的材质为20钢,均采用焊接接口。锅炉受热面安装的工作内容有:(1)设备清点检查;(2)联箱找正划线;(3)通球试验;(4)光谱检查;(5)管子就位、对口焊接。在锅炉受热面吊装时,施工人员仅在吊装过热器时使用了专用吊具,而其他受热面则直接用钢丝绳捆绑管束进行吊装,其理由是碳钢管材不需特殊保护;此行为被现场监理工程师发现并及时制止。在锅炉辅机和汽轮机辅机开始单机试运行前,项目部编制完成各单机试运行方案,并经公司技术负责人(总工程师)审批后准备实施,而监理工程师认为审批程序不符合要求,不同意安装公司开始单机试运行。
9月2日,国内某证券投资基金收益率已达到26%,鉴于后市不太明朗,下跌的可能性很大,为了防止股市出现快速下跌而来不及卖出股票,基金经理决定利用沪深300指数期货实行保值。假定其股票组合的现值为2.24亿元,并且其股票组合与沪深300指数的β系数为0.9。9月2日般指盘中的现货指数为3400点,而12月到期的期货合约为3650点。
某施工单位承建巷道工程。该卷道净断面20㎡,所穿过的岩层属于IV~V类稳定性围岩,采用锚喷支护。锚杆长度2.0m,间排距800m×80mm,喷射混凝土强度等级为C20,厚度100mm,同时架设铜棚支架,支架间距0.8m。地质资料预计该巷道将通过断层破碎带。
施工单位采用钻爆法掘进,气腿式风动凿岩机钻眼。凿岩机操作人员开始钻眼时,领钎工戴着手套点好周边眼位,要求周边炮眼的眼底落在掘进断面轮廓线外50mm处。钻眼完毕后,班长立即递知爆破工进行装药,此时爆破工在临时水泵房内刚完成起爆药卷的装配工作,接到装药通知后,立即到工作面迎头进行炮眼装药工作。装药过程中,班组长发现工作面围岩破碎,认为巷道已遇断层破壁带,并经监理单位同意,采取了减少装药量(周边眼间隔装药)、缩小钢棚支架间距、钢棚架设支护紧跟工作面迎头的措施。装药结束经瓦斯检查工检查瓦斯后,进行了爆破。
爆破后,待工作面的炮烟被吹散,班组长,爆破工和瓦斯检查工进入爆破工作面。发现钢棚支架崩坏、支架间拉杆脱落。在工作面进行敲帮问顶安全检查时钢棚支架突然发生倾倒,支架顶部大块后石冒落,将班组长等3人砸成重伤。
根据以上场景,回答下列问题(共26分):
【背景资料】某新建住宅工程项目,建筑面积23000㎡,地下2层,地上18层,现浇钢筋混凝土剪力墙结构,项目实行项目总承包管理。
施工总承包单位项目部技术负责人组织编制了项目质量计划,由项目经理审核后报监理单位审批,该质量计划要求建立的施工过程质量管理记录有:使用机具和检验、测量及试验设备管理记录,监督检查和整改复查记录等。监理工程师对此提出了整改要求。
施工前,项目部根据本工程施工管理和质量控制要求,对分项工程按照工种等条件,检验批按照楼层等条件,制定了分项工程和检验批划分方案,报监理单位审核。
该工程的外墙保温材料和粘结材料等进场后,项目部会同监理工程师核查了其导热系数、燃烧性能等质量证明文件;在监理工程师见证下对保温、粘结和增强材料进行了复验取样。
项目部针对屋面卷材防水层出现的起鼓(直径>300mm)问题,制定了割补法处理方案。方案规定了修补工序,并要求先铲除保护层、把鼓泡卷材割除、对基层清理干净等修补工序依次进行处理整改。

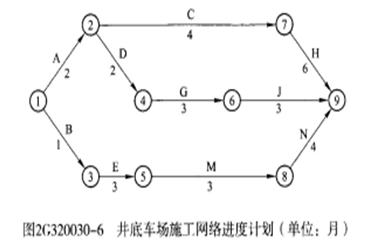

【背景资料】某施工单位承担一矿井井底车场的施工任务,合同工期为12个月。施工单位根据该矿井井底车场巷道和硐室的关系,编制了井底车场施工网络进度计划(图2G320030-6),并组织了3个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、H;乙队B、E、M、N;丙队D、G、J。
工程施工进行3个月后,施工单位发现井下巷道工作面涌水较大,向建设单位建议在井底车场增加临时水仓及泵房,该工作名称为K,工期为2个月;工作K必须安排在工作D和E都完成后才能开始,并应尽早组织施工。建设单位同意增加设置临时水仓及泵房,但要求施工单位合理安排施工,确保合同工期不变。
施工单位根据建设单位的意见,及时调整了施工安排。由乙队承担临时水仓及泵房工作K的施工,安排在工作D、E结束后开始,K完成后再进行工作M的施工。该施工安排及时报送给了监理单位,施工单位据此安排还提出了补偿新增工作K的费用和延长工程工期的索赔。
【背景资料】

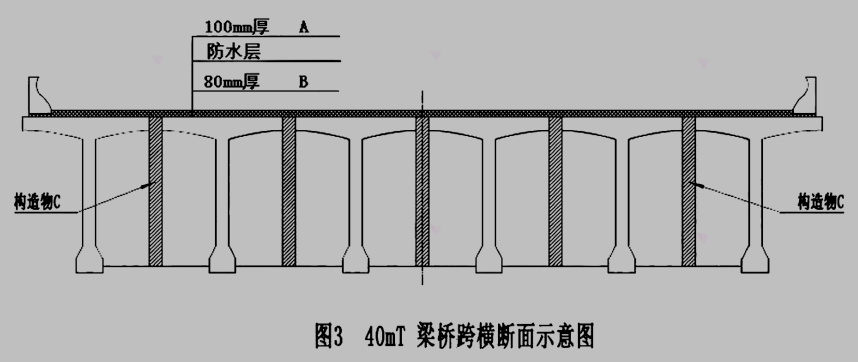

二级公路某大桥全长857m,桥宽12.5m,桥梁上部结构布置为4×25mT梁+6×40mT梁+(45m+80m+45m)悬浇连续箱梁+6×40mT梁+4×25mT梁。 其中40mT梁桥跨横断面如图3所示。
T梁预制场位于南岸0#桥台一侧的路基上,设有3个25mT梁预制台座与4个40mT梁预制台座,结合本桥结构及地质条件,使用1台运梁平车将T梁从预制场的存梁区转运至架梁现场,采用40m双导梁架桥机首先对南岸T梁逐孔架设。待(45m+80m+45m)悬浇连续箱梁施工完毕后逐孔架设北岸各跨T梁。 进行施工。
施工中发生如下事件:进行施工。
事件一:T 梁预制完成后,采用两台设计起吊能力为125T的龙门吊将T梁吊运至存梁区存放。移梁前对梁体喷涂统一标识,标识内容包括 预制时间、施工单位、部位名称。施工单位T梁存放做法如下: 进行施工。
①T梁移运至存梁区时,其混凝土强度不低于设计强度的 80%。 进行施工。
②T梁叠层存放时不得超过三层。 进行施工。
③叠层存放时下层T梁端部顶面上用加厚钢板支垫。 进行施工。
④T梁按吊装次序、方向水平分层叠放,标志向外,并支撑牢固。进行施工。
事件二:T 梁吊装前,在每片梁两端标岀竖向中心线,并在盖梁(桥台)顶面上测量放样,放出梁的纵向中心线与每片梁的具体位置。进行施工。
T梁预制并运输到架设施工现场,釆用双导梁架桥机架设的主要施工工序包括: ①架桥机及导梁拼装,试吊;②架桥机前移至安装跨,支顶前支架;③安放支座;④落梁,横移到位;⑤运梁喂梁,吊梁、纵移到位;⑥铰缝施工,完成整垮安装;⑦重复各步骤架设下一片梁直至完成整孔梁;⑧架桥机前移至下一跨,直至完成整桥梁片安装。进行施工。
事件三:施工前,根据《公路工程施工安全技术规范》和《公路水运工程安全生产监督管理办法》,施工单位针对本桥梁上部结构施工危险性较大工程编制25mT梁预制、25mT梁运输与安装、40mT梁预制、40mT梁运输与安装共四个专项施工方案,并按照方案要求进行施工。
法院可以受理被害人提起的下列哪一附带民事诉讼案件?( )
抢夺案,要求被告人赔偿被夺走并变卖的手机
寻衅滋事案,要求被告人赔偿所造成的物质损失
虐待被监管人案,要求被告人赔偿因体罚虐待致身体损害所产生的医疗费
非法搜查案,每日损失费用赔偿
