【不定项选择题】

A公司中标某工业改建工程,合同内容包含厂区所有的设备、工艺管线安装等施工总承包。A公司进场后,根据工程特点,对工程合同进行分析管理,将其中亏损风险较大的部分埋地工艺管道(设计压力0.2MPa) 施工分包给具有资质的B公司。
A公司对B公司进行合同交底后,A公司派出代表对B公司从施工准备、进场施工、工序施工、工程保修及技术方面进行了管理。
B公司进场后,由于建设单位无法提供原厂区埋地管线图,B公司在施工时挖断供水管道。
造成A公司65万元材料浸水无法使用,机械停滞总费用43万元,每天人员窝工费用48万元,工期延误25天。B公司机械停滞费18万元。
管沟开挖完成后,当地发生疫情,导致所有员工被集中隔离,产生总隔离费用54万元。为此A公司向建设单位提交了工期及费用索赔文件。
B公司在埋地钢管施工完成后,编制了该部分的液压清洗方案,方案因工艺管道的埋地部分设计未明确试验压力, 拟采用0.3MPa的试验压力进行试验,管道油清洗后采取保护措施该方案被A公司否定。

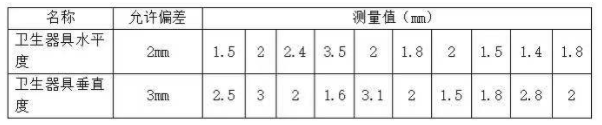

A公司在卫生器具安装完成后,对某层卫生器具(检验批的水平度及垂直度进行现场检验共测量20点,测量数据如表4所示。

A公司在质量巡查中,发现工艺管道安装(如图4所示)中的膨胀节内套焊缝、法兰及管道对口部位不符合规范要求,要求整改。

  【问题】

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】某施工单位承接了12km的山区二级公路工程项目,其中包含一座长100m的双车道隧道。隧道起止桩号为K5+640~K5+750,隧道围岩为砂岩,岩体完整,呈块状整体,进出口岩石裸露。隧道采用传统矿山法施工。隧道洞口段路面采用水泥混凝土路面,路面结构层自上而下为:20cm厚C30水泥混凝土面层;20cm厚水泥稳定碎石层;20cm厚填隙碎石基层。路面施工完成后进行了隧道安全设施的施工。隧道通车后,在进口段发现路面出现横向裂缝,施工单位对出现裂缝的原因进行调查分析,发现该段基层顶面标高比设计标高平均高出5cm,而混凝土制备、浇筑工艺、养护都满足要求,切缝及时。

【不定项选择题】

某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。

某总包单位对该开发商社会信誉,偿债备付率、利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00万元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本》GF-2017-0201签订了工程施工总承包合同。

项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33;B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32。最终运用价值工程方法确定了实施方案。

【不定项选择题】

【背景资料】
某集团公司承建高速铁路站前工程第一标段,其中某桥梁主跨为(48+80+48)m双线预应力混凝土连续箱梁,采用悬臂浇筑法施工,边跨直线段采用满堂支架现浇。
施工过程中发生以下事件:
事件1:连续箱梁施工前,施工队拟配置的梁部施工设备有:垂直运输设备、水平运输设备、压浆设备、托架、支架、模板、试验设备。
事件2:边跨直线段施工前,项目经理部编制了专项施工方案:要求将施工作业平台脚手架与梁部模板连接牢固,以增加脚手架的安全性。底模安装完成后,对支架进行预压,预压重量设定为最大施工荷载的1.0倍,分三次预压到位。
事件3:项目经理部委托了第三方监测单位对梁部线形进行监测。标准梁段施工前,项目经理部对施工队进行了技术交底,要求每浇筑完成3个梁段后,根据第三方监测单位的监测数据调整梁部线形;梁段混凝土达到张拉条件后,前移挂篮,再张拉纵向预应力筋;合龙段施工前,应分析气温变化情况,在施工当天选定近5天平均气温时段锁定合龙口并浇筑混凝土;中跨合龙段混凝土具备张拉条件后,先拆除O#块支座临时固结,再张拉底板预应力筋。

【不定项选择题】

国庆放假期间,小涛约了几个同学到学校踢足球时撞掉门牙,家长要求学校赔偿医疗费。由于事故在校内发生,学校应承担部分事故责任。(  )

A.
B.
【不定项选择题】

某公司适用的所得税税率为25%,2020年发生的有关交易或事项如下:
(1)2020年1月初,该公司股东权益总额为18500万元,其中股本为10000万元(每股面值为1元),资本公积为4000万元(均为股本溢价),盈余公积为3000万元,未分配利润为1500万元。
(2)经股东大会决议并报有关部门核准,2020年5月22日该公司以银行存款回购本公司1000万股股票,每股回购的价格为5元,原发行价格为3元。6月10日将回购的股票1000万股注销。
(3)2020年实现利润总额为2100万元,其中相关会计处理与税法规定存在差异的事项为:①支付税收滞纳金100万元;②本年取得的国债利息收入200万元,不考虑递延所得税。
(4)根据股东大会批准的2020年利润分配方案,该公司按实现净利润的10%提取法定盈余公积;按实现净利润的5%提取任意盈余公积;向股东分配现金股利500万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用“万元”表示)
(3)根据资料(3),下列各项中,该公司的会计处理正确的是(  )

A.
确认所得税费用:借:所得税费用500贷:应交税费--应交所得税500
B.
确认所得税费用:借:所得税费用450贷:应交税费--应交所得税450
C.
将本年利润结转至未分配利润时:借:本年利润1600贷:利润分配--未分配利润1600
D.
将本年利润结转至未分配利润时:借:本年利润1350贷:利润分配--未分配利润1350
【不定项选择题】

52. Write an essay of 160-200 words based on the following drawing. In your essay, you should

1) describe the drawing briefly,

2) explain its intended meaning, and then

3) support your view with an example/examples.

You should write 160-200 words neatly on ANSWER SHEET (20 points)




【不定项选择题】
二层通信机房发生火灾时,机房工作人员的下列做法符合要求的有( )。
A.
将气体灭火系统调整到自动状态
B.
按下一区门外的手动启动按钮
C.
在钢瓶间手动机械应急启动1#启动瓶
D.
将气体灭火控制器外控设备消音
E.
将气体灭火控制器复位
【不定项选择题】

【背景资料】
某水利枢纽工程由水闸、泵站、灌溉引水洞及堤防等建筑物组成。其中水闸共3孔,每孔净宽8m,采用平板钢闸门,闸门采用一台门式启闭机启闭。在施工过程中发生如下事件:
事件一:为加强枢纽工程施工质量与安全控制,施工单位设立安全生产管理机构,配备了专职安全生产管理人员。施工单位项目负责人对本水利枢纽工程建设的安全施工负责。
事件二:某天夜间施工时,一名工人不慎从14.0m高的脚手架上坠地死亡。事故发生后,施工单位及时向水行政主管部门、地方人民政府进行了报告。
事件三:在水闸施工过程中,由于闸墩施工时混凝土水化热没有控制好,造成闸墩下部出现多条细微裂缝,后经处理不影响工程正常使用和使用寿命,处理费用和质量影响小于一般质量事故。

【不定项选择题】

西北某地兴建的某A1级通用机场项目,魏设单位以某央企建设公司A可以提供垫资为由,拟定由A公司总承包该项目工程,遭到当地监管部门的反对。
建设单位招标投标过程中发生了下列事件:
事件一:工程采用PC承包形式进行邀请招标,有个别单位不明白PC承包的含义。
事件二:招标文件要求,自发标之日到投标日共计15d完成投标文件的编制,有一家投标单位B提出时间太紧无法完成,要求延长至21d,建设单位予以拒绝。
事件三:评标委员会专家在评标答疑会上,对施工单位在西北地区钢结构露天制作采用二氧化碳气体保护焊和设备滥浆的程序提出质疑。

【不定项选择题】

【背景资料】

渤海机电安装公司承包了30000米室外压力管道的安装工程,安装施工前履行了告之手续,书面告知提交了相关材料。

该工程工期很紧,施工期间阴雨天较多。项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,同时加强了专职检查,并利用排列图法对出现的焊接气孔问题进行了分析,及时采取了改进措施,顺利的完成了任务。

专职检查员在第一阶段检查焊口质量时,一共检查出40处气孔超标,分析了原因,列表如下:
