某采石场开采地点距国道大桥16.7m,1987年采石场由村办企业转为乡镇企业,王某某承包经营该场,破碎车间由李某某承包作为负责人兼安全员。
1989年7月,由于该采石场在出事故地点的开采处已经形成明显伞檐,王某某发现李某某在原开采点和出事地点两处之间进行开采,就通知李某某停采,李某某拒不执行,王某某认为李某已承包,没有强行制止。1989年8月中旬,在出事地点发生过1次坍塌事故(没有伤人),出现了明显的事故预兆,王某某再次指出出事地点不安全,让李某某转移到别处开采,但李某某不听指挥继续开采。1989年8月29日下午上班后,李某某将18名生产人员安排在此处从下部掏采。16时15分进行爆破后,在未检查清理爆破现场的情况下,李某某就令工人开始生产作业,此时工地左上方伞檐岩中一块弧长22.5m,约50m³的岩石突然脱落,造成10人死亡,重伤4人,轻伤4人,直接经济损失高达10万余元。
根据以上场景,回答下列问题:
案例(一)
某电站机电安装工程,建设单位在相关媒体和注册的电子招标投标交易平台发布了公告,公告明确了招标方法:整个招投标活动采用电子招投标的方法进行,并明确了对投标企业资质的要求,并告知了所注册的电子招标投标交易平台。招标投标过程中发生下列情况:
情况一:一家本地公司开标前两小时,利用纸质文件修改了自己的最终报价报建设单位,建设单位予以承认。
情况二:开标时,一家公司因交易平台提供的工具软件出现了问题,投标文件无法解密,被视为撤回其投标文件。
情况三:电子标书中A公司编制的发电机设备安装的程序为:定子就位→□→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→□→整体气密试验等。B公司编制的锅炉系统汽包安装方案中,仅含安装技术要点,而无汽包安装施工程序,建设单位要求两公司分别予以答复。
某机电安装公司项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。
该项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表。
考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d后开始下管、安管工作;②下管、安管200m后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。
项目部编制的施工进度计划如下(只给出部分内容):
工程实施过程中,挖土施工10d后遇雨,停工10d。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。
【背景资料】
某房地产开发公司投资建造一座高档写字楼,钢筋混凝土结构,设计项目已明确,功能布局及工程范围都已确定,业主为减少建设周期,尽快获得投资收益,施工图设计未完成时就进行了招标。
招标文件规定本地区单位参加投标不需要垫资,外地区单位参加投标需要垫资200万元。当地建设行政主管部门指定丙公司为房地产开发公司代理招标事务。
最终,某施工单位中标,业主与其签订施工合同时,由于设计未完成,工程性质已明确,但工程量还难以确定,双方通过多次协商,拟采用总价合同形式签订施工合同,以减少双方的风险。
在该施工总承包合同中有如下条款:
(1)工程合同额为1200万元,总工期为10个月。
(2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。
(3)甲方向乙方提供现场的工程地质与地下主要管网资料,仅供乙方参考使用,甲方不对由此带来的费用及工期负责。
(4)乙方不能将工程转包,但为加快工程进度,允许分包,允许分包单位将分包的工程再次分包给其他单位。
在施工过程中,现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。
(五)随着高等教育产业化的发展,近年来高等教育收费水平越来越高。韩女士见周围的同事都很早就开始给自己的子女准备高等教育金,也开始考虑尽早筹备儿子的高等教育费用。韩女士的儿子今年8岁,刚上小学二年级,学习成绩一直不错,预计18岁开始读大学。由于对高等教育不太了解,同时也不太清楚教育规划的工具及其运用,因此想就有关问题向理财师咨询。
根据以上材料回答(1)~(4)题。
某施工单位承接了一市内管道工程,包括甲乙丙三个中继段,施工单位根据工程实际情况结合施工队施工情况,对各个工序安排4施工队伍施工,光缆全部敷设完毕后进行光缆接续,本工程计划4月1日开工,施工内容如下:

施工过程中发生如下事件:子管推迟到开工后第5天到货;光缆推迟到开工后第14天到货;穿放乙段子管,管道不通需要修复,停工5天。
(三)借款人刘某是国企男员工,今年47岁,离异。刘某2年前已全款购买一套普通住房,现计划在某现房项目再购买一套面积为90平米的商品住房,每平米价格为1.2万元,每平米物业费2元,并向银行申请个人住房贷款。该银行首套房贷款最低执行利率为基准利率9折(5年以上贷款基准利率为4.9%),二套房贷款最低执行利率为基准利率的1.1倍。
【背景资料】 某中型水闸工程施工招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。已标价工程量清单由分类分项工程量清单、措施项目清单、其他项目清单、零星工作项目清单组成。其中闸底板C20混凝土是工程量清单的一个子目,其单价(单位:100m³)根据《水利建筑工程预算定额》(2002年版)编制,并考虑了配料.拌制.运输.浇筑等过程中的损耗和附加费用。
事件1:A单位在投标截止时间提前交了投标文件。评标过程中,A单位发现工程量清单有算术性错误,遂以投标文件澄清方式提出修改,招标代理机构认为不妥。
事件2:招标人收到评标报告后对评标结果进行公示,A单位对评标结果提出异议。
事件3:经过评标,B单位中标。工程实施过程中,B单位认为闸底板C20混凝土强度偏低,建议将C20变更为C25。经协商后,监理人将闸底板混凝土自C20变更为C25。B单位按照变更估计原则,以现行材料价格为基础提交了新单价,监理人认为应按投标文件所附材料预算价格为计算基础提交新单价。
本工程在实施过程中,涉及工程变更的双方往来函件包括(不限于):①变更意向书,②书面变更建议,③变更指示,④变更报价书,⑤撤销变更意向书,⑥难以实施变更的原因和依据,⑦变更实施方案等。
【背景资料】某公路路线长10公里,路基填方平均高度为13m,其中K3 + 300~K3 + 600软土地基约300m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,层位稳定,地层主要由第四系新近沉积的淤质土和第四系下更新统的灰、杂色黏土和砂层构成。其层次由上至下分别为黏土(硬壳层) .淤泥质粉质黏土、粉质黏土、黏土。

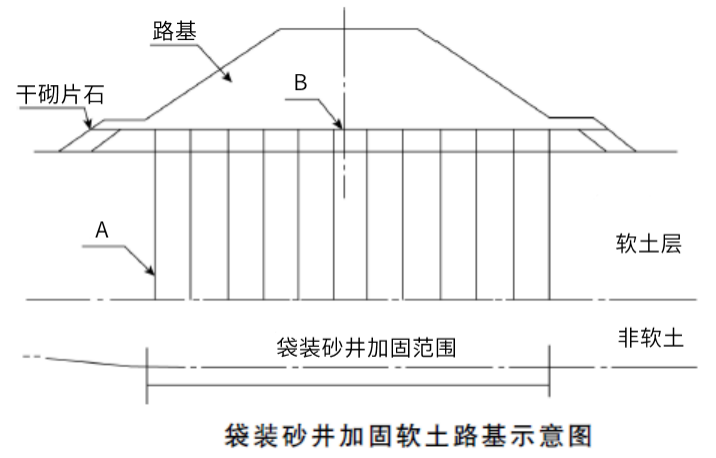

该项目采用袋装砂并辅以砂垫层方法处理软基,示意图如下所示。

施工工艺流程为:整平原地面→铺设下层砂垫层→机具定位→打入套管→沉入砂袋→埋砂袋头→拔出套管→机具移位→铺上层砂垫层。
砂井井径、间距及布置经多次固结计算确定,砂井直径为7cm,间距为1.2m,按梅花形排列,砂垫层厚度60cm,保证高出地表水位20cm。
项目部选用了渗透系数不小于砂的聚丙烯编织砂袋,具有良好的透水、透气性,一定的耐腐蚀、抗老化性能,其抗拉强度能保证承受砂袋自重和弯曲所产生的拉力,砂必须采用大于0.5mm的颗粒,占总重50%以下、含泥量不大于3%,渗水率较高的细砂。
施工中,套管拔出检查了砂袋的外露长度,砂袋入士深度是否满足要求,共发现有5个砂袋被带出,带出长度为1m左右。
K6 + 200~K6 +350段,位于粉砂土质,含水量大,地下水位高,采用孔深10~12m,间距60cm,梅花形摆排的CFG桩,施工完毕后经检查质量合格。
某立井井筒普通法施工,井深800m,净直径7.5m,井筒基岩段井壁厚度 600mm,混凝土强度等级C40。一施工单位承担了该井筒的施工,所采用的砌壁模板为金属整体液压下移式伸缩模板,高度4.0m,且可拆解均分为两段。
施工中,受断层和岩层倾角变化的影响,井筒提前进入了泥岩破碎带段。因工期紧张和材料准备不足,项目经理仍按原施工方案继续组织施工。在爆破后出渣时,发现井帮岩石风化现象严重,暴露高度1.0m时即出现多处片帮。强行出渣至一个浇筑段高4.0m后,工作面立即绑扎钢筋,绑扎过程中,发生了更严重的片帮垮落,致使一工人腿部骨折。
工作面经简单处理后,继续绑扎钢筋至完成,然后下放模板并浇筑混凝土。在浇筑混凝土过程中,施工作业人员发现模板后面有声响,井帮继续有片帮垮落,但混凝土浇筑工作未停止,直至结束。后经拆模检查,井壁多处出现蜂窝麻面和孔洞,该段井壁验收时被认定为不合格。
完工时,实测井筒总漏水量9m3/h,监理工程师要求施工单位整改。
该井筒工程施工完成后,采用的竣工验收程序为:施工单位提交验收申请报告→施工单位竣工预验收→监理人员组织现场初验→施工单位组织监理单位、建设单位竣工验收。
