【不定项选择题】

【背景资料】
某公司承包一座雨水泵站工程,9.7m高,地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求基坑采用明挖放坡,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护基坑周边设置轻型井点降水。

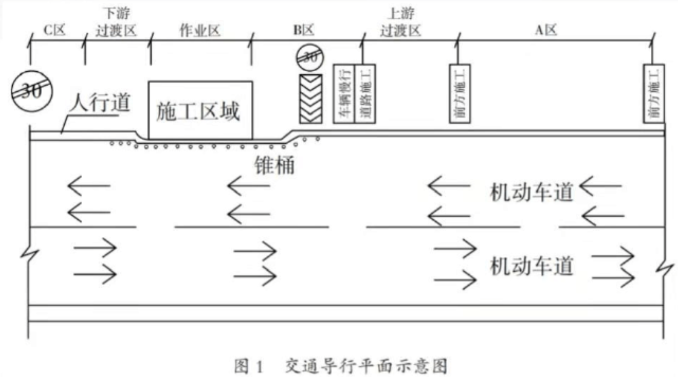

基坑邻近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(图1)。在路边按要求设置了A区、上游过渡区、B区、作业区、下游过渡区、C区6个区段,配备了交通导行标志、防护设施、夜间警示信号。
基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管理保护措施,设置了明显的标识。
(1)项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。
(2)为了能在雨期前完成基坑施工,项目部拟采取以下措施:①采用机械分两层开挖;②开挖到基底标高后一次完成边坡支护。
(3)直接开挖到基底标高夯实后,报请建设、监理单位进行地基验收。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
某大型水库枢纽工程,建设资金来源为国有投资。发包人和施工单位甲依据《水利水电工程标准施工招标文件》(2009版)签订施工总承包合同。工程量清单计价以《工程量清单计价规范》为标准。南干渠隧洞估算投资1000万元,发包人将其以暂估价形式列入总包合同。
事件一、发包人要求以招标形式确定南干渠隧洞承包人,经招标,施工单位乙确定为承包人,与施工单位甲签订分包合同。

事件二、南干渠隧洞施工方案中,隧洞全长1000米,为圆形平洞,内径5米,衬砌厚50厘米,平均超挖控制在15厘米。
事件三、南干渠隧洞设计衬砌8635m³,实际用量12223.55m³。配比如表2,完工后,施工单位乙向监理单位提交混凝土衬砌子目完工付款申请单,申请以12223.55m³计量。
表2

事件四、为保障分包单位农民工工资支付,双方在合同中约定如下:
1、存储农民工工资保障金
2、编制农民工工资支付表
3、配备劳资专管员
4、对农民工进行实名登记
5、将人工费及时足额拨付至农民工工资专用账户
6、开通农民工工资专用账户

【不定项选择题】

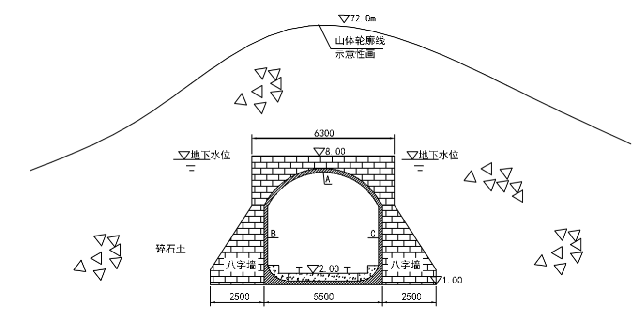

某市政公司作为总承包单位承揽一隧道工程,长6.5km,穿越山体,山体土质较软,为松散的碎石土夹砂地层。设计采用采用浅埋暗挖法的施工工艺。按照合同约定,A公司将部分山体外路段的护坡作业分包给B专业公司。设计断面图如图所示。

事件一:由于山体雨水降水存储于裂隙中,裂隙发育,地下水位高。施工单位采取集中宣泄的降水方式。考虑到土体松散,有塌方隐患,采用大管棚加固的工艺,根据以往的施工经验确定了注浆压力和注浆量,大管棚的纵向搭接长度为4.0m。

钻孔顺序由低孔位向高孔位,钻孔直接比设计管棚直径大10-20mm,用经纬仪控制管棚在顶进过程的上仰角度。

事件二:隧道施工过程主要工序如下:初期支护施工→监控量测→工序1→二次衬砌施工。

监控量测中,重点对ABC点进行监测。二衬施工两侧边墙和底部采取了不同的振捣方式。

事件三:A公司项目部对现场的施工安全危险源进行了分辨识别,编制了项目现场防坍塌专项应急救援预案,按照规定履行了审批手续,并要求B公司按照应急救援预案进行一次应急演练。B公司以没有配备相应的救援器材和难以现场演练为由拒绝。A公司要求B公司根据国家和行业相关规定进行整改。


【不定项选择题】

某公司经营不善,现在破产清算。关于破产费用和共益债务,下列哪些说法是正确的?(      )

A.

 在破产申请人未预先交纳诉讼费用时,法院应裁定不予受理破产申请

B.

 破产费用和共益债务由债务人财产随时清偿

C.

 债务人财产不足以清偿所有破产费用和共益债务的,先行清偿破产费用

D.

 债务人财产不足以清偿所有破产费用或共益债务的,按照比例清偿

【不定项选择题】

甲公司对乙公司进行股票投资的相关交易或事项如下:
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
(1)2×20 年 1 月 1 日,甲公司以银行存款 7300 万元从非关联方取得乙公司 20%的有表决权股份,对乙公司的财务和经营政策具有重大影响。当日,乙公司所有者权益的账面价值为 40000 万元,各项可辨认资产、负债的公允价值均与其账面价值相同。本次投资前,甲公司不持有乙公司股份且与乙公司不存在关联方关系。甲公司的会计政策、会计期间与乙公司的相同。
(2)2×20 年度乙公司实现净利润 6000 万元,资本公积增加 400 万元。
(3)2×21 年 4 月 1 日,乙公司宣告分派现金股利 1000 万元,2×21 年 4 月 10 日,甲公司按其持股比例收到乙公司发放的现金股利并存入银行。
(4)2021 年 5 月 10 日,甲公司将持有的乙公司的全部股权对外出售,取得价款 10000 万元。
3. 根据资料(2)甲公司 2×20 年度对乙公司长期股权投资应确认的资本公积金额为( )。

A.
400
B.
80
C.
60
D.
100
【不定项选择题】

背景资料:(质量管理、机械设备安装、焊接技术)

某气体处理厂新建一套天然气乙烷装置,工程内容包含脱乙烷塔,丙烷制冷机组(两套),冷箱的安装及配套钢结构,工艺管道,电器和仪表的安装调试等。某公司承接该项目后,成立项目部。进行项目策划,策划书中强调施工质量控制,承诺全面实行“三检制”。

安装后期,在制冷机组油管冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求。按计划冲洗后,除一路支管外,其余油管路全部冲洗合格,针对一路冲洗不合格的油管,项目部采取的冲洗措施:将其他支管及主管的连接处加设隔离盲板,加大不合格支管的冲洗流量,采取措施后,冲洗合格。

试车时,主轴轴承烧毁,初步估计直接经济损失10万元,经查,在隔离挡板拆除过程中,通往主轴承的油路上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”,责令项目部限期上报质量事故报告书。项目部按要求及时编写,并上报了质量事故报告。报告内容:事故发生的时间地点,工程项目名称,事故发生后采取的措施,事故报告单位,联系人及联系方式等。监理工程师认为质量事故报告内容不完整,需要补充。

监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满,根部收缩,弧坑,裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次核查。项目部进行了整顿和培训,作业人员的技术水平达到要求,项目进展顺利并按时完工。

【不定项选择题】

2021 年 6 月,李某、张某、汪某、赵某四人共同出资成立了某有限责任公司,公司章程约定李某认缴出资 400 万元,其他三人分别认缴出资 200 万元,出资期限为公司成立后 3 个月内缴足。至 2021 年年末,经公司多次催告,李某仍未缴纳出资。2022 年 1 月,公司召开股东会会议,李某未出席,经张某、汪某、赵某三股东同意,最终通过了对李某除名的决议。对此,下列说法正确的是 ( )。

A.

 李某系该公司重要股东,其未出席此次股东会会议,该决议无效

B.

 对李某除名的决议,李某有利害关系,没有表决权,该决议有效

C.

 在李某被除名的相关登记事项变更完成之前,若公司有对外债务不能清偿,李某仍需承担补充赔偿责任

D.

 公司对李某除名后应当及时办理相应的减资程序,或安排其他主体缴纳相应出资

【不定项选择题】

根据资料 (2), 下列分录中正确的是 (    )。

A.

 扣回医药费时:借库存现金 6 贷其他应收款 6

B.

 代扣个人所得税时:借其他应收款 15 贷应交税费 —— 应交个人所得税 15

C.

 支付工资薪金时:借应付职工薪酬 500 贷银行存款 500

D.

 支付工资薪金时:借应付职工薪酬 500 贷银行存款 479,其他应收款 6,应交税费 —— 应交个人所得税 15

【不定项选择题】

【背景资料】某露天开采铜多金属矿,矿岩松散系数1.50,沉降系数1.25。该矿排土场设在狭长沟谷内,沟底整体地形南高北低、平均纵坡8%~9%、沟长6200,南、东、西三面均为坡度23°~50°高山,基岩为相对隔水层。排土场距露天采场550m,距进矿公路2700m,距选矿厂2900m,周边无村庄和其他设施。
排土场设计堆直标高+5290.0~+4720.0m,最终排土高度570.0m,总容和51000×104m³,用于堆置废石和低品位矿石实方量总计40690.81×104m³。采用自卸汽车运输与 推土机推排的排土工艺,从高位向低位按台阶整体均衡向前推进,每50m排土高度设一宽度30m的安全平台,卸载平台边缘设置安全车挡(见下图)。
排土场上游汇水面积4575×104㎡ 。沿排土场+5290.0m平台四周修建1.0m×1.0m截洪沟,将上游汇水排出场外。同时在排土场底部设置多道导流盲沟,将场内积水引出场外。为保护下方工业场地安全,在排土场北侧坡脚前100m设有8.0m高的挡石坝。
排土作业区四周设有高杆高强度照明灯,路灯间距30m。排土作业区内按要求设有若干限速等安全标志牌。该矿按规定编制了生产安全事故风险评估报告和应急资源调查报告,制定了排土场滑坡、泥石流等事故的专项应急预案。其中泥石流专项应急预案包括适用范围、应急组织机构及职责、处置措施三部分内容。
根据以上场景,回答下列问题:

【不定项选择题】

【背景资料】某施工单位承包一运输大巷,巷道长2000m,围岩中等稳定,普氏系数4~6,半圆拱形断面,采用锚喷支护,其中锚杆长度2.0m,每断面布置锚杆11根,施工技术措施要求巷道施工采用光面爆破。巷道施工2个月后,监理工程师查看了一次施工工序验收记录,认为存在以下问题:(1)巷道设计掘进断面宽3.8m,而实测的巷道掘进两帮对应测点间的全宽为3.75~4.1m,不符合裸体巷道掘进规格尺寸的允许偏差要求。(2)有3根锚杆的外露长度超过50mm,锚杆托盘没有紧贴岩面。两项工作均不满足施工单位验收合格的检查要求。该3根锚杆的拧紧扭矩分别被记录为100KN、110KN、120KN,存在问题。监理工程师要求施工单位进行整改,施工单位按照验收规范的要求逐项纠正错误的做法。施工单位在后续施工过程中正常完成了各项工作。该巷道验收后,移交时出现先期施工的巷道出现有较大变形,顶板下沉和底板隆起,监理工程师以原来的施工存在质量问题为由要求施工单位无偿进行修复,施工单位要求对该工程修复工作进行费用补偿,双方产生纠纷。
