【不定项选择题】

【背景资料】
某水利工程施工招标文件依据《水利水电工程标准施工招标文件》编制。招投标及合同管理过程中发生如下事件:
事件一:评标方法采用综合评估法。投标总报价分值40分,偏差率为-3%时得满分,在此基础上,每上升一个百分点扣2分,每下降一个百分点扣1分,扣完为止,报价得分取小数点后1位数字。偏差率=(投标报价-评标基准价)/评标基准价×100%,百分率计算结果保留小数点后一位。评标基准价=投标最高限价×40%+所有投标人投标报价的算术平均值×60%,投标报价应不高于最高限价7000万元,并不低于最低限价5000万元。
招标文件合同部分关于总价子目的计量和支付方面内容如下
①除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整;
②承包人应按照工程量清单要求对总价子目进行分解;
③总价子目的工程量是承包人用于结算的最终工程量;
④承包人实际完成的工程量仅作为工程目标管理和控制进度支付的依据;
⑤承包人应按照批准的各总价子目支付周期对已完成的总价子目进行计量。
某投标人在阅读上述内容时,存在疑问并发现不妥之处,通过一系列途径要求招标人修改完善招标文件,未获解决。为维护自身权益,依法提出诉讼。
事件二:投标前,该投标人召开了投标策略讨论会,拟采取不平衡报价,分析其利弊。会上部分观点如下:
观点一:本工程基础工程结算时间早,其单价可以高报;
观点二:本工程支付条件苛刻,投标报价可高报;
观点三:边坡开挖工程量预计会增加,其单价适当高报;
观点四:启闭机房和桥头堡装饰装修工程图纸不明确,估计修改后工程量要减少,可低报;
观点五:机电安装工程工期宽松,相应投标报价可低报。
事件三:该投标人编制的2. 75m³铲运机铲运土单价分析表如表4所示。

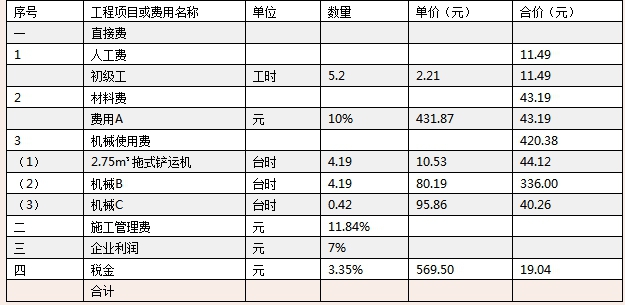

表4  2. 75m³铲运机铲运土单价分析表(Ⅱ类土运距200m)
定额工作内容:铲装、卸除、转向、洒水、土场道路平整等 单位:100m³

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

下列支付工资的方式中,甲物业公司可以采用的是 ( )。

A.

 每周支付一次工资

B.

 每日支付一次工资

C.

 每 15 天支付一次工资

D.

 每月支付一次工资

【不定项选择题】

为贯彻《中华人民共和国教育法》《幼儿园教育管理条例》和《幼儿园工作规程》,指导幼儿园深入实施素质教育,特制定《幼儿园教育指导纲要(试行)》。(  )

A.
B.
【不定项选择题】

【背景资料】
某施工单位承接了南方一座双向四车道分离式隧道施工,单洞设计为9.75X5m。左线起止里程桩号ZK33+259 ~ ZK37+099,进口设计隧道路面高程715. 654m,出口设计隧道路面高程764. 560m。
右线起止里程桩号YK33+305 ~YK37+125,进口设计隧道路面高程715. 523m,出口设计隧道路面高程764. 972m。坡度17. 22%,围岩级别属于IV~ V级围岩,稳定性差。
隧道围岩软弱,薄层结构,节理很发育,岩体较破碎,隧道开挖时,产生掉块,岩层富水性中等,雨季有滴水渗水现象。为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并在隧道施工全过程中,通过对隧道围岩动态的监控量测,掌握围岩动态和支护结构的工作状态,利用量测结果调整设计支护参数,指导施工,量测项目有洞内、外观察,锚杆轴力、围岩体内位移、支护及衬砌内应力,施工监测典型的位移--时间曲线见下图。

项目部还实行安全目标管理,采取了- -系列措施,主要如下:
事件1:根据监控量测数据及时反馈信息,适时施作二次衬砌,并保证二次衬砌距掌子面的距离IV级围岩地段不大于50m,V 级围岩地段不大于40m;同时为增加结构整体性,仰拱混凝土与拱墙混凝土同时施工。
事件2:在2017年9月26日由于施工单位没有按照监理和监控单位提出衬砌施作时机施工,产生塌方事故,导致3人死亡,塌体矢高6m,跨度12m。施工单位仔细观测塌方的范围、形状、数量大小及塌体的地质状况、地下水的分布、活动情况等,分析塌方发生的原因,研究制订处理方案。
事件3:项目施工后,同时施工该条高速公路监控系统,主要包括:交通(信号)监控子系统、视频监控子系统、调度(指令)电话子系统、火灾自动报警子系统等子系统。

【不定项选择题】

2016年12月,某法院以欺诈发行证券罪作出判决,依法判处乙公司法定代表人张某与财务负责人胡某有期徒刑。

【不定项选择题】

下列关于“诉讼主体”的说法正确的是(     )。

A.

指所有刑事诉讼法上的当事人

B.

指被告人

C.

指自诉人

D.

指公检法机关

E.

指对诉讼的发生、发展和终结能产生实质性影响的机关或个人

【不定项选择题】

【案例背景】

某铁路工程第一合同段全长75km,属国家Ⅰ级单线铁路,起点位于营业线既有火车站内。工程项目包括:路基、桥梁、隧道、轨道工程及车站改造(不含四电)。

路基工程:隧道前后两段路基土石方调配各自填挖平衡,管区内无软土地基,全部填方约为200×104m3,路基主体工程工期为20个月。

桥梁工程:1号特大桥主桥为(64+96+64)m三跨一联连续梁,两端引桥为简支T梁,部分基础钻孔桩穿越砂层,墩高不超过25m。连续梁采用对称挂篮悬臂法浇筑,简支T梁采取现场预制、架桥机架设。

隧道工程:进出口段围岩为Ⅲ级,稳定性较好,采取台阶法进洞,洞身有一条断层,地下水发育,无斜井、横洞施工条件,洞渣全部用于路基填筑。

轨道工程:道床为有砟道床,道岔一部分为新铺,另一部分为既有线换铺,站改工程量较大。采用机械化铺轨。

主要结构物平面分布如图2所示。

项目经理部进场后做了如下工作:

事件1:项目经理部拟定了若干关键技术岗位和各专业主管工程师:总工程师、工程技术部部长、路基工程师、桥梁工程师、轨道工程师、站场工程师、测量工程师、机械工程师、专职安全工程师和地质工程师。

事件2:划分了施工工区(如图2所示),为各工区配备了施工队伍。

事件3:对机械化铺轨和整道制定了施工工艺流程,如图3所示。

事件4:对轨道施工配备了起道机、拨道机、拉轨器、弯轨器、道砟运输车等施工机械。


【不定项选择题】

案例四  D煤矿设计年产量为150万t,1983年投产。矿井瓦斯等级为高瓦斯矿井,矿井地压大;煤尘有爆炸危险,爆炸指数在31.4%~50.81%之间;煤层具有自燃倾向性,发火期在3个月左右,为一级自然发火矿井。1986-1998年头发生过18次自然发火事故,不仅威胁矿井安全生产,危及职工人身安全,而且打乱了矿井的正常生产秋序。特别是1997年“2•10”事故,选成矿总工程师、安全矿长、通风区长等8人遇难,教训十分惨痛。为此,D煤矿痛定思痛,认真吸取教讨训,总结经验,强化安全管理。实现了近2年无自然发火事故,D煤矿1986-1998年间先后共发生18次自然发火事故,其中17次发生在8号煤层,发火规律明显,发火地点集中,在回采面收作线附近(7次,占事故总数的38.9%)和巷道施工或生产过程中漏顶及区段溜斜过煤段处(10次,占事故总数的55.6%);每次发火的时间间隔越来越短,自1986年8月2日至1998年1月19日,共发生自然发火18次,平均每年发火1.5次,每次发火时间平均为231天,1992年2月10日和1992年2月12日,两次发火的间隔仅为2天。发火征较为明显,有一氧化碳,其浓度呈上升趋势,有煤油味,出现烟雾,有高温点及出现明火等。

【不定项选择题】

甲受聘担任N公司副总工程师期间,将属于N公司商业秘密的某种染料生产工艺流程和某种染料的3个结构式披露给乙,乙当即送给甲5万元。乙仅按甲提供的某种染料的工艺流程作了小试,即案发。经评估、鉴定,该染料生产工艺专有技术及应用于相关6个品种的资产收益评估值为387万元,该染料研制开发费用为300万元。关于本案,下列说法正确的是(  )。

A.
甲的行为构成公司企业人员受贿罪和侵犯商业秘密罪
B.
甲的行为构成受贿罪和侵犯商业秘密罪
C.
甲的行为构成侵犯商业秘密罪
D.
甲的行为构成非国家工作人员受贿罪
【不定项选择题】

【背景资料】
某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空高度6.88m,净空面积为58.16m2,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属IV—V级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图1、图2所示。针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑪→⑫→⑬→⑭顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点,但未及时告知作业班组潜在的危险,当日下午发生较大塌方,当场死亡5人,重伤12人。经补报并核实,截止2009年7月6日,确认累计死亡人数达10人。

事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。

【不定项选择题】

【背景资料】
某省政府研究考虑扩建省会机场,报请上级主管机关审批;并请某机场规划设计院进行规划设计。该机场规划设计院经研究后认定,机场的扩建将导致机场净空保护区扩大,井明确提出:
(1)附近山坡上的A磨料厂(私人企业)位于机场净空保护区域内,且烟囱超高;同时,生产时产生的电弧光影响飞机的夜航,必须搬迁;
(2)附近山坡上村民甲栽种的桉树(200棵,树龄为5年)位于机场净空保护区域内且超高,应砍伐;
(3)附近有一座古塔位于机场净空保护区域外,但靠近保护区域边缘,且在主航道之下,应予以考虑。
A磨料厂的厂长通过内部得知这一消息。此时,A磨料厂的产品销路不好,造成库房积压,已处于停产状态。在得知这一消息后,他立即向政府表示,为了机场扩建,为了飞机起降安全,磨料厂愿意搬迁并自行宣布停产;同时,向政府提出要求补偿迁厂和停产的损失,几经交涉,未果。在接到上级主管机关批准后,省政府研究决定立即扩建机场。2009年9月1日,省会所在地市政府在当地主要报纸上刊登了公告,并在拟新建、扩建机场周围地区张贴了公告。此时,A磨料厂的产品销路转好,厂长决定重新开工井扩大生产。2009年9月3日,在紧邻原厂房处开始修建简易厂房。同年10月1日,新厂房建好井投产。新厂房更靠近机场方向。新厂房烟囱与原来的烟囱等高。2009年8月25日,村民甲砍伐50棵最高的桉树,于发布公告的第二天在砍伐后的空地上重栽新购的香樟树苗100棵。2009年底,A磨料厂搬迁完毕,附近山坡上村民甲栽种的树木被砍伐。村民甲提出应补偿他的土地以及150棵桉树加上100棵香樟树苗的损失。A磨料厂长提出以下要求:
1)全额补偿公告张贴之前自行宣布停产的损失(标准按设备的规模);
2)按新厂建好投产后的生产规模全额补偿自行宣布停产至实际搬迁时间的损失;
3)全额补偿磨料厂厂房的搬迁损失。按《中华人民共和国民用航空法》(2018年12月29日第五次修正版)规定,机场扩建指挥部对此予以补偿,对古塔也做了适当的处置。
