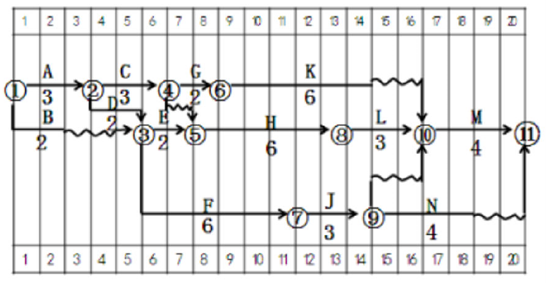

在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后三个月:部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后一个月。施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。
问题:
1)事件一中,施工总承包单位应重点控制哪条线路(以网络图节点表示)?
2)事件三中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工总工期的影响,分别判断施工总承包单位就工作K、H、F工期索赔是否成立?
参考答案
参考解析
