【不定项选择题】

某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给排水等系统的安装。按照合同约定施工工期为145天,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。

第二年3月15日采暖期结束后,工程又恢复施工,但按预定工期已严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。

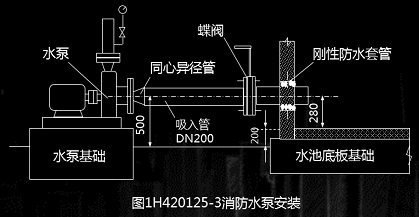

事件1:在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际安装如图1H420125-3所示。


事件2:在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有5000m,价值150万元。事件3:图1H420125-4为风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。


应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

案例一

【背景资料】

某机电工程安装公司(以下简称A公司)总承包了某石化装置安装工程的施工任务。装置施工的主要内容包括:28台重30~80t的机电设备吊装、安装;燃气和其他介质的工艺及系统管道4500m安装、组对、焊接;电气仪表工程、给水排水工程及防腐绝热工程施工。A公司将工程的给水排水工程和防腐绝热工程分包给具有专业承包资质的B公司。

由于工程正值夏季施工、天气炎热,且工期十分紧迫,建设单位认为安全施工形势较严峻,要求做好安全工作。为之A公司项目经理部在开工前组织各部门及各分包单位制定了安全生产责任书,明确了各单位及相关人员的安全责任。

施工过程中,对各管道系统和设备进行相应试验,其中燃气管道组织泄漏性试验时采用空气作为介质,按相关要求确定试验压力,采用涂刷中性发泡剂方法对管道系统密封点进行检查。后由于建设单位订货的几台大型工艺设备晚到,延误了设备防腐绝热施工的工期,致使B公司经济损失约10万元。B公司向建设单位提出工期和费用索赔。

管道和设备工程的防腐绝热施工严格按照相关标准和规范进行,质量检验合格后进行到试运行阶段,试运行合格后组织工程竣工验收。

【不定项选择题】

【背景资料】某施工单位承接了平原区一段长60.5km的双向四车道新建高速公路路面施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中央分隔带宽2m,单车道宽度3.75m,土路肩宽0.75m(采用M7.5浆砌片石加固)。路面面层采用AC16沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示:
   施工过程中发生了以下事件:
   事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.8,即采购回来的1立方米片石只能砌筑0.8立方米M7.5浆砌实体。
   事件二:稀浆封层施工前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性,由现场经验确定。
   事件三:沥青混凝土摊铺时,5号运料车在运输途中,受交通事故影响被堵,沥青拌和料运达摊铺现场时温度为115℃。现场施工员及时将该车料进行了摊铺和碾压。
   事件四:当路面底基层施工完毕后,进行中央分隔带的开挖,先挖集水槽后挖纵向盲沟,一般采用人工开挖的方式。开挖的土料应及时运走,以防止污染路面结构层。
   该工程采用清单计价,施工合同中的清单单价部分摘录如下表:
   合同清单单价表


【不定项选择题】

2007年,受美国次贷危机导致的全球信贷紧缩影响,英国北岩银行发生储户挤兑事件。自9月14日全国范围内的挤兑事件发生以来,截至18日,严重的客户挤兑导致30多亿英镑的资金流出,占存款总量的12%左右。短短几个交易日中,北岩银行股价下跌了将近80%。英国议会2008年2月21日通过了将北岩银行国有化的议案,授权该国政府将北岩银行的所有股份暂时归入其名下,并由独立的审计机构来计算股东的收益。

相关背景:

北岩银行1997年10月1日进行公司制改革,实施高速扩张战略。房地产按揭贷款业务快速发展,资本消耗较大。1997-2007年10年间,其资产规模增长7倍,年均增长21.34%,而资本充足率从2003年的14.3%降至2006年的11.6%。1997年年底合并总资产仅158亿英镑,2006年年底合并资产达1 010亿英镑,其中89.2%的资产是住房抵押贷款,已成为英国第五、苏格兰地区第二大的住房抵押贷款机构,并于2001年9月入选伦敦富时100指数。

北岩银行2006年年末向消费者发放的贷款占总资产的比重为85.498%,加上无形资产、固定资产,全部非流动性资产占比高达85.867%,而流动性资产仅占总资产的14.133%。特别是其中安全性最高的现金及中央银行存款仅占0.946%。

从负债方面来看,北岩银行资金来源中50%来自资产证券化,大大高于英国银行平均7%的证券化融资率,平均期限3.5年;10%来自资产担保债券,平均期限7年:批发市场拆入资金占25%,其中近一半资金的期限不足1年。

为实现高速增长,北岩银行从批发市场上大量拆入资金,并于1999年采取了“分销源头”的融资模式。在这种模式中,银行不再将贷款持有到期,而是将贷款卖给投资者。该银行通过将抵押贷款打包,并将打包的抵押贷款作为进一步融资的抵押物——“资产证券化”过程,使其资产负债表上的贷款实现了风险隔离。2004年,北岩银行引入了“资产担保债券”,即银行本身持有资产并据此发行资产担保债券。

这样虽可以使银行在获得市场融资的同时享受较高的贷款收益,但也加大了银行自身的风险暴露。

根据以上案例描述,回答下列5小题。

【不定项选择题】

保障措施中的“国内产业”包括(   )。

A.

生产与进口产品同类的产品的产业

B.

生产与进口产品直接竞争的产品的产业

C.

生产进口产品替代产品的产业

【不定项选择题】

【背景资料】某新建住宅工程,建筑面积22000㎡,地下一层,地上十六层,框架-剪力墙结构,抗震设防烈度7度。
   中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。
   项目部严格按照实名制管理的要求对现场进行管理,按照因素分析法对现场成本进行分析,而且考核了项目施工目标成本和阶段性成本目标的完成情况。

【不定项选择题】

【背景资料】
某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高4.5m。工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架,位于办公楼顶层的会议室,其框架柱间距为8m×8m。项目部按照绿色施工要求,收集现场施工废水循环利用。
在施工过程中,发生了下列事件:
事件一:项目部完成灌注桩的泥浆循环清孔工作后,随即放置钢筋笼,下导管及桩身混凝土灌筑,混凝土浇筑至桩顶设计标高。
事件二:会议室顶板底模支撑拆除前,试验员从标准养护室取一组试件进行试验,试验强度达到设计强度的90%,项目部据此开始拆模。
事件三:因工期紧,砌块生产7天后运往工地进行砌筑,砌筑砂浆采用收集的循环水进行现场拌制,墙体一次砌筑至梁底以下200mm位置,留待14d后砌筑顶紧。监理工程师进行现场巡视后责令停工整改。
事件四:施工总承包单位对项目部进行专项安全检查时发现:①安全管理检查评分表内的保证项目仅对“安全生产责任制”、“施工组织设计及专项施工方案”两项进行检查;②外架立面剪刀撑间距12m,由底至顶连续设置;③电梯井口处设置活动的防护栅门,电梯井内每隔四层设置一道安全平网进行防护,检查组下达了整改通知单。

【不定项选择题】

【背景资料】
A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材料采购,安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包给B公司。
为了提高施工效率,A公司采用BIM四维(4D))模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。
在自动喷水灭火系统调试阶段,B织公司组织相关关人员进行消防水泵,稳压泵和报警阀付的调试,完成后交付A公司进行系统联动试验,但A公司认为B公司还有部分调试工作未图完成;自动喷水灭火系统末端试水装置(见图2)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完成相关的调试工作后,交付A公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。

【不定项选择题】

【背景资料】
隧道左线进口桩号Lk182+422,施工长度为1304.305米,右线进口桩号Rk182+414,施工长度为1298米。该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。其中Lk182+422~Lk182+522段隧道围岩为V级围岩,最小埋深为70m。
洞门采用削竹式洞门,明洞左右洞均长16米.洞口浅埋段超前支护采用30米长管棚加小导管施工。施工中发生如下事件:
事件一:隧道施工工序可划分为:①洞顶截水沟开挖、砌筑及洞口排水工程;②进洞辅助措施施工;③洞口土石方开挖及边、仰坡和成洞面临时防护;④浅埋段及洞口明洞模筑衬砌施工;⑤浅埋段开挖、初期支护;⑦洞身开挖;⑧洞门施工;⑨洞身初期支护;⑩仰拱和铺底;洞身防水;⑪二次衬砌;⑫洞内路面。
事件二:洞身施工中,施工单位采取如下做法:
(1)施工初期要做好洞口范围的排水,成洞时严禁洞口大开挖,防止滑坡及坍塌。
(2)发现局部超挖,超挖量为100mm,施工单位准备在施工二衬时用二次衬砌混凝土回填。
(3)二次衬砌施工中,采用由上到下、先拱后墙的顺序。
(4)逃生通道距离开挖掌子面为30m。
事件三:针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。
事件四:根据设计要求,施工单位计划对Lk182+422~Lk182+522段隧道实施监控,量测项目有:洞内外观察、地表下沉、钢架内力和外力、围岩压力、周边位移、拱顶下沉、拱脚下沉、锚杆轴力等。
事件五:施工单位对喷射混凝土强度等实测项目进行了实测。

【不定项选择题】

【背景资料】某铁矿由露天转地下开采。露天开采规模为600×104t/a,采场最高标高+120m,最低标高-140m,边坡雷达监测系统已拆除。地下开采设计规模为400×104t/a,竖井-斜坡道开拓,无底柱分段崩落法采矿,自上而下分段回采,分段高度18m,采场通过联络道与斜坡道、人行通风天井连通。矿体的东西两端各设一条回风井。在露天坑底回填40m厚的废石,作为地下开采首采分段的覆盖岩层。
副井、进风井和东回风井、西回风井均设有梯子间,与斜坡道一并作为矿井安全出口。副井井口标高+118m,井底标高-663m,服务中段为-80m、-140m、-218m、-308m、-398m、-488m、-578m以及-628m破碎站水平。斜坡道从+72m至-218m,全长约2500m。进风井井口标高+160m,井底标高-398m。西回风井井口标高+220m,井底标高-218m;东回风井井口标高+80m,井底标高-218m,-218m以下各水平采用通风天井通风,未设梯子间。
矿井水文地质条件复杂,正常涌水量7600m³/d,最大涌水量62000m³/d,生产回水约1200m³/d。在副井-578m水平车场附近设中央变电所、水泵房和两个独立的有效容积相同的巷道式水仓。水泵房安装有6台同型号的水泵,参数为Q=550m³/h,H=753.3m,P=2000kW,—段式排水。井下建有安全避险“六大系统”,并按最大班入井人数的1.1倍配备了自救器。
根据以上场景,回答下列问题(共10分,每题2分,1〜2题为单选题,3~5题为多选题)

【不定项选择题】

【背景资料】某施工单位承包一斜井井筒工程,该井筒全长3000m,倾角22°,设计断面为半圆拱形,正常段为锚杆金属网喷射混凝土支护,锚杆抗拔力100kN;破碎带采用C40现浇混凝土支护。斜井井筒穿过围岩主要为砂岩,整体稳定性较好;距离井520.0m处有一含水断层破碎带,长度约9.0m。施工单位编制的施工组织设计确定该斜井井筒由上向下采用钻眼爆破法施工,计划工期18个月。
施工过程中发生以下事件:
事件1:施工单位第3个月共完成59m井筒的掘进支护工作,安装锚杆590根。质量验收时,抽查检验了2组锚杆共计6根,抗拔力实测值分别为92kN、116kN、115kN、102kN、98kN、110kN。
事件2:斜井下山施工过程中,由于巷道沿途顶板淋水和底板出水较多,水流向工作面积聚,而工作面空间有限,无法布置大型排水设备。淤泥积水影响了正常施工。后采取措施,保证了工作面正常施工。
事件3:完工时,实测井筒总漏水量90m³/h,监理工程师要求施工单位整改。同时发现巷道底部欠挖。
事件4:监理工程师在例行日常检查时,发现中线及腰线的设置存在问题,叫停施工进行整改。
