案例(一)

背景资料:

   某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综合单价的0.9倍计算:工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。

   项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:

   事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,

由路基中心向边远碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。

   事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。

事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表1-1所示。

表1-1工程量变化情况表


应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】某二级公路工程K30+200~K30+500,地势平坦,路基断面形式为路堤,路堤边坡高度平均22.3m,路基填料为2公里外的路堑挖方,调运过来填筑,拟采用机械化施工。

施工单位施工组织设计中路基填筑的施工方案如下:

(1)土质分析:借土土质主要为砂性土,各项指标符合要求,作为筑路材料较好。

(2)路基填筑:先进行基底处理,然后确定分层的松铺厚度,水平分层填筑,分层压实,每层填土宽度等于填层设计宽度。

(3)压实施工:由于土质为砂性土,采用光轮压路机进行压实,碾压前对填土层的松铺厚度、平整度和含水量进行了检查,在最佳含水量±2%范围内压实。碾压机械的行驶速度最大不超过4km/h;碾压时直线段由两边向中间,横向接头的轮迹有0.4~0.5m重叠部分。压实度大于等于94%。

【不定项选择题】

背景资料:

某市政工程项目,估算总投资4200万元,由地方政府投资建设。
建设项目法人决定采用公开招标方式选择施工总承包单位,并经建设主管部门批准,自行组织招标工作。为加快工程建设和保证工程质量,建设项目法人发布的招标公告及招标文件对招标投标工作作出如下安排和要求:
(1)2015年3月8日8时~2015年3月12日17时购买招标文件(3月8日为星期天);
(2)2015年3月30日14时为投标截止时间;
(3)2015年4月1日10时组织开标;
(4)各投标单位在提交投标文件时,需按照估算总投资的1.5%提交投标保证金,计84万元;
(5)所有工程材料均由中标人采购,但钢材需按建设项目法人指定,采购某钢铁公司的产品。
在项目施工接近尾声时,为尽快发挥建设项目效益,需要增加约200m的附属道路工程,投资估算为150万元,建设项目法人拟对该工程不再进行施工招标,直接委托原中标单位施工。


【不定项选择题】

Some internationals students are coming to your university. Write them an email in the name of the Students Union to

1) extend your welcome and

2)provide some suggestions for their campus life here.

You should write about 100 words on ANSWER SHEET

Do not sign your name at the end of the letter. Use “Li Ming” instead.

Do not write the address(10 points)


【不定项选择题】

宪法实施监督的方式主要有(            )。

A.

预防性审查

B.

事后审查

C.

个案审查

D.

宪法控诉

【不定项选择题】

某证券公司从事证券经纪和证券承销与保荐业务。2022年12月31日该证券公司的财务数据显示,该证券公司核心资本150亿元,附属净资本50亿元,表内外资产总额2000亿元,各项风险资本准备之和175亿元。

【不定项选择题】

根据期初资料、资料 (1) 至 (5),2023 年 12 月 31 日,乙公司 “应付职工薪酬” 科目的期末余额为 (    ) 万元。

A.

605

B.

611.5

C.

613.5

D.

521.1

【不定项选择题】

某建筑公司施工的某211大学宿舍楼、娱乐活动中心工程项目,新建 6 栋学生宿舍楼,其中包括 国外留学生宿舍楼1栋。楼体为剪力墙结构,地下2层,地上8层。室外地坪标高-0.5m,屋面面层标高为+32.00m。现场机械如下:


该建筑施工企业和施工现场均建立了安全生产管理体系,明确了内部安全生产管理的组织形式及各层次的管理职责和责任人。企业法定代表人王某、企业分管生产和安全的副经理焦某、企业技术负责人刘某为决策层,安全总监段某为施工现场承担安全生产的第一责任人。施工现场专职安全生产管理人员宋某为操作层的安全生产管理负责人。

2021年8月10日,公司组织以“落实安全责任,推动安全发展”为主题的项目大检查。发现以下10种现象:

①位于市区主要路段的工地围挡高度为2.4m

②检查卷扬机时,留在卷筒上的钢丝绳为2圈

③振捣器作业时,软管弯曲半径为40cm

④检查塔机时,发现1#高位塔机平衡重的最低位置与2#低位塔机的部件最高位置的垂直距离为1.8米。2#低位塔机的起重臂端部与1#高位塔机塔身水平距离为2.5m

⑤施工升降机每隔15米安装一道附墙架

⑥塔式起重机吊装时,钢丝绳与物件的夹角为50°

⑦塔式起重机仅安装中央集电环,未安装回转限位器

⑧钢筋除锈工小王操作时束紧袖口,并佩戴防尘口罩,手套和防护眼镜

⑨钢筋除锈工小马将弯度较大的钢筋直接放入机器内除锈

⑩上下脚手架的斜道设在有外电线路的一侧

根据以上场景,回答下列问题(1~2题为单选题,3~5题为多选题) :

【不定项选择题】

【背景资料】某单位施工一半圆拱形岩石巷道,围岩中等稳定,普氏系数f=4~6,净断面积12㎡。巷道设计采用锚喷网支护,其中喷射混凝土厚度为100mm。巷道掘进采用光面爆破,爆破作业措施的部分内容如下:
(1)采用楔形掏槽方式,掏槽眼深;
(2)辅助眼和周边眼间距均为0.8m,深度2.2m;
(3)为提高炮眼利用率,采用正向起爆装药。在施工过程中发现,爆破后围岩表面常有超、欠挖现象,平均循环进尺1.5m。
某次放完炮后,发现在顶板处有1个拒爆的炮眼。为不影响正常循环作业,当班班长立即安排一名装岩工人协助爆破员处理此拒爆问题,其余人员进行装岩运输工作。

【不定项选择题】

【背景资料】某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m*17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。

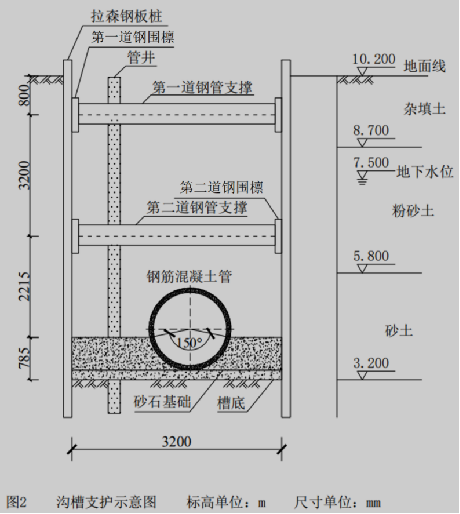

   设计基坑长63.8m,宽19.1 m,深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道φ609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚700mm止水帷幕,如图2所示。
   施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。

   图2调蓄池结构与基坑围护断网图(单位:结构尺寸:mm,高程:m)

【不定项选择题】

【背景资料】
某水利工程施工招标文件依据《水利水电工程标准施工招标文件》编制。招投标及合同管理过程中发生如下事件:
事件一:评标方法采用综合评估法。投标总报价分值40分,偏差率为-3%时得满分,在此基础上,每上升一个百分点扣2分,每下降一个百分点扣1分,扣完为止,报价得分取小数点后1位数字。偏差率=(投标报价-评标基准价)/评标基准价×100%,百分率计算结果保留小数点后一位。评标基准价=投标最高限价×40%+所有投标人投标报价的算术平均值×60%,投标报价应不高于最高限价7000万元,并不低于最低限价5000万元。
招标文件合同部分关于总价子目的计量和支付方面内容如下
①除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整;
②承包人应按照工程量清单要求对总价子目进行分解;
③总价子目的工程量是承包人用于结算的最终工程量;
④承包人实际完成的工程量仅作为工程目标管理和控制进度支付的依据;
⑤承包人应按照批准的各总价子目支付周期对已完成的总价子目进行计量。
某投标人在阅读上述内容时,存在疑问并发现不妥之处,通过一系列途径要求招标人修改完善招标文件,未获解决。为维护自身权益,依法提出诉讼。
事件二:投标前,该投标人召开了投标策略讨论会,拟采取不平衡报价,分析其利弊。会上部分观点如下:
观点一:本工程基础工程结算时间早,其单价可以高报;
观点二:本工程支付条件苛刻,投标报价可高报;
观点三:边坡开挖工程量预计会增加,其单价适当高报;
观点四:启闭机房和桥头堡装饰装修工程图纸不明确,估计修改后工程量要减少,可低报;
观点五:机电安装工程工期宽松,相应投标报价可低报。
事件三:该投标人编制的2. 75m³铲运机铲运土单价分析表如表4所示。
表4  2. 75m³铲运机铲运土单价分析表(Ⅱ类土运距200m)
定额工作内容:铲装、卸除、转向、洒水、土场道路平整等 单位:100m³
