【不定项选择题】

【背景资料】某单位施工一半圆拱形岩石巷道,围岩中等稳定,普氏系数f=4~6,净断面积12㎡。巷道设计采用锚喷网支护,其中喷射混凝土厚度为100mm。巷道掘进采用光面爆破,爆破作业措施的部分内容如下:
(1)采用楔形掏槽方式,掏槽眼深;
(2)辅助眼和周边眼间距均为0.8m,深度2.2m;
(3)为提高炮眼利用率,采用正向起爆装药。在施工过程中发现,爆破后围岩表面常有超、欠挖现象,平均循环进尺1.5m。
某次放完炮后,发现在顶板处有1个拒爆的炮眼。为不影响正常循环作业,当班班长立即安排一名装岩工人协助爆破员处理此拒爆问题,其余人员进行装岩运输工作。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】 某中型水闸工程施工招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。已标价工程量清单由分类分项工程量清单、措施项目清单、其他项目清单、零星工作项目清单组成。其中闸底板C20混凝土是工程量清单的一个子目,其单价(单位:100m³)根据《水利建筑工程预算定额》(2002年版)编制,并考虑了配料.拌制.运输.浇筑等过程中的损耗和附加费用。

事件1:A单位在投标截止时间提前交了投标文件。评标过程中,A单位发现工程量清单有算术性错误,遂以投标文件澄清方式提出修改,招标代理机构认为不妥。

事件2:招标人收到评标报告后对评标结果进行公示,A单位对评标结果提出异议。

事件3:经过评标,B单位中标。工程实施过程中,B单位认为闸底板C20混凝土强度偏低,建议将C20变更为C25。经协商后,监理人将闸底板混凝土自C20变更为C25。B单位按照变更估计原则,以现行材料价格为基础提交了新单价,监理人认为应按投标文件所附材料预算价格为计算基础提交新单价。

本工程在实施过程中,涉及工程变更的双方往来函件包括(不限于):①变更意向书,②书面变更建议,③变更指示,④变更报价书,⑤撤销变更意向书,⑥难以实施变更的原因和依据,⑦变更实施方案等。

【不定项选择题】

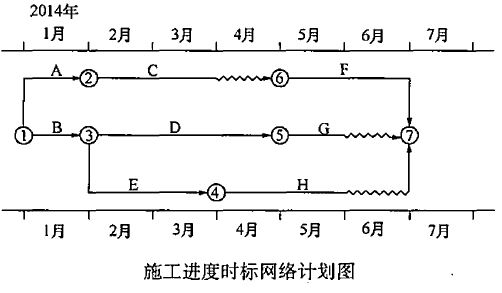

【背景资料】某公路工程于2013年6月签订合同并开始施工,合同工期为30个月。2014年1月开始桥梁上部结构施工,承包人按合同工期要求编制了桥梁上部结构混凝土工程施工进度时标网络计划(如图7所示),该部分各项工作均按最早开始时间安排,且等速施工,监理工程师批准了该计划。C工作预应力筋加工所用锚具、夹具和连接器进场时,按出厂合格证和质量证明书检查了其锚固性能类别、型号、规格及数量。预应力筋张拉程序按照:0→初应力→σcon(锚固)进行。C工作完成后,驻地监理工程师对计量结果进行了审查,签字确认后,承包人报业主申请支付工程款。施工期间,工作D、E、F的实际工程量与计划工程量相比有所减少,但实际工作持续时间与计划持续时间相同。由于业主修改匝道设计,致使H工作推迟开工1个月,另外由于工程量增加,致使该工作的持续时间延长了1个月。各工作的计划工程量与实际工程量见表2。合同约定,桥梁上部结构混凝土工程综合单价为1000元/m3,按月结算。结算价按项目所在地结构混凝土工程价格指数进行调整,项目实施期间各月结构混凝土工程基期价格指数见表3(2013年6月为基期)。项目所在地每年7月份进入雨季。承包人在申请H工作工期延期提出了费用索赔,包括:不可辞退工人窝工费、施工机具窝工费、雨期施工增加费、现场管理费、利润、增加的利息支出等,同时也提出了工期索赔。


【不定项选择题】

马克思说:刑罚不外是社会对付违反它的生存条件(不管这是什么样的条件)的行为的一种自卫手段。这句话表明(   )。

A.

 刑罚是国家对犯罪人的惩罚

B.

 刑罚是国家对犯罪人的否定评价

C.

 刑罚是以国家名义实施的

D.

 刑罚是国家存在所必需的工具

【不定项选择题】

根据资料(1)至(3),下列各项中,该企业本月“应付职工薪酬”科目贷方发生额是(  )万元。

A.
400
B.
411
C.
406
D.
413
【不定项选择题】

【案例五】
某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备材料的采购、设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按机电工程施工顺序的确定原则和合同约定,向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见表)。

机电工程公司项目部将采购的两台解体安装的大型压缩机运至现场,组织了有关单位和本项目部有关人员参加了设备现场验收。
在对设备关键元件、配件和附件的质量检查中,发现运抵现场的压缩机附属合金钢管道的化学成分与设计要求不符,部分焊道存在内部超标缺陷。
工程施工中,机电工程公司加强了进度计划的检查和跟踪,严格进行进度计划控制。由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150天时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。
机电安装公司在试运行时,有两台水泵出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:水泵的钢垫铁有移位和松动;电动机与水泵的联轴器同轴度超差。

【不定项选择题】

【背景资料】某安装公司签订了20MW并网光伏发电项目的施工总承包合同,主要工作内容:光伏厂区发电设备及线路(包括光伏阵列设备、逆变及配电设备、箱式变压器、35kV电缆集电线路)安装工程、35kV架空线路安装工程、开关站安装工程(包括一次设备,母线和二次设备)等。
安装公司项目部进场后,认真开展项目开工前的各项准备工作,项目经理组织编制了机电安装工程施工组织总设计,技术人员编制了主要施工方案等,方案中的绿色施工评价时,绿色施工每个阶段按相应的要素进行评价。
专项施工方案实施前,进行方案交底;实施中进行现场监督。光伏场区集电线路设计为35kV直埋电缆,根据施工方案要求采用机械开挖电缆沟。电缆敷设前,根据要求进行了电气试验,随后进行电缆敷设。室外直埋电缆敷设隐蔽前,监理工程师进行例行检查。重点检查了直线段每隔50~100m处等关键点,在检查时发现现场诸多问题(见下图),要求施工单位限期整改。

【不定项选择题】

【背景资料】某疏浚企业中标承担某港口陆域吹填工程,吹填工程量为750万m3,土质为粉细砂,天然密度为1.85t/m3,海水天然密度为1.025t/m3
施工安排一艘3000m3/h绞吸挖泥船进行吹填,排泥管直径为800mm。
施工期间在A时间段其施工参数为:泥浆密度1.18t/m3,排泥管内泥浆流速5.5m/s,绞刀切泥厚度2.0m,绞刀前移距1.5m,绞刀横移速度14m/min,绞刀挖掘系数0.83。
工程完工后经统计,该工程施工期间挖泥平均生产率为1900m3/h,生产性停歇时间为45天,非生产性停歇时间为50天。

【不定项选择题】

某安装公司总承包某项目气体处理装置工程,业主已将其划分为一个单位工程,包括土建 工程、设备工程、管道工程等分部工程。其核心设备的气体压缩机为分体供货现场安装,气体 处理装置厂房为钢结构,厂房内安装 2 台额定吊装重量为 30/5t 桥式起重机。安装公司编制了 压缩机吊装专项施工方案,计划在厂房封闭和桥式起重机安装完成后,进行气体压缩机的吊装; 自重 30t 以上的压缩机部件采取两台桥式起重机抬吊工艺,其余部件采用单台桥式起重机吊 装。安装公司组织了吊装专项施工方案的专家论证,专家组要求完善方案审核、审查及签字手 续后,进行了方案论证。专项施工方案审批通过后,安装公司对施工人员进行方案交底,在压 缩机底座吊装固定后,进行压缩机部件的加装调整,重点是压缩机轴瓦、轴承等运动部件的问 隙运和压紧调整等,保证了压缩机安装质量。在压缩机试运行阶段,安装公司向监理提交了单 机试运行申请,监理工程师经查验后,提出压缩机还不具备单机试运行条件,因安装公司除润 滑油系统循环清洗合格外,还有其他设备、系统均未进行调试。安装公司完成调试后,压缩机 单机试运行验收合格。

【不定项选择题】

宪法规定向全国人民代表大会负责并报告工作的有(            )。

A.

全国人大常委会

B.

国务院

C.

中央军事委员会

D.

最高人民法院和最高人民检察院

【不定项选择题】

关于“未经法院依法判决,对任何人都不得确定有罪”原则,说法正确的是(        )。

A.

明确定罪权专属性,法院以外任何机关、团体和个人均无权行使

B.

确定被告人有罪需严格依照法定程序

C.

表明我国已全面确立无罪推定原则

D.

按照该规定可以得出疑罪从无结论
