(案例五)
【背景资料】
某工程公司承接了一项光缆线路工程,线路全长240km,其中利用高速公路原有硅芯管管道吹放光缆200km,市区管道光缆10km,新埋设硅芯管道并吹放光缆30km。合同约定光缆、硅芯管、接头盒由建设单位提供,其他材料由施工单位提供。

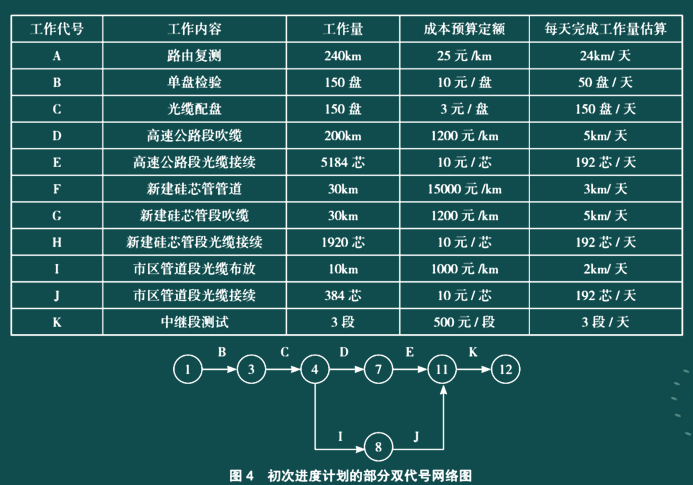

接到施工任务后,项目部对工作进行了分解,并依据资源状况对每项工作每天能够完成的工作量进行了估算,各工作的工程量、公司的成本预算定额及各项工作每天能够完成的工作量估算见下表。随后,项目部依据表1及各工作的工艺关系制定了本项目最短工期的进度计划,本计划的计算工期满足合同工期要求并留有余量,计划得到公司批准。
该计划的双代号网络图的一部分如图4所示:
工程开工前,公司通知项目部因吹缆设备和熔接机不足,要求工作D、G不能同时进行,但要连续工作;工作E、H、J不能同时进行,但要连续工作。项目部据此对进度计划进行了调整,调整后的工期比合同工期提前2天,为了确保工程按合同工期完成,项目部对除J工作之外的非关键工作的开始时间均按照最早开始时间安排,调整后的进度计划得到公司的批准后如期开工。
工程开始后发生如下事件:
事件一:因光缆到货延后10天,造成单盘检验比计划最早进场时间推后10天,造成人员窝工损失5000元;
事件二:在吹缆过程中,吹缆机损坏维修,停工2天,维修成本10000元。
事件三:新建硅芯管管道工作开始2天后,因建设单位协调跨越铁路方案,造成路由变更,停工15天,人员窝工损失30000元。
事件四:在吹缆施工中,因大雾高速公路封路,停工1天。
开工后第30天末,A、B、C、I工作全部完成,D工作完成90公里,F工作完成12公里,其他工作未开始,工程核算实际成本315000元。
依据拟定的教学目标,设计学唱曲谱环节的教学活动并说明理由。
请学生通过多媒体课件观察大切分节奏的特点,教师为学生编写一条4小节、有针对性的节奏/旋律用于练习。
请学生运用课前分发的奥尔夫乐器双响筒和沙槌进行节奏模仿,巩固节奏意识,教师予以鼓励性评价。
③再次回到歌曲,请同学们运用所学的节奏知识、结合歌曲音频自主练习旋律,随后加人歌词演唱1、2乐句,教师巡视并纠错。
[设计理由】《义务教育音乐课程标准(2011年版)》中明确提出了教学中应当遵循“以音乐审美为核心,以兴趣爱好为动力”以及“强调音乐实践,鼓励音乐创造”的基本理念,以上环节可以引导学生充分参与课堂教学,寓教于乐、循序渐进地掌握前两个乐句的演唱问题。
关于行政诉讼简易程序,下列哪些说法是正确的?( )
对第一审行政案件,当事人各方同意适用简易程序的,可以适用
案件涉及款额2000元以下的发回重审案件和上诉案件,应适用简易程序审理
适用简易程序审理的行政案件,由审判员一人独任审理
适用简易程序审理的行政案件,应当庭宣判
案例三
背景资料
某城市综合管线与道路工程,该工程管线包括给水、污水、雨水、热力和燃气管道工程。除污水管道采用顶管法施工,其余均采用明挖法施工。设计污水管道采用内径Di=1600mm的混凝土企口管,雨水管道采用钢筋混凝土承插口管,密封橡胶圈接口,管道内径 Di=1400mm,直埋热力和燃气均采用碳素焊接钢管,给水管道为球墨铸铁管。管道直径分别为DN500mm、DN400mm、DN600mm。
因为污水管设计高程较深(地下水位在管顶以上),且只有污水管道施工需要降水。施工单位测算,降水后顶管施工费用会超出预算,经施工单位优化方案,将原拟定的降水后敞开顶管改为密闭式顶管,取消了降水,建设单位以施工单位取消降水为由,拟扣除施工单位顶管费用中降水费用。在燃气管道与热力管道施工过程中,部分横穿道路的管道距离道路基层表面未超过500mm,影响道路基层压实,施工单位将过路管采取了保护措施后进行正常的压实。
施工单位针对燃气管道做出一下施工部署:沟槽开挖→下管焊接→焊缝表面质量检查→A→管道吹扫→管道部分回填→强度试验→B→全部回填→严密性试验。
问题::
【背景资料】某项目部承担了一项强度等级为C40的现浇大体积钢筋混凝土结构的施工任务,技术员根据相关技术要求进行了配合比设计,并获得了监理工程师的批准,见表3-1。
该结构在夏季进行施工,拌和站配置的拌和机每盘搅拌量为2m3,混凝土由罐车运输,吊罐入模。为了控制大体积混凝土温度裂缝的产生,项目部对本混凝土结构的施工进行了温控设计,确定用冷水拌合,拌和站拌制的混凝土拌合物在出料口的温度可以达到要求,同时还采取了其它控制混凝土浇筑温度的措施。
施工过程中,某一班次拌制混凝土前,试验员对骨料的含水率进行了检测,测得粗骨料含水率为1.5%,细骨料含水率为2.5%。技术员据此检测结果按配合比计算拌合料的配料数量,确定了每一盘混凝土各种原材料的称量示值,保证了混凝土拌合物的数量准确。该结构的混凝土立方体28d抗压强度验收批试件共有6组,这6组混凝士立方体试件抗压强度试验结果见表3-2。

2.根据资料(2),下列各项中,甲公司吸收新投资人投资的会计处理正确的是( )。
甲公司为增值税一般纳税人,主要从事高档化妆品生产和销售业务。2019 年10月有关经营情况如下:
(1)进口一批高档香水精,海关审定的货价210万元,运抵我国关境内输入地点起卸前的包装费11万元、运输费20万元、保险费4万元。
(2)接受乙公司委托加工一批高档口红,
不含增值税加工费35万元,乙公司提供原材料成本84万元,该批高档口红无同类产品销售价格。
(3)销售高档香水,取得不含增值税价款678万元,另收取包装费5.65万元。
已知,高档化妆品消费税税率为15%,关税税率为10%,增值税税率为13%。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。
1.甲公司销售高档香水应缴纳消费税税额的下列计算中,正确的是( )。
背景资料
A单位中标某厂新建机修车间的机电工程,除两台20吨桥式起重机安装工作分包给具有专业资质的B单位外,余下的工作均自行完成。B单位将起重机安装工作分包给C劳务单位。
在机器设备就位后,A单位的专业质检员发现设备安装的垫铁组有20组不合格,统计表如下:

A单位项目部分分析了垫铁组超标成因并进行了整改,达到规范要求。
B单位检查了桥式起重机安装有关的安装精度和隐藏工程记录等资料;编写了桥式起重机试车方案,经获批准后,由C单位组织进行桥式起重机满负荷重载行走试验。桥式起重机在实验中,由于大车的限位开关失灵,大车在碰撞车档后停止,剧烈的甩动造成试验配种脱落,砸坏了停在下方的一辆叉车,造成8万元的经济损失。
经查,行程开关失灵的原因是其控制线路虚接。之后按规范接线及测试,达到合格要求。该事故致使项目工期超过合同预定3天后才交工。
建设单位根据与A单位的合同约定,对A单位处3万元的延迟交工罚款。A单位向C单位要求11万元的索赔,C单位予以拒绝。A单位按规定的程序进行了索赔,并获得了经济补偿。
