【不定项选择题】

背景资料

某施工企业承担一地面建筑的基坑开挖工程,基坑开挖深度为5m,基坑北侧距基坑边缘4m处已有一栋三层永久建筑物,坑缘堆有施工单位的大量建筑钢材。基坑所处的地质条件为砂质土层。地下水位在地表以下4m。

基坑设计采用钢板桩支护。施工前建设单位为节约工程投资,指示更改支护设计,只在基坑北侧采用钢板桩支护。其他部分采用无支护的垂直开挖方式。结果基坑南侧在施工过程中出现较大变形,且一直未被发现,最终部分塌陷。因施工单位未及时处理,结果又引起了第二次更大面积的塌方。事后施工单位准备就两次基坑坍塌造成的损失向建设单位索赔。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲公司为国有独资企业,乙公司为合伙企业,丙公司为股份有限公司,丁公司为有限责任公司。这四家公司分别根据《公司法》要求设立和筹措资金。不考虑其他相关影响因素。

【不定项选择题】

【背景资料】

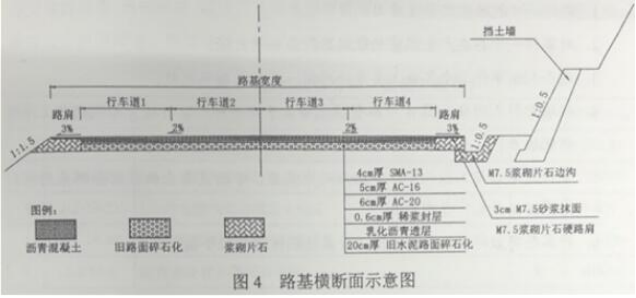

某双向四车道一级公路运营10年后,水泥混凝土面板破损严重,拟进行改建。设计方案为:对旧水泥混凝土路面采用碎石化法处理,然后加铺沥青混凝土面层,同时在公路右侧土质不稳定的挖方路段增设重力式挡土墙面及碎落台(如图4所示)。



某施工单位通过投标承接了该工程。

事件一:旧水泥混凝土面板破碎前,施工单位对全线的排水系统进行设置和修复,并将公路两侧的路肩挖除至旧路面基层顶面同一高度,对全线存在的严重病害软弱路段进行处治。

事件二:路面碎石化施工的部分要点摘录如下:

①路面破碎时,先破碎行车道2和行车道3。再破碎行车道1和行车道4;

②两幅破碎一般保证10cm左右的搭接破碎宽度;

③为尽量达到破碎均匀效果,破碎过程中应保持破碎机行进速度、落锤高度、频率不变;④对暴露的加强钢筋尽量留在碎石化后的路面中。

事件三:路面碎石化后表面出现了50mm×50mm以内凹处。

事件四:铺筑沥青混凝土时,上、中、下面层的铺筑拟采用线性流水作业方式组织施工,各面层铺筑的速度如表4。



【不定项选择题】

【背景资料】某煤矿立井井筒工程,同一工业广场内布置主副井共2个立井井筒井筒,副井净直径6.0m,深860m。经初步勘探,该井筒的工程地质及水文地质条件复杂。为尽快开工建设,建设单位未进行井筒检查孔施工,以距离井筒中心50m处的地质钻孔资料为参考进行了项目招标。某施工单位中标,合同谈判中,建设单位拟与施工单位订立固定总价合同。
工程开工前,施工单位编制了施工准备计划,并完成了各项开工准备工作。开工后,建设单位发现施工单位未及时填制工程进度交换图,为加强该井筒工程技术档案资料管理,要求施工单位进行整改。
工程实施过程中,探到地质资料中未标明的含水层并进行处理,增加费用40万元,工期延误10天。后又因国家环保要求全体工地停工,导致工程停工35天,期间看管施工现场等费用共计15万元。复工后,建设单位要求施工单位加快施工速度,按原合同工期完工。施工单位根据要求调整了施工进度计划,并采取了多项加快进度的措施,由此增加相关费用共计280万元。

【不定项选择题】

【背景资料】

某施工单位承建了一段一级公路工程(重交通等级),路面为沥青混凝土路面。路面总厚度56cm。沿线可提供的路基填料有黏土、粉质土、碎石土、砂性土,其中路基包括填方路基,挖方路基、半填半挖路基、低填路基、浅挖路基、挡土填(墙)路基等,低填路基(填土高度小于H厘米时)施工按设计,要求清除表土后,进行原地面开挖并换填。

施工中发生以下事件:

事件一:针对填方段,施工单位制定了相应的施工方案,部分施工要求如下:

(1)在透水性差的压实层上填筑透水性好的填料的,应在其表面设 2%~4%的双向横坡,并采取相应的防水措施,不得在透水性差的填料所填筑的路堤边坡上覆盖透水性好的填料。

(2)每种填料的松铺厚度应参照当地具有代表性的典型工程确定。

(3)每一填筑层压实后的宽度不得小于设计宽度。

事件二:施工单位特别重视测量管理工作,在开工准备阶段,进行了交接桩,设计控制桩贯通复测,施工控制网建立等工作,在地形复测时,发现 K2+200~K2+620 路段地面实际高程与设计图提供的地面高程相差较大,需要调整路基设计高程,在施工阶段进行了施工放样测量、沉降位移变形观测、工序检查测量相关工作。

事件三:施工单位针对重要生产设施、重大危险源制订了专项应急预案,并对应急预案组织了评审,形成了书面评审纪要,参加应急预案评审的人员包括施工单位总工程师、项目部总工程师及有关安全生产方案的专家、按照分级属地原则,施工单位向属地安全生产监督部分和有关部门进行告知性备案,应急预案备案时,施工单位提交了应急预案备案申报表、应急预案评审意见、应急预案文本及电子文档。

【不定项选择题】

背景资料
某中型水库除险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡,新建放浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工,合同约定:(1)为保证安全度汛,除新建放浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;(2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的50%,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止,工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。

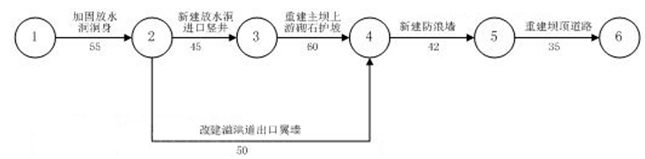

承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计)。

2011年12月1日工程如期开工,施工中发生如下事件:
事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月16日才开始,并因工程量增加,该工作持续时间将延长10天,项目部依据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。
事件2:承包人通知监理单位对防浪墙地基进行了检查。监理人员按约定的时间内到达现场。由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
事件3:截至2012年5月底,承包人累计完成工程进度款为428万元,承包人提出了6月份工程进度款支付申请报告,经监理单位确认的工程款为88万元。
【问题】

【不定项选择题】

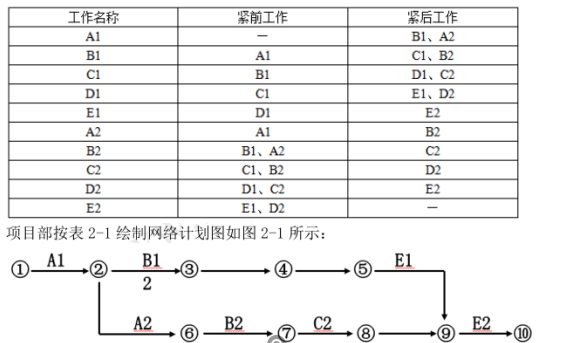

某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作

的逻辑关系见表 2-1:


【不定项选择题】

【背景资料】
某施工单位中标承建一低瓦斯煤矿技术改造项目,项目内容包括边界回风立井和井下2000m回风大巷。井筒净直径7.5m,井深560m;井筒检查孔资料显示井筒在300m以下有2个含水层,每个含水层预计涌水量约9m³/h。
施工单位编制的井筒施工机械化配套方案如下:提升采用1台JKZ-2.8/15.5凿井提升机配1个5吊桶;凿岩采用1台FJD-6型伞钻配YGZ-70型凿岩机,炮眼深度4m;出矸采用1台HZ-10型中心回转抓岩机;砌壁采用YJM型整体金属模板,高度4m;井筒排水在吊盘上布置1台MD46-80×6型卧泵;压风管路和供水管路采用双滚筒凿井绞车联合悬吊,排水卧泵动力电缆和放炮电缆采用一台单滚筒凿井绞车联合悬吊。
井筒开工前,施工单位考虑到该井筒含水层涌水量较小,并未安装排水泵及管路。施工过程中,发生了下列事件:
事件1:井筒施工进入基岩段掘进放炮后,出矸发现矸石内有未爆的雷管和炸药,工作面有部分完好的炮眼封泥和连线,施工单位及时查找原因并进行了处理,确保了井筒的正常施工。
事件2:回风大巷采用钻眼爆破法施工,中深孔光面爆破,炮眼深度2.7m,炸药选用第三类炸药,药卷直径∅32mm;起爆器材为毫秒延期电雷管,总延期时间150ms,全断面一次爆破。工作面采用凿岩台车打眼,钻头直径42mm;利用凿岩台车搭设简易脚手架,自上而下进行装药连接;采用反向装药结构,串并联连接方式;自制炮泥封孔,封孔长度600mm。爆破作业严格按爆破图表执行,每循环有效进尺为2.4m,最小空顶距200mm,最大空顶距2600mm。
事件3:井筒施工通过300m以下含水层时,井壁淋水达到8/h,在金属模板脱模后,混凝土表面局部出现蜂窝麻面。

【不定项选择题】

某施工单位中标承建一矿井的风井井筒及井下相关巷道工程.井筒净直径5.5m,全深450m。根据该井筒地质检查钻孔所提供的地质资料表明:井筒穿越的岩层多数为厚层泥岩,其中夹杂少量薄层砂质泥岩;井筒在深205~230m穿过两条落差小于5m的断层,断层的水文地质条件比较复杂,预计涌水量4m³/h。该风井井筒工业广场地面较平坦,资料表明该地区历史最高洪水位为+501.5m,最近10年最高洪水位为+500.5m。施工单位根据上述资料,编制了井筒的施工组织设计,其中井筒的防治水方案如下:(1)考虑到预计涌水量较小,井筒施工采用了风动潜水泵加吊桶排水。(2)为防止地面洪水,井筒临时锁口标高按高于近10年的最高洪水位考虑,确定为+500.6m。施工期间发生了如下事件:事件1:井筒施工到井深160m时突遇断层出水涌水量达40m³/h,发生了淹井事故。事件2:巷道施工期间钻孔探水时,由于钻孔设施问题和操作使用不当发生了突水事故,影响了工期。事件3:在工程即将完工时,恰逢雨季连续暴雨,加之附近山洪暴发,导致工业广场积水,水位高度达到+500.8m,致使积水迅速超过井口灌入矿井,发生了淹井事故,所幸井下人员及时撤离,未造成伤亡。

【不定项选择题】
对该气体灭火系统进行模拟喷气试验,下列做法符合要求的有( )。
A.
采用3个与该项目七氟丙烷灭火剂储诸瓶结构、型号、规格相同,充装压力为2.5MP的压缩空气瓶进行试验
B.
采用与设计灭火剂用量一致的12个七氟丙烷灭火剂储瓶进行模拟喷气试验
C.
测试延迟喷放时间
D.
检查储存容器间内的设备和对应防护区灭火剂输送管道状态
E.
检查相应防护区门外的气体喷放指示灯状态
【不定项选择题】
