某机电安装公司承担北方某城市锅炉房安装工程,主体设备为3台蒸发量25t/h、 蒸汽压力为2.5MPa的散装工业锅炉。
开工前,项目部根据锅炉房安装工程施工组织设计,进行全面的质量策划,并指 令专业工程师编制质量控制程序。施工过程检查中,发现某焊工的合格证已过有效期。 分项工程质量验收时,发现存在以下质量问题:
问题一:锅炉本体已安装完毕,但锅炉钢架中1根立柱局部垂直度超差。
问题二:锅炉主蒸汽管道上,有一段管道壁厚比设计要求小1mm,除壁厚外,其 他均满足设计要求。
工程在供暖期到来时完工,但因建设单位配套设施不完善,没能进行系统试运行。 当寒潮突然袭击,气温骤降后,发现一台主要设备和部分阀门冻裂,经查是因为施工单 位在水压试验后,残留的水没有排净造成的,施工单位对此事故进行了处理。
根据《香港特别行政区基本法》的规定,香港特别行政区政府行政长官的当选条件包括( )。
年满40周岁
在外国无居留权
在香港通常居住连续满15年
香港永久性居民中的中国公民
【背景资料】
某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30天计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。施工中发生如下事件:
事件1:为满足工期要求,采取分段流水作业,其逻辑关系如下表:

项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400m³、600m²、20000m³、125m²(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33天,K工作的结算工程量为292m³。
除发生上述事件外,施工中其他工作均按计划进行。
【背景资料】
某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16〜25m,各梁段高度为2.7〜5.6m。主桥0号、1号梁段采用搭设托架浇筑施工,其余梁段采用菱形桁架式挂篮按“T”型对称悬臂浇筑。

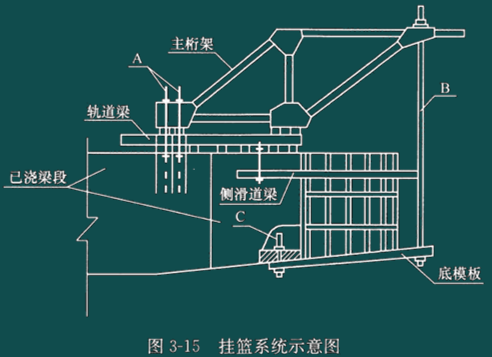

事件1:施工单位在另一同类桥梁(最大梁段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形桁架式挂篮,单侧挂篮结构及各组成部件如图3-15所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。
事件2:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装顶板、腹板钢筋及底板预应力管道→④ →⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→封锚及预应力管道压浆→挂篮前移就位。
事件3:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前组织有关人员进行安全技术交底。
