【不定项选择题】

【背景资料】某施工单位承接了某二级公路E3标段(K15+000~K16+500)23m的高填方路基加宽工程。根据安全和管理要求,施工单位进行了项目部选址,在项目经理部现场入口的醒目位置设置承包人的标示,标示内容包括:工程简介牌、施工平面图等。

施工单位根据现场地质勘查资料发现该段地基为软土地基,施工单位为了确保路基的稳定、减少路基工后沉降,施工前对高路堤拓宽部分的地基采取粒料桩处理措施,如图。粒料桩施工工艺流程为:整平地面→振冲器就位对中→成孔→(A)→加料振密→(B)→振冲器移位。

为了保证施工质量,施工单位严格按照以下事件施工:
事件1:确定路基工程质量控制关键点:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料;
事件2:施工前按照设计要求拆除老路路缘石、旧路肩、边坡防护、边沟及原有构造物的翼墙或护墙等,然后采用分层填筑法在进行水平填筑。其施工工艺流程如下:施工放样→填前基底处理及检测→(C)→填料分层填筑→(D)→平地机整平→碾压→检测→整修成型。
事件3:该合同段附近地表土主要有膨胀土、盐渍土、有机土、粉土、砂性土等。为了考虑经济问题,就近选取了填料,并通过取土试验确定填料最小强度,然后用于工程中。
事件4:碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。最后进行了全面质量检测,检测项目包括:压实度、弯沉、平整度、横坡、宽度和边坡,发现路基边缘压实度未达到相应要求,然后施工单位进行整修,直到符合规范要求为止。
事件5:根据土方填筑施工特点,施工单位配置了推土机、铲运机、装载机、平地机、挖掘机、压路机、自卸汽车、空气压缩机、凿岩机。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

背景资料:

某公司中标一条城市支路改扩建工程。施工工期为4个月,工程内容包括红线内原道路破除,新建道路长度900m。扩建后道路横断面宽度为4m(人行道)+16m(车行道)+4m(人行道)新敷设一条长度为900m的DN800mm钢筋混凝土雨水管线。改扩建道路平面示意如图2-1所示。

项目部进场后,对标段内现况管线进行调查,既有一组通信光缆横穿于雨水管线上方。雨水沟槽内既有高压线需要改移,由业主协调完成。项目部在组织施工过程中发生了以下事件:

事件一:监理下达开工令后,项目部组织人员、机械进场,既有高压线改移导致雨水管线实际开工比计划工期晚2个月。

事件二:雨水沟槽施工方案审批后,由A劳务队负责施工,沟槽开挖深度为3.8m。采用挖掘机放坡开挖,施工过程中通信光缆被挖断,修复后继续开挖至槽底。

【不定项选择题】

[资料1]

2020年1月20日,甲有限责任公司(以下简称甲公司)因结算需要,让财务经理持有关证件去A银行开立基本存款账户。同日,该财务经理又持相关证件去B银行开立一般存款账户,用于贷款业务的办理。1月30日,甲公司财务经理到A银行开立单位人民币借记卡账户,并要求乙公司将货款20万元转入该账户。2月5日,因甲公司总经理出差,指示财务经理从单位人民币借记卡中支取2万元现金用作差旅费。4月1日,甲公司更名为“申有限责任公司”(以下简称申公司)。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

下列关于甲公司单位人民币借记卡账户使用的表述中,不正确的是()。

A.
可以将销货收入直接存入单位人民币卡账户
B.
可以透支
C.
可以支取现金
D.
可以存入现金
【不定项选择题】

某公司适用的所得税税率为25%,2020年发生的有关交易或事项如下:
(1)2020年1月初,该公司股东权益总额为18 500万元,其中股本为10 000万元(每股面值为1元),资本公积为4 000万元(均为股本溢价),盈余公积为3 000万元,未分配利润为1 500万元。
(2)经股东大会决议并报有关部门核准,2020年5月22日该公司以银行存款回购本公司1 000万股股票,每股回购的价格为5元,原发行价格为3元。6月10日将回购的股票1 000万股注销。
(3)2020年实现利润总额为2100万元,其中相关会计处理与税法规定存在差异的事项为:①支付税收滞纳金100万元;②本年取得的国债利息收入200万元,不考虑递延所得税。
(4)根据股东大会批准的2020年利润分配方案,该公司按实现净利润的10%提取法定盈余公积;按实现净利润的5%提取任意盈余公积;向股东分配现金股利500万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用“万元”表示)
(2)根据资料(2),下列各项中,关于回购与注销本公司股票的会计处理结果正确的是(  )。

A.
6月10日注销股本1 000万元
B.
5月22日确认库存股增加3 000万元
C.
5月22日确认库存股增加5 000万元
D.
6月10日冲减资本公积4 000万元
【不定项选择题】

某机电安装公司项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。
该项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表。
考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d后开始下管、安管工作;②下管、安管200m后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。
项目部编制的施工进度计划如下(只给出部分内容):

工程实施过程中,挖土施工10d后遇雨,停工10d。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。

【不定项选择题】

案例(二)【背景资料】
某公司承建城市主干道的地下隧道工程,长520m,采用明挖法施工、闭合框架结构,隧道基坑深12m。基坑安全等级为一级,围护桩为钻孔灌注桩,截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支撑;基坑侧壁与隧道侧墙的净距为1m

施工过程发生如下事件:
事件一、进场踏勘发现有一条横跨隧道的架空高压线无法转移,鉴于水泥土搅拌桩机设备高,与高压线距离近,施工危险,导致高压线两侧共计20m范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕桩形式,建设单位同意进行设计变更。
事件二、坑内降压井施工时,在埋设护筒时发现钻孔部位有过路电缆管,项目部及时调整了降水井位置。
事件三、在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理。

【不定项选择题】

【背景资料】
某城市桥梁工程,承担该工程项目的施工单位项目经理部为达到安全文明施工,预防事故的发生,在施工前制订了施工现场安全生产保证计划。施工单位在施工过程中制定了以下的安全措施:
(1)模板安装完毕后,经签认后才可浇筑混凝土。
(2)制作木支架、木拱架时,主要压力杆的纵向连接应使用搭接法。
(3)当钢筋混凝土结构的承重构件跨度大于4m时,在混凝土强度符合设计强度标准值的60%的要求后,方可拆除模板。
(4)对起重机械作业安全制定“十不吊”施工措施。

【不定项选择题】

【背景资料】
某水利枢纽工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。在招标及合同实施期间发生了以下事件:
事件一:评标结束后,招标人未能在投标有效期内完成定标工作。招标人通知所有投标人延长投标有效期。投标人甲拒绝延长投标有效期。为此,招标人通知投标人甲,其投标保证金不予退还。
事件二:评标委员会依序推荐投标人乙、丙、丁为中标候选人并经招标人公示。在公示期间查实投标人乙存在影响中标结果的违法行为。招标人据此取消了投标人乙的中标候选人资格,并按照评标委员会提出的中标候选人排序确定投标人丙为中标人。
事件三:评标公示结束后,招标人与投标人丙(以下称施工单位丙)签订施工总承包合同。本合同相关合同文件见下表,各合同文件解释合同的优先次序序号分别为一至八。

事件四:开工后施工单位丙按照《保障农民工工资支付条例》规定开设农民工工资专用账户,工程完工后,申请注销农民工工资专用账户。

【不定项选择题】

【案例背景】

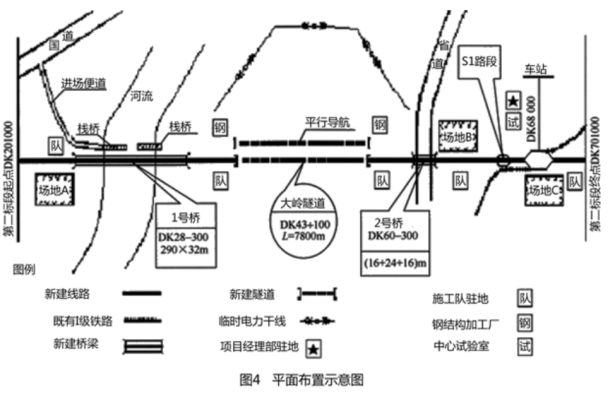

某新建双线Ⅰ级铁路站前工程某标段工程情况如图4所示,该标段工程主要内容包括:路基土石方60×104m3。双线桥两座,其中1号桥墩高3~10m,上部结构为多跨简支T梁(跨径为32m);2号桥为(16+24+16)m框架桥。

双线隧道一座(大岭隧道),隧道设置一座平行导坑,平行导坑与正洞的线间距为30m,每600m设置一处横通道。

轨道为有砟道床和无缝线路,每条长钢轨长度为500m,由距离200km的某铁路局厂焊基地运输至该标段的铺轨基地。新建铁路在既有车站与既有线接轨。

本标段总工期为36个月,其中隧道工期计划为24个月,图4中S1段为石方路堑。该石方路堑高度为3~5m,距离既有线15m,需要爆破施工。场地A、场地B和场地C三处场地均为荒地,地形平坦,场地开阔,地基承载力较高。

大岭隧道采用钻爆法施工。施工单位制定了进口出口及利用平行导坑施工正洞的方案。施工期间隧道通风分三个阶段实施,第一阶段在洞口段100m内采取自然通风,随着隧道掘进的进行,第二、第三阶段分别采用不同的机械通风方式施工单位制定了初步的铺轨和T梁施工方案:计划在场地B或场地C处设置一处铺轨基地.同时将T梁预制场设在铺轨基地内;T梁采用铁路架桥机架设;轨道采用机械铺轨,然后换铺长钢轨方法施工。该方案在开工前经专家组评审认定铺架工期目标不能实现,原因是隧道施工实际工期需要30个月,因此制约着铺轨和T梁架设。

【不定项选择题】

【背景资料】
某施工单位承担了一项直埋光缆线路工程,光缆主要沿国道边的水田敷设,沿途与其他地下管线有多处交越。为避免交越施工时损坏原有管线,项目部详细了解各交越处具体情况并制定了安全防护措施,联系管线产权单位,说明情况并希望产权单位能安排人员现场配合。
施工中,光缆在穿越一处经济作物地段时施工受阻,经监理工程师同意,施工单位对路由走向进行了部分调整,涉及路由变更长度约700m。
当其中一个中继段完成施工后,发现光缆对地绝缘电阻普遍不合格。经分析判断并检查验证,是接头盒密封不严导致进水或潮气所致,密封不合格项统计见表1。
不合格项统计表

接续人员整改后,该中继段26盘直埋光缆(单盘盘长2km)金属护套对地绝缘性能状况统计如下:
2MQ<实测值<5MQ:2盘处
5MQ<实测值<10MQ:2盘
10MQ<实测值<100MQ:6盘
100MQ<实测值<500MQ:16盘

【不定项选择题】

根据期初资料和资料(1),下列各项中该企业结算并发放职工薪酬的会计处理正确的是()。

A.
代扣职工个人应缴纳的住房公积金时,贷记“应付职工薪酬——住房公积金”科目12.8万元
B.
代扣职工个人应缴纳的社会保险费时,贷记“应付职工薪酬一一社会保险费”科目97.2万元
C.
结算并发放上月的应付职工薪酬时,借记“应付职工薪酬一工资”科目640万元
D.
通过银行转账发放货币性职工薪酬时,贷记“银行存款”科目530万元
