【不定项选择题】

(案例四)
背景资料

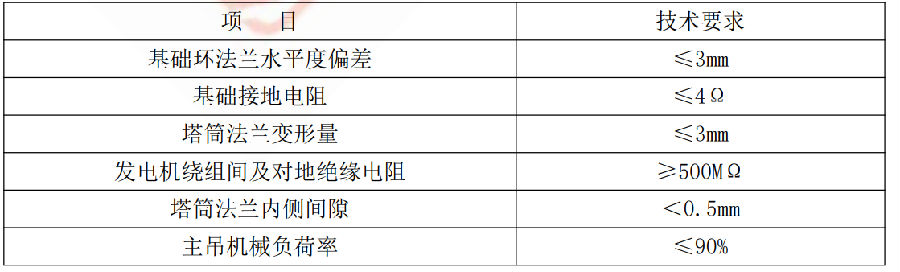

某公司项目部承担的风电工程项目施工中,共有 18 台 3.4MW 风电机组。风电机组安装包括:风力发电机组基础、风力发电机组安装、监控系统安装、箱式变压器安装、防雷接地网安装、电缆安装。风机机组中最重的叶轮部件为102t,发电机部件重量为 83t。发电机组安装技术要求见表 4。

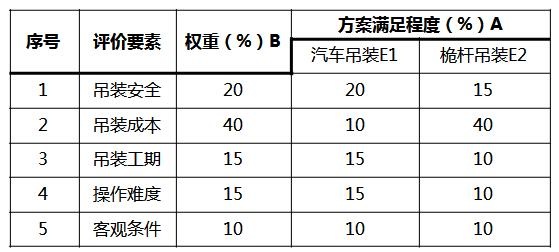

安装公司项目部在工程开工前编制了施工组织设计和吊装方案,并履行了审批手续。吊装方案采用 SCC6500WE履带起重机,额定起重量 650t。SCC6500WE 履带起重机采用塔式工况,主臂长度 96m,副臂长度 12m,主臂夹角 82°,副臂夹角 10°,回转半径 18m 时,额定起重量为 128t,吊装高度 110m,吊钩重量为 3.6t。叶轮吊装时吊具、吊索重量3t;发电机吊装时吊具、吊索的重量为 4.0t。
SCC6500WE 履带起重机现场组装并经自检和试验合格后,进行了报验并准备投入使用。但监理工程师要求必须经当地有资质的特种设备检验检测机构检验合格后方可投入使用。
施工前对所有作业人员进行了技术交底。根据发电机组各部件的质量和安装高度进行了吊装机械的策划。按《施工现场临时用电安全技术规范》的要求进行了临时用电的策划,塔筒内采用 12V 低压照明。工程按计划实施。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

案例二
【背景资料】
A公司为某水厂改扩建工程总承包单位。工程包括新建滤池、沉淀池、清水池、进水管道及相应的设备安装。其中设备安装经招标后由B公司实施。施工期间,水厂要保持正常运营。新建清水池为地下式构筑物。池体平面尺寸为128m×30m,高度为7.5m,纵向设两道变形缝,其横断面及变形缝构造如图2-1、图2-2所示。鉴于清水池为薄壁结构且有顶板,方案确定清水池高度方向上分三次浇筑混凝土,并合理划分清水池的施工段。

A公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B公司进场后,A公司项目部安排B公司临时设施搭设在厂区内的滤料堆场附近,造成部分滤料损失。水厂物资部门向B公司提出赔偿滤料损失的要求。

【不定项选择题】

甲公司当年的公司净利润为6000万元,发行在外的总股数为3000万股,净资产为8000万元。当前每股市价为8元。

【不定项选择题】

(一)

2019年11月1日,甲企业开具一张金额80万元,见票后6个月付款的商业承兑汇票(已承兑)给乙企业,承兑人为甲企业,用于支付设备款,丙企业在该汇票的正面记载了保证事项(未记载被保证人)。乙企业取得汇票后,将该汇票背书转让给了丁企业。汇票到期后,丁企业于2020年5月5日委托银行收款时,得知甲企业的存款账户不足支付。银行将付款人未付票款通知书和该商业承兑汇票一同交给丁企业。丁企业遂向乙企业要求付款。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

若乙企业向丁企业履行清偿义务后,因管理不善导致票据丢失,则乙企业可采取的票据保全措施包括(     )。

A.
公示催告
B.
普通诉讼
C.
申请仲裁
D.
公证处公证
【不定项选择题】

【背景资料】
某施工单位承接了某二级公路隧道工程,该隧道为单洞两车道,跨度为 12m,进口里程桩号为 K13+266;出口里程桩号为 K13+952,全长 686m,围岩为较软岩或软硬岩互层,且以软岩为主,岩体较完整,中薄层状结构,属于Ⅳ级围岩,穿越的岩层含有少量煤层,存在裂隙水,有一条断层破碎带。
开工当年 10月 5 日,施工过程中发生了如下事件:
事件一:洞口段属于浅埋段,施工前做了地质超前预报,采用超前小导管注浆和管棚加固围岩,采用台阶法分部开挖,台阶长度 10~15m,如图所示。


事件二:施工单位特别重视安全管理。洞内爆破必须统一指挥,作业人员经过项目部安全员培训后才能进行作业爆破作业;装炮时,应使用木质炮棍装药,严禁火种。爆破员实行“一爆三检”制度,放炮员最后离场,班组长清点人数即可引爆。爆破后必须经过 15 分钟通风排烟,挖方人员方可进入工作面继续施工。
事件三:10月27日8时,在未对瓦斯浓度进行检测的情况下,24 名工人进入洞内施工作业,作业采用的凿岩台车上配备了普通配电箱和普通电源插座。10 时起,由于风机出现故障,洞内停止通风。11时20分左右,右洞发生瓦斯爆炸,24 名工人全部罹难。

【不定项选择题】

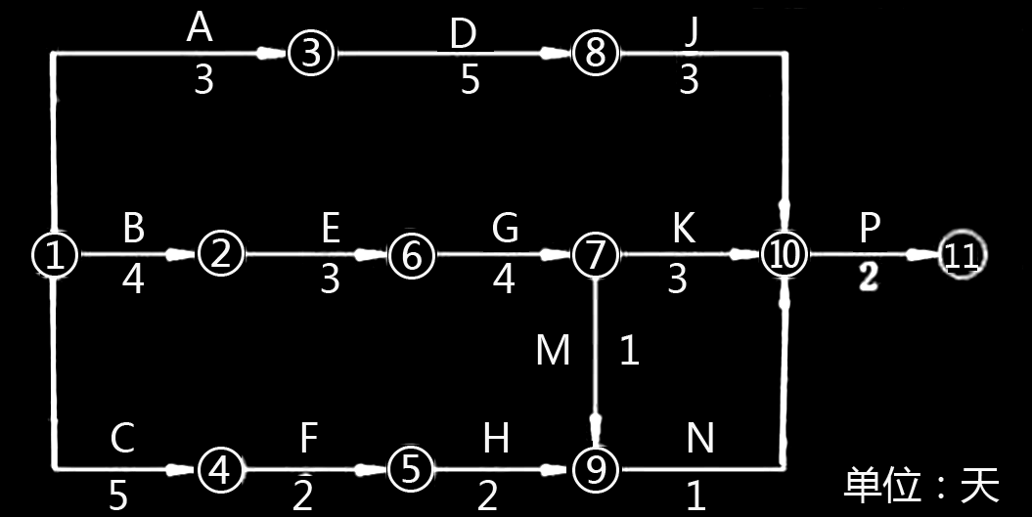

【背景资料】某核心网交换设备安装工程,合同约定工期为30日历天,项目采用包工不包料的承包方式,设备和主材由建设单位提供。施工单位根据摸底情况编制了工作分解表(见表2),制定了进度计划(如图1所示)。


事件1:工程进行到第12天,由于Ⅲ队的电缆未到货,致使工作D还需2d才能完成。
事件2:由于V队施工人员操作不慎,电缆放线器损坏需修理,导致F工作推迟1d。
事件3:工程进行到第18天时,得知测试仪表比原计划推迟2d送到。

【不定项选择题】

A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,跨越冬季施工。工程主要包括沉淀池和滤池等现浇混凝土水池。拟建水池距现有建(构)筑物最近距离5m,其地下部分最深为3.6m。

A公司施工项目部编制了施工组织设计,施工过程中发生以下事件:

事件1:池壁和顶板连续施工,为增强整体性,项目部拟将顶板支架斜杆与池壁模板杆件相连接;池壁模板安装时,采用一次安装到顶而分层预留操作窗口的施工方法。施工缝处的橡胶止水带采用叠接,在止水带上穿孔固定就位。

事件2:底板混凝土和侧墙混凝土分次浇筑,水平施工缝设置在腋角以上100mm处。

事件3:为避免混凝土养护不到位而开裂,项目部加强了冬期混凝土质量控制,特别是新浇混凝土入模温度、拆模时内、外部温度控制。


【不定项选择题】

在教学过程中,教师应注重激发学生对学习的兴趣,培养学生的无意注意。()

A.
B.
【不定项选择题】

企业在套期保值业务上,需要关注的方面有 ( )。

A.

 加强对套期保值交易中现金流风险、流动性风险和操作风险等的管理

B.

 企业在参与期货套期保值之前,需要结合自身情况进行评估,以判断是否有套期保值需求,以及是否具备实施套期保值操作的能力

C.

 企业应完善套期保值的机构设置。 要保证套期保值效果,规范的组织体系是科学决策、高效执行和风险控制的重要前提和基本保障

D.

 企业需要具备健全的内部控制制度和风险管理制度

【不定项选择题】

《3-6岁儿童学习与发展指南》指出,日常生活中要鼓励幼儿少走路、多坐车。(  )

A.
B.
【不定项选择题】

【背景资料】

某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期40d。开工前,项目部指派技术员进行现场勘查,明确了施工用电和空调设施、现场的特殊要求等情况,同时根据施工图设计对机房地板、需安装设备位置及数量等进行了复核。工程硬件安装完成后进行了用户线缆测试,发现了很多质量问题,用户线缆测试不合格。

项目统计表,见表1.
