【不定项选择题】

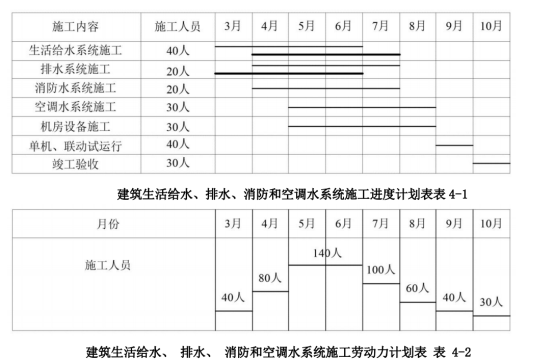

某项目管道工程的施工内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某安装分包 单位承接该任务后,编制了施工方案、施工进度计划(见表 4-1 细实线)、劳动力计划(见表 4-2)和材料采 购计划等;施工进度计划在审批时被总包单位否定,原因是生活给水系统与排水系统的先后施工顺序违反了 施工原则,安装分包单位及时调整了该顺序(见表 4-1 粗实线)。
施工中,采购的设备材料按计划到达施工现场,施工人员对设备材料开箱检查,按规范要求进行了外观检查 和试验,均符合设计和规范,采购的设备材料验收合格。
给水系统施工时,其中散热器在安装之前做水压试验,设计要求工作压力为 1.2MPa;测量生活给水水表 前与阀门的距离是 5 倍水表接口直径的直线管段。
排水统安装完毕后,分包单位对排水管道分系统进行通水试验,流水通畅、不渗不漏。对排水系统的主 立管进行了通球试验,通球球径为排水管道管径的 1/2,通球率达到 90%。
在水泵单机试运转结束后,切断电源和其他动力源,对润滑剂的清洁度进行检查,清洗过滤器;必要时 更换新的润滑剂。拆除试运行中的临时装置和恢复拆卸的设备部件及附属装置。对设备几何精度进行必要的 复查,各紧固部件复紧。
分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质 量验收合格。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【资料背景】

某酒店工程,建筑面积2.5万㎡,地下1层,地上12层。其中标准层10层,每层标准客房18间。35㎡/间;裙房设宴会厅1200 ㎡气层高9m。施工单位中标后开始组织施工施工单位企业安全管理部门对项目贯彻企业安全生产管理制度情况进行检查,检查内容有安全生产教育培训、安全生产技术管理、分包(供)方安全生产管理、安全生产检查和改进等

宴会厅施工“满堂脚手架"搭设完成自检后,监理工程师按照《建筑施工安全检查标准》

JGJ59要求的保证项目和一般项目对其进行了检查,检查结果如表5-1

表5-1 满堂脚手架检查结果(部分)

宴会厅顶板混凝土浇筑前,施工技术人员向作业班组进行了安全专项方案交底,针对混疑土浇筑过程中,可能出现的包括浇筑方案不当使支架受力不均衡,产生集中荷载、偏心荷载等多种安全隐患形式,提出了预防措施标准客房样板间装修完成后,施工总承包单位和专业分包单位进行初验,其装饰材料的燃烧性能检查结果如表5-2。

表5-2 样板间装饰材料燃烧性能检查表(部分)

注:A+B1指A级和B1级材料均有。

竣工交付前,项目部按照每层抽一间,每间取一点,共抽取10个点,占总数5.6%的抽样方案,对标准客房室内环境污染物浓度进行了检测。检测部分结果如表5-3。

表5-3标准客房室内环境污染物浓度检测表(部分)

【不定项选择题】

为全面提高军队的整体作战能力,世界各国采取了如下做法(     )

A.

调整各军兵种的兵力结构

B.

加强武器系统的配套建设

C.

加速武器装备的现代化

D.

着力提高军人的综合素质

【不定项选择题】

某期货公司的期末风险监管报表显示,2014年7月末的净资本为7000万元,2014年8月末的净资本为8500万元,针对上述净资本的变化,以下表述正确的是(  )。

A.
公司应当向中国证监会派出机构和全体董事书面报告
B.
公司无须提交书面报告
C.
公司应当向中国证监会派出机构和董事会书面报告
D.
公司应当向中国证监会派出机构书面报告
【不定项选择题】

【背景资料】
某变电工程,业主与施工单位签订了一项变电所电气安装调试合同,施工前,施工单位按业主要求编制了安装调试进度计划,并获得批准,实施的进度计划如图所示。

在施工中发生了以下事件:
事件1:由业主采购的GIS开关设备提前进场,施工单位参加开箱清点,并增加保管费6000元;
事件2:在工作B安装过程中,施工单位因人员与安装设备调配问题,使工作B延长了5天,发生费用2万元;
事件3:在工作G安装中,由于业主提供的配电柜内部接线与外部母线不匹配,施工单位为调整内外线路,使工作G延误10天,发生费用4万元;
事件4:在对工作完成后的验收检验时,发现设备接线位置有误,经检查,是由于电气接线图中接线位置标注错误所致,施工单位进行返工,使工作I延误10天,发生费用3万元。以上事件发生后,施工单位及时向业主提出了索赔。

【不定项选择题】

【背景资料】

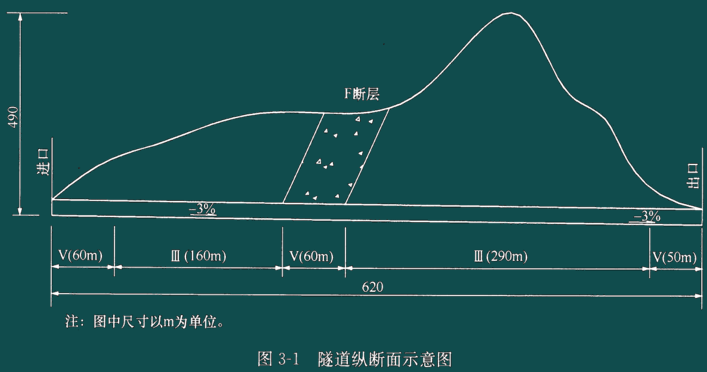

某双车道公路隧道。全长620m,地层岩性为石灰岩,地下水较丰富。有一条F断层破裂带,隧道最大埋深490m,纵坡为一3%。其围岩级别及长度如图3-1所示。合同总工期为20个月。

为保证施工安全,施工单位结合项目地质和设备条件,拟在全断面法、台阶法、单侧壁导坑法、CD法、环形开挖预留核心土法5种工法中选择组织施工。
根据以往施工经验及该项目实际情况,施工前,相关人员经讨论分析确定隧道主要施工内容的进度计划指标为:ID级围岩70〜90m/月,IV级围岩50〜70m/月,V级围岩30〜50m/月,施工准备3个月,隧道内沟槽、路面及附属设施施工3个月。

【不定项选择题】

【背景资料】

某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位在-4.0m处(原地面高程为±0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。
项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。


施工进度计划图(单位:d )
施工中,发生了如下导致施工暂停的事件:
(1)在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14d。
(2)在改造路面施工中,由于摊铺机设备故障,导致施工中断7d。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。

【不定项选择题】

【背景资料】A公司承接了3.5km城市主干道工程施工,道路结构、横断面如下图所示。
西侧道路路中位置有雨水管线,路基和基层施工中将雨水检查井和雨水口周围的施工作为本次施工的重点,要求采取可靠的措施保证压实度。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:①初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140℃;②复压采用双钢轮振动压路机,碾压采取低频率、高振幅的方式快速碾压,为保证密实度,要求振动压路机碾压4遍;③终压采用轮胎压路机静压1~2遍,终压结束温度不低于80℃;④为保证搭接位置路面质量,要求相邻碾压重叠宽度应大于30cm;⑤为保证沥青混合料碾压过程中不粘轮,应用洒水车及时向混合料喷雾状水。
因改性SMA面层不能当天完成, 需在面层上留设横向冷接缝, 施工单位对接缝位置按照相关规范进行了处理。



【不定项选择题】

【背景资料】
丙是某运营中的机场围界报警系统工程施工的项目经理。本项目需要在接近飞行区围界的土面区内架设若干顶端安装有摄像机的立杆。摄像机由建设单位供货。
事件一:由于工期紧,且本工程大部分线缆埋设位置靠近围界,为保证工程进度符合计划工期要求,丙在施工组织设计中计划采用挖掘机直接开挖电缆沟。此作业方法未获得监理工程师认可。
事件二:建设单位采购的摄像机提前到货,要求丙参加验收,并在安装前进行保管。丙为此向监理工程师提出增加保管费用的签证申请。
事件三:某工作日,施工单位持有效身份证和临时飞行区通行证的司机驾驶材料供应商的车辆为现场运送光缆,欲从建设单位指定的车辆出入口进入飞行区,被安检员阻止。
事件四:施工人员发现个别摄像机安装位置微调,于是手动打开镜头盖,通过观察获取的图像来挪动摄像机以确定最佳立杆安装位置,被监理工程师发现后制止。

【不定项选择题】

【背景材料】

某开发商投资兴建办公楼工程,建筑面积9600m2,地下一层,地上八层,现浇钢筋混凝土框架结构,经公开招投标,某施工单位中标,中标清单部分费用分别是:分部分项工程费3793万元,措施项目费547万元。脚手架费用为336万元。暂列金额100万元。其他项目费200万元,规费及税金264万元,双方签订了工程施工承包合同。

施工单位为了保证项目履约,进场施工后立即编制项目管理规划大纲,实施项目管理实施规划,制定了项目部内部薪酬计酬办法,并与项目部签订项目目标管理责任书。

项目部为了完成项目目标责任书的目标成本,采用技术与商务相结合的办法,分别制定了A、B、C三种施工方案;A施工方案成本为4400万元,功能系数为0.34,B施工方案成本为4300万元,功能系数为0.32;C施工方案成本为4200万元,功能系数为0.34,项目部通过开展价值工程工作,确定最终施工方案,并进一步对施工组织设计等进行优化,制定了项目部责任成本,摘录数据如下:


相关费用

金额(万元)

人工费

477

材料费

2585

机具费

278

措施费

220

企业管理费

280

利润

……

规费

80

税金

……

施工单位为了落实用工管理,对项目部劳务人员实名制管理进行检查。发现项目部在施工现场配备了专职劳务管理人员,登记了劳务人员基本身份信息,存有考勤、工资结算及支付记录。施工单位认为项目部劳务实名制管理工作仍不完善,责令项目部进行整改。

【不定项选择题】

因相邻权纠纷,甲区法院判令被告李某拆除其在公共走廊内设置的固定鞋柜。该判决生效后,李某没有拆除,原告张某申请执行。甲区法院可以采取下列哪些执行措施?(          )

A.

对财产的执行措施

B.

对行为的执行措施

C.

直接执行措施

D.

实现物的交付执行措施
