背景资料

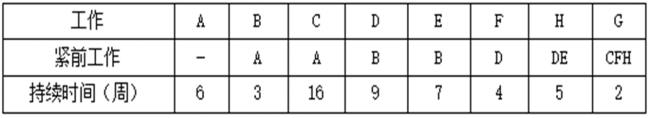

某市新建建筑,框架结构,地下一层,地上六层,基坑开挖深度为5m。施工单位编制了施工进度计划,其中主体结构工序安排如下:

A施工单位中标某电厂锅炉烟风道制作安装工程,施工合同总价暂估,结算时以合同约定的工程单价和实际工程量计算,工程单价不做调整,施工过程中发生了下列事件:
(1)工程开工后,钢材涨价,施工单位A因工程成本过高,向业主提出费用索赔。
(2)烟风道制作组合场内A单位租赁的龙门吊发生故障,使用该机械施工的B分包单位的工作延误5天,并造成人员窝工5天,向A公司进行工期和费用索赔。
A施工单位中标某电厂锅炉烟风道制作安装工程,施工合同总价暂估,结算时以合同约定的工程单价和实际工程量计算,工程单价不做调整,施工过程中发生了下列事件:
(1)工程开工后,钢材涨价,施工单位A因工程成本过高,向业主提出费用索赔。
(2)烟风道制作组合场内A单位租赁的龙门吊发生故障,使用该机械施工的B分包单位的工作延误5天,并造成人员窝工5天,向A公司进行工期和费用索赔。
(3)在施工过程中,锅炉钢架吊装进展很快,部分烟风道因为没有制作出来,而没有来得及吊挂和预存,业主要求A单位必须按照合同规定的工期完成烟风道的安装工作,后因赶工期,A单位在进行吊挂和预存增加机械费用约4.5万元,人工费用2.6万元。
(4)施工单位在烟风道上安装温度取源部件时,有几处不符合规范的要求,监理单位要求A单位返工。
某区养护管理单位在雨季到来之前,例行城市道路与管道巡视检查,在K1+120和K1+160步行街路段沥青路面发现多处裂纹及路面严重变形。经CCTV影像显示,两井之间的钢筋混凝土平接口抹带脱落,形成管口漏水。

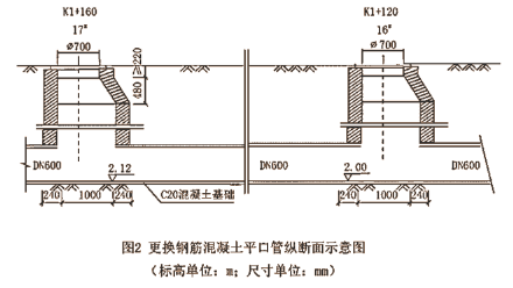

养护单位经研究决定,对两井之间的雨水管采取开挖换管施工,如图2所示,管材仍采用钢筋混凝土平口管。开工前,养护单位用砖砌封堵上下游管口,做好临时导水措施。
养护单位接到巡视检查结果处置通知后,将该路段采取1.5m低围挡封闭施工,方便行人通行,设置安全护栏将施工区域隔离,设置不同的安全警示标志、道路安全、警告牌、夜间挂闪烁灯示警,并派养护工人维护现场行人交通。

根据资料 (1), 下列各项中,关于该企业支付广告费的会计处理结果表述正确的是 ( )。
“ 应付票据” 科目贷方增加 10.6 万元
“ 应交税费 —— 应交增值税 (进项税额)” 科目借方增加 0.6 万元
“ 管理费用” 科目借方增加 10 万元
“ 销售费用” 科目借方增加 10 万元
根据期初资料、资料(1)至(4),该企业2024年12月31日资产负债表中“应付职工薪酬”项目“期末余额”栏应填列的金额为( )万元。
【背景资料】A企业是年产30万t的新建黄金矿山企业,为B集团公司全资子公司,位于C市,矿山采用竖井开拓,浅孔留矿法开采,主井井深600m,多绳双层罐笼带平衡锤提升,井下水平运输采用有轨电机车运输,电动铲运机装岩,对角抽出式通风。井下设有中央配电房、中央水泵房及水仓、采区变电所、机电修理硐室、坑木加工间、爆破器材发放站,无永久炸药库。矿区内断裂构造十分发育,地质条件复杂,地表水系发育,井下平均涌水量4000m³/d。
2014年9月,A企业编制了建设项目安全预评价报告,委托具有相应资质的D设计院进行矿山安全设施设计,组织了安全设施设计审查。2017年6月完成矿山建设工作。
为保证试生产的安全运行,A企业主要负责人甲负责组织开展了事故风险评估和应急资源调查,编制了相关专项应急预案、现场处置方案和岗位应急处置卡,并组织安全生产监督管理部门、科研院所、其他矿山企业和B集团公司的相关专家,对预案进行了评审,形成书面评审纪要。2017年6月30日,甲签署发布了应急预案,印发给本企业所有部门、岗位和相关的应急救援队伍,并于8月10日向C市安全生产监督管理部门和其他有关部门进行了备案。
2017年8月,A企业制定了矿山试运行方案,进行了试生产;2018年3月编制了安全设施验收评价报告;2018年4月A企业组织安全设施竣工验收后投入正式生产,同时整改验收发现的隐患和问题。
根据以上场景,回答下列问题(共22分):
背景资料:
某施工单位承接一项供热管线工程,全长3 km,管径DN400mm,采用高密度聚乙烯外护管,聚氨酯泡沫塑料预制保温管;其中340m 管段依次下穿城市主干道、机械加工厂,设计采用浅埋暗挖法施工隧道(套管)内敷设,其余管段采用开槽法直埋敷设,施工段地层主要为粉土和粉质黏土,无地下水影响。项目部拟定的供热管道施工程序如下:沟槽开挖→管道安装、焊接→外观检查→A→回填土至管顶上方0.5m→B→焊口防腐→焊口施作保温层及外护层→全线回填→C。

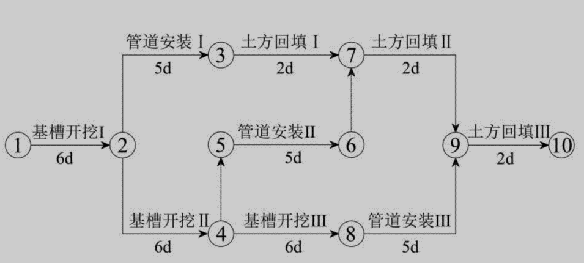

因征地手续延误,沟槽开挖晚了半个月。为满足工期要求,建设单位要求施工单位调整施工计划。施工单位将基槽开挖、管道安装、土方回填由顺序施工改为流水施工。每个工序划分为三个施工段。根据合同工期要求绘制网络进度图如5-1 所示。

工程实施过程中发生了如下事件:
事件一:项目技术负责人在审查网络图时,发现有不符合逻辑之处,要求编制人员进行了改正。
事件二:预制保温管出厂前,在施工单位质检人员的见证下,厂家从待出厂的管上取样,并送至厂试验室进行保温层性能指标检测,以此作为见证取样试验。监理工程师发现后,认定其见证取样和送检程序错误,且检测项目不全,与相关标准的要求不符,及时予以制止。
事件三:基槽清底时,质量检查人员发现局部有超挖现象,最大超挖深度为100mm。
【背景资料】
某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:
针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因。上述情况,监理工程师对三项工期索赔分别予以批复。
甲公司为增值税一般纳税人,采用表结法结转本年利润,适用的所得税税率为25%。2019年相关业务资料如下:
(1)年初未分配利润为0。全年实现营业利润127万元,取得营业外收入20万元,发生营业外支出4万元。
(2)经查,按税法规定需调整的纳税事项有:职工福利费开支超过准予扣除标准的金额为1.2万元,工会经费超过准予扣除标准的金额为0.8万元;营业外支出中有1万元为税收滞纳金,投资收益中有2万元为本年实现的国债利息收入;其他应调减的应纳税所得额为8万元。
(3)与所得税费用相关的递延所得税资料:递延所得税负债年初数为2万元,年末数为3万元;递延所得税资产年初数为2万元,年末数为1万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
5.根据资料(1)和(2),甲公司2019年应纳税所得额是( )万元。

【背景资料】某新建一级公路工程K11+120~K20+260合同段位于海拔3000m以上的地区,路面结构设计示意图如下图所示, 该合同段工程与其他工程或已有道路无交叉,依据交通运输部颁布的《公路工程基本建设概算预算编制办法》(JTGB06-2007),《公路工程预算定额》(JTG-TB06-02-2007)编制的该工程施工图预算,其中K11+120~K12+120底基层工程量为22300m2(或底基层平均面积)。厂拌基层稳定土混合料的定额如下表示:各定额分项预算价格分别为:人工:80元/工日;稳定土混合料:162.72元/m³;水泥:400元/t;水:4元/m³;碎石:80元/m³;3m³内轮胎式装载机:1200元/台班;300t/h以内稳定土厂拌设备:1500元/台班。

项目部在施工底层基层、基层时采用方法有:(1)采用沥青混凝土摊铺机分一层两幅摊铺水泥稳定碎石底基层。(2)采用稳定土摊铺机分一层两幅摊铺水泥稳定碎石基层。(3)先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机,轮胎压路机继续碾压密实。项目部于2014年6月~8月完成了该合同段工程所有路面施工,该地区属于冬III区,11月进入冬季。
