(二)甲公司为增值税一般纳税人,2018年至2022年发生的有关资产业务资料如下:
(1)2018年1月1日,甲公司将一幢办公楼的建造工程出包给乙公司承建,按合理估计 的发包工程进度和合同规定向乙公司结算进度款并取得乙公司开具的增值税专用发 票,发票注明工程款800万元,增值税税额72万元。2018年12月31日,工程完 工后,收到乙公司有关工程结算单据,补付工程款并取得乙公司开具的增值税专用 发票,注明工程款400万元,增值税税额36万元,工程达到预定可使用状态并交 付企业总部使用;该办公楼预计使用年限50年,采用双倍余额递减法计提折旧, 不考虑净残值。
(2)2021年1月1日,甲公司与丙公司签订了经营租赁合同,约定自合同签订日起将该 栋办公楼出租给丙公司,为期3年,年租金为60万元,合同约定租金于每月末收 取。该办公楼所在区域有活跃的房地产交易市场,而且能够从房地产交易市场上取 得同类房地产的市场报价,甲公司决定采用公允价值模式对该项出租的房地产进行 后续计量。合同签订日该办公楼的公允价值为1300万元。
(3)2021年12月31 0 ,该办公楼公允价值为1260万元,2022年12月31日,该办公 楼公允价值为1380万元。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
.5. 根据资料(1)至(3), 2021年,甲公司影响当期损益的金额为( )万元。
【背景资料】某单位承建某北方城市城镇道路主干道大修工程,道路全长5.8km,道路为三幅路,车行道为双向6车道,该车道为该区上下班高峰期间主要交通要道。工程地点位于城市核心区,周边建筑物多,车流量、人流量大,地面深度1.5m范围内布设有电力电缆、燃气管道、给水管道等设施。

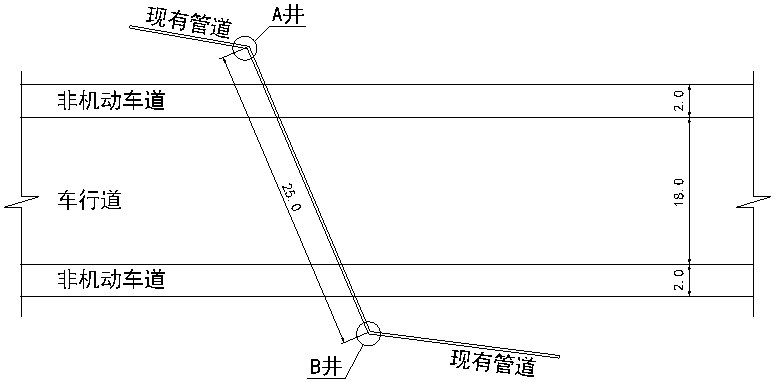

工程内容包括:①铣刨现有沥青路面上面层;②加铺30mm厚改性沥青混凝土上面层SMA—13;③行车道中间检查井加高,更换铸铁井盖;④因现有雨水管道破损严重,更换为25m长DN500mm雨水管道(图中AB两点之间)一根。总工期8个月。工程位置如图所示。
事件一:项目部进场前,仔细调研了周边环境,为了工程顺利开展实施,项目部到相关部门办理了手续。
事件二:AB段管道为工程关键节点,经调查,现有管道为预应力混凝土结构,公称直径500mm。A、B检查井为烧结砖砌筑,位于非机动车道外侧,现有城市规划绿地内。管道埋深4.5m,主要穿越地层为粉质黏土,地下水位于地面下2.0m左右。一条国防电缆距离管道仅为0.4m,管道为雨水专用排放管道,项目部据此选择了一年中施工的季节。方案比选阶段,充分考虑了开槽施工法,浅埋暗挖法,夯管法,和顶管法。
事件三:为了加快施工速度,现有沥青路面上面层铣刨后用高压水枪冲洗表面略有积水,立即喷洒透层油后摊铺上面层,用轮胎式压路机初压,钢轮压路机振动复压,双钢轮压路机终压。压实完毕检测了面层的原材料等主控项目,现场实测表面温度为80度,随即开放交通。
【背景资料】某露天铁矿矿区年均降水量2405.5mm,最大日降水量285.5mm,水文地质条件属以裂隙含水层充水为主的简单类型,工程地质条件为复杂类型,地层岩性类别多,节理、裂隙和断裂构造较为发育,F1、F5、F6、F7四条主要断层对矿岩构成切割破坏。
矿山采用汽车一公路开拓运输方式,采场上部境界尺寸1390m×980m,底部尺寸400m×130m,边坡最高标高+2224m(南东段),露天底标高+1600m,封闭圈标高+1750m,矿石开采规模600×10⁴t/a,采剥总量1400×10⁴t/a。台阶高度15m(靠帮后两个台阶并段),台阶坡面角65°,最终边坡角39.7°~45.5°,截至2022年底+1750m以上平台均已靠帮,采用微震监测系统连续监测最终边坡。设计最终边坡安全平台宽7m,每隔两个安全平台留设一宽10m的清扫平台。爆破采用潜孔钻机穿孔,孔径165mm、孔距5m、排距4m、孔深17.5m。
最终边坡的+1960m、+1930m、+1750m平台上,均建有贯通式混凝土截洪沟,自流式排水。+1750m平台以下设计采用移动泵站抽至+1750m平台排出。
2023年5月16至18日,集团所属矿山企业安全互检时发现:该矿4月份采出原矿55×10⁴t,低品位矿35×10⁴t;低品位矿石临时堆存在采场南东段境界外30m处,形成长宽高分别为80m、80m、40m的矿堆;边坡微震监测系统于3月初因故障停用至今,期间采用人工观测最终边坡水平和垂直位移,观测记录显示水平位移量呈加速变化趋势;+1750m平台截洪沟局部损毁或淤塞;个别清扫平台局部宽度不足6m;记录显示边坡检查的间隔时间超过6个月。
根据以上场景,回答下列问题:
【背景资料】
某施工单位中标一煤矿井下轨道运输大巷工程,巷道总长1200m,掘进断面22.5㎡,直墙半圆拱形断面。地质资料显示,该运输大巷围岩以中等稳定的砂岩为主,在540~560m左右将穿过一断层破碎带,断层可能导水,巷道设计采用锚喷支护,每米巷道锚杆数量13根,喷射混凝土厚度120mm,强度等级C15;断层破碎带地段采用锚网喷+U型钢支护。
施工单位编制了该轨道运输大巷的作业规程,工作面采用凿岩台车打眼,炮眼深度2.5m,炮眼施工要求“平、直、齐、准”,以确保光面爆破效果;选用侧卸式装载机配合胶带转载机出矸,电机车牵引矿车排矸;喷锚支护紧跟工作面,二次复喷混凝土在工作面后方20m左右进行。
施工过程中,发生了以下事件:
事件1:施工单位注意加强工序质量控制,每施工40m进行一次检测,随机抽检5根锚杆的抗拔力。要求抗拔力达到设计值的90%以上;随机钻取混凝土芯样5块进行抗压强度试验,要求混凝土强度最小值不小于设计值95%监理单位实际抽查发现,锚杆抗拔力不足,要求施工单位进行整改。
事件2:巷道施工至530m时,发现巷道围岩逐渐破碎,岩帮有少量出水。施工单位技术负责人根据施工经验判断,巷道施工即将到达断层破碎带,要求立即进行短掘短喷作业,配合超前锚杆。并按设计要求增加U型钢支护。监理单位认为施工单位的处理方案存在失误。
根据我国刑法规定,应当附加剥夺政治权利的对象有( )。
危害国家安全的犯罪分子
故意杀人、强奸、放火等严重破坏社会秩序的犯罪分子
主刑为死刑、无期徒刑的犯罪分子
主刑为15年以上有期徒刑的犯罪分子
某施工单位中标承建一矿井的风井井筒及井下相关巷道工程。井筒净直径5.5m,全深450m。根据该井筒地质检查钻孔所提供的地质资料表明:井筒穿越的岩层多数为厚层泥岩,其中夹杂少量薄层砂质泥岩。井筒在深205~230m穿过两条落差小于5m的断层,断层的水文地质条件比较复杂,预计涌水量4m³/h。
该风井井筒工业广场地面较平坦。资料表明该地区历史最高洪水位为+501.5m,最近10年最高洪水位为+500.5m。
施工单位根据上述资料,编制了井筒的施工组织设计,其中井筒的防治水方案如下:
(1)考虑到预计涌水量较小,井筒施工排水采用了风动潜水泵加吊桶排水。
(2)为防止地面洪水,井筒临时锁口标高按高于近10年的最高洪水位考虑,确定为+500.6m。
施工期间发生了如下事件:
事件1:井筒施工到井深160m时突遇断层出水,涌水量达40m³/h,发生了淹井事故。
事件2:巷道施工期间钻孔探水时,由于钻孔设施问题和操作使用不当,发生了突水事故,影响了工期。
事件3:在工程即将完工时,恰逢雨季连续暴雨,加之附近山洪暴发,导致工业广场积水,水位高度达到+500.8m,致使积水迅速超过井口灌入矿井,发生了淹井事故,所幸井下人员及时撤离,未造成伤亡。
【背景资料】 某高速公路左右线隧道,洞口间距42m,左长线3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空高度6.88m,净空面积为58.16m2,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属IV~V级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。

根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用二台阶法施工,左线隧道施工工序划分如图1、图2所示针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按1→2→3→4→5→6→7→8→9→10→11→12→13→14顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移时间曲线”出现反弯点,但未及时告知作业班组潜在的危险,当日下午发生较大塌方,当场死亡5人,重伤12人。经补报并核实,截止2009年7月6日,确认累计死亡人数达10人。事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁、五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”

事故发生后,施工单位及时开展了安全生产事故隐患排查治理活动,针对发现的重大事故隐 患由项目技术负责人编制了“重大事故隐患治理方案”,方案内容包括:治理的目标和任务、采取的方法和措施、负责治理的机构和人员等。
【背景资料】
某安装工程公司在南方某沿海城市承建了一项石油气储存罐区扩容改造工程。工程包括新建2 台 5000m3天然气球罐和 2 台 2000m3液化石油气球罐,施工内容有:球罐混凝土基础 工程、球罐工程包括球罐组对、焊接、检验试验和整体热处理(热处理仅 2000m3液化石油气球罐进行)、系统管道工程等。新建天然气球罐位于原罐区的东侧,与原有的天然气球罐 相邻,中间有一条 6m 宽的检修道路相隔;新建液化石油气球罐紧邻原有的 4 台 1000m3液化石油气球罐区北侧,并在一个防火围堰区内。根据工程的实施计划,新建工程施工期间,原油气储存罐区正常运行,仅在新、旧系统割接时对旧球罐做临时关闭。该区属于甲类危险防火区,又地处城市边缘,对安全和环境保护要求高。安装公司根据工程现场情况,组建了有管理经验的项目部,按照绿色施工的管理理念,强化职业健康安全管理,建立了项目部风险管理组和项目部绿色施工管理体系。
在施工中,项目部采取了以下措施:
(1)加强防火安全管理,在新旧罐区之间搭建防火墙,划出隔离区;
(2)安装公司组织了与工程对应的季节、专业和综合等安全检查,保障施工安全;
(3)球罐采用节省施工场地的散装法组装,射线检测采用γ射线全景曝光技术;
(4)管道施工采用工厂化预制,加大管道预制深度,保证预制质量;
(5)采用新型钢脚手架。
通过上述措施,项目部较好地完成了施工任务,基本实现了安全和绿色施工的目标。
甲铁矿拟对尾矿库进行加高扩容工程四期建设,2016年1月,委托某安全评价公司完成了《安全预评价报告》,2016年1月24日,该矿组织专家对 《安全预评价报告》进行了评审并予以通过。2016年3月,该矿委托某设计院出具《变更安全设施设计》。2016年4月,有关安全生产监督管理机关组织通过了《变更安全设施设计》评审。2016年4月25日该矿以包工包料形式委托给乙公司组织施工。
2016年5月10日开始施工。2017年3月11日中班,乙方项目部安排朱某、成某等6名工人,在坝上进行膜袋灌沙、扎口及排水作业,18时30分,甲方夜班巡坝工严某、郭某按照班组管理制度要求到达现场进行了正常交接班,2人均按照巡检周期(2h)对坝体进行巡查一次,巡查过程中未见异常情况。12日凌晨2时10分正在进行膜袋施工的朱某和成某,发现其所处工作区域(北部)的坝体开始下沉。
凌晨2时20分,郭某再次上坝检查时,发现尾矿库西北段坝体溃塌,立刻向调度员李某报告,李某立即向车间主任张某报告。事故发生后,当地市政府第一时间启动应急响应。溃口于3月24日实现合拢,开始进入坝面调平加高阶段,基本完成尾砂坝临时处置工程。
事故淹没下游鱼塘近400亩,造成下游居民2人死亡,1人失联。
事故造成的经济损失包括,人员医疗费用120万元、抚恤费200万元、处理溃坝对水源污染费用1500万元、清理事故现场费用800万元、居民家属救济费用130万元、监管部门罚款30万元、企业停产损失600万元以及其他非直接经济损失共计4300万元。
经事故调查发现:该尾矿库坝体溃坝段底部为采空区,采空区的顶板花岗岩经长期风化侵蚀而坍塌。甲铁矿关于尾矿库管理的安全生产责任制和安全管理制度长期缺失,没有明确管理人员和巡坝人员职责。安全投入不足,没有严格按照规定提取使用安全费用。对坝体的安全监测如位移等监控设施布设间距不符合规定。每年的员工全员培训内容,仅包含劳动防护用品的穿戴。
【背景资料】W县T铁矿尾矿库,设计采用湿式放矿、上游式筑坝,初期坝高20m、坝底标高+400m,堆积坝最终标高+560m,每级子坝高5m、台阶宽5m,全库容1700×10⁴m³,+420~+455m、+455~+560m堆积坝外坡比分别为1:4、1:5。截至2023年6月底,堆积坝顶为+520m,库容为1100×10⁴m³,+420~+455m、+455~+520m的堆积坝外坡比分别为1:4.1、1:4.5。
该矿所在地区的汛期为6月至9月。T铁矿委托设计院2023年6月20日完成尾矿库调洪演算,确定了汛期尾矿库警戒水位、警戒水位时最小干滩长度、最小安全超高等安全运行控制参数。
2023年6月29日,W县应急管理局对T铁矿尾矿库检查发现:尾矿库干滩面存在侧坡、扇形坡现象,局部有积水;现场实测浸润线最小埋深,+510m两个观测点分别为5.5m、5.7m,+490m两个观测点分别为5.1m、5.3m;永久排水斜槽排洪系统局部断裂、严重淤堵;有月度尾矿库作业计划;生产运行记录保存期为10年;通往坝顶的应急道路局部被泥沙掩埋,车辆不能通行;最近一次尾矿库安全现状评价是2018年完成的。W县应急管理局给T铁矿下达了停产整改通知书。
根据以上场景,回答下列问题:
案例五【背景资料】
A施工企业以施工总承包方式中标一项新建铁路客运专线工程,因施工资源不足,将其中的一隧道工程(全长3480米)的全部工作内容以内部招标形式交由只具有土石方工程资质的B企业施工,并签订了工程施工合同。施工中,建设单位在一次质量大检查中发现,该隧道已完成的工程中存在严重质量问题。经A企业同意,建设单位委托专业公司对质量缺陷进行了修复。A企业随即终止了与B企业的合同关系,B企业要求A企业支付其已完工程费用。
