背景资料
某施工单位承建一高瓦斯矿井的巷道工程,巷道长度700m,采用综合机械化作业线掘进、锚网喷支护;地质资料显示,在巷道长200m处将揭露一断层。为保证锚杆的抗拔力,技术措施要求采取2根树脂药卷(快速和中速药卷各一)锚固锚杆;为保证巷道施工安全可靠地穿越断层,技术人员经设计单位同意后将该断层地段的支护形式变更为锚网喷与钢支架的联合支护,钢支架间距为0.8m。项目部劳动组织形式为三八制作业,井下单班作业人数为17人。
巷道施工到断层区段时,质检人员在对巷道支护质量检查时发现:岩帮不平整,锚杆孔口处围岩多有片落;虽然锚杆托板尚能紧贴岩面,但是仍有不少的锚杆外露过长,达200~250mm;钢支架安设间距1.0m,且背板很少,支架间仅有少数安设了木棍撑杆;试验的锚杆抗拔力达不到规程要求;质检人员还发现施工人员在锚杆眼内放置树脂药卷的程序不正确,要求立即改正。几天后,监理工程师检查发现这些质量问题仍然存在,于是又正式下达了整改通知单,要求施工队长立即安排补打锚杆,改正不符合质量要求的问题。
时隔2天后,顶板发生冒落事故,造成正在该段补打锚杆的3名施工人员重伤。施工队为处理施工质量和冒顶事故耽误施工工期4天,为此,施工单位以“监理工程师通知单”的要求为理由,提出顺延工期4天。
【背景资料】
某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图后,决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。
整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。
【问题】回答下列问题。
【背景资料】2024年9月8日,甲矿业公司第五分公司第三矿井下发生火灾事故,死亡13人。
甲矿业公司为A市市属国有企业,发生事故的第五分公司第三矿为平硐、盲斜井开拓的地下开采矿山,采用空场法开采,井下专用矿车运输,该矿目前共有职工430人,设有安全、设备、地质、技术等10个科室,12个采矿队,年采矿能力20×10^4t,其井下的掘进作业承包给当地一矿山专业施工公司。
2024年9月8日9时,施工单位在1532坑口进行支护时,巷道发生坍塌,坍塌并未造成人员伤亡。11时许,施工单位组织王某等12人对坍塌区域进行处理,在处理过程中,王某感觉到头晕,怀疑可能在工作区域存有CO等有害气体,遂立即撤出作业人员并向当班领导报告,但此时为时已晚,12名人员中只有6人中毒症状较轻,成功升井,剩余6人被困井下。
事故发生后,施工单位随即自行组织人员下井施救,又致使8名救援人员被困井下。后经A市消防大队和专业矿山救护队全力抢救,被困14人中生还1人、死亡13人。
据初步调查,导致事故发生的主要原因是施工单位在对该矿区1532坑口进行支护时,巷道发生坍塌,造成井下电缆短路,引起木支护着火。
同时,施工单位及该矿综合应急救援预案流于形式且内容缺失,编制工作组的有关人员对应急预案编制的工作内容不了解。以上因素,导致该矿现场人员不了解事故救援的有关流程,在事故发生后,没有按规定及时上报,贻误了最佳救援时机,加之施工单位盲目组织施救,造成人员伤亡扩大,也是造成事故发生的重要原因。
为吸取事故教训,该矿业公司加强了安全风险管控及隐患排查治理工作,辨识并形成安全风险分级管控清单,建立了重大风险公告栏。
根据以上场景,回答下列问题(共22分):
【背景资料】
某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:
(1)2005年12月1日进场准备(指“四通一平”);
(2)围堰填筑及基坑排水在2006年11月1日开始;
(3)围堰拆除及蓄水在2009年6月1日前结束。

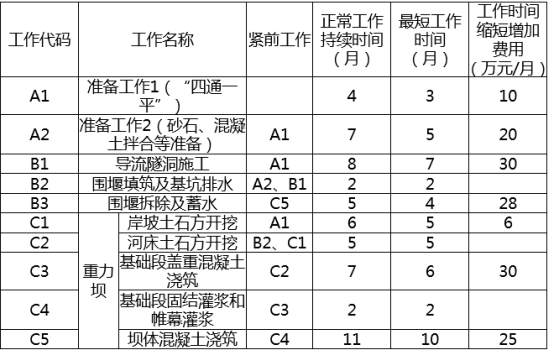

施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间见表1。
注:①重力坝混凝土总工程量为430万立方米;
②每月按30天计。施工过程中发生如下事件:
事件1:技术人员根据表1绘制的初始网络进度计划如图1(单位:月)。
项目部技术负责人审核时发现,表1中的工作逻辑关系及持续时间正确合理,初始网络进度计划(图1)中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。
事件2:由于未能及时提供场地,C1工作于2006年7月11日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。
事件3:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求
事件4:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万立方米。现场混凝土制备、运输、浇筑能力为22万立方米/月。
【案例四】某矿建施工单位以1240万元的中标价格,总承包一矿山工业广场8层框架结构办公楼工程。开工前,总承包单位通过招标将桩基及土方开挖工程发包给某专业分包单位;通过与建设单位共同考察,确定了预拌混凝土供应商,并与之签订了采购合同,工程实施过程中发生了以下事件:
事件1:基坑工程施工前、专业分包单位编制了土方开挖和基坑支护专项施工方案,包括土方开挖的顺序和方法、土钉支护方案等内容。分包单位技术负责人将专项施工方案上报监理单位审查,并安排施工现场技术负责人兼任专职安全管理人员负责现场监督。方案经总监理工程师审核通过后、分包单位组织召开了论证会,专家组成员包括符合相关专业要求的专家及参建各方技术负责人。方案论证会最终形成论证意见:基坑采用的土钉支护体系基本可行,但基坑监测方案中未明确具体的监测项目,需完善。
事件2:桩基验收时,监理单位发现部分桩基混凝土强度未达到设计要求,经调查是由于预拌混凝土质量不合格所致:桩基处理方案确定后,专业分包单位提出因预拌混凝土由总承包单位采购,要求总承包单位承担相应桩基处理费用。总承包单位提出建设单位也参与了预拌混凝土供应商考察,要求建设单位共同承担该费用.
事件3:主体结构施工期间,由于特大龙卷风造成配电箱破坏引发现场火灾。火灾扑灭后21小时内,总承包单位追报了火灾损失情况:工程本身损失250万元,总价值200万元的待安装设备彻底报废;总承包单位有3名工人烧伤所需医疗费及补偿费预计45万元:租赁的施工设备损坏赔偿10万元。另外、大火扑灭后总承包单位停工5天,造成施工机械闲置损失2万元,预计工程所需清理、修复费用200万元。
【案例五】背景:某矿井为高瓦斯矿井,一施工单位承担了该矿井采区巷道的施工任务,该采区巷道的布置如图1G420050-3所示,采区顺槽和开切眼均为煤巷,其他巷道位于煤层底板,均为煤巷。建设单位与施工单位签订了施工合同,合同工期为12个月,施工单位确定该采区巷道采用下山法进行施工,编制的施工进度计划如图1G420050-4所示。其中A为采区回风大巷,B为采区轨道上山及绞车房,C为轨道上山下部车场,D为胶带上山及溜煤眼,E为采区变电所,F为轨道顺槽,G为运输顺槽,H为工作面开切眼,K为轨道运输大巷。
A为采区回风,B为采区轨道上山,C为下部车场,D为胶带上山,E为采区变电所,F为轨道顺槽,G为运输顺槽,H为切眼,K为轨道运输大巷。
【案例五】某机电安装公司承担了某化工装置安装工程,组建了施工项目部。2012年7月22日11 时左右,施工作业队某焊工在离地面约10m高的钢结构顶部进行钢结构焊接工作。操作平台为钢模板构成,铺设在用钢管搭设的简易脚手架横杆上,模板没有绑扎固定,没有防护栏杆。由钢结构安装工人自行搭设,搭设后没有进行检查验收。
在操作过程中,该焊工在往侧向移动时脚踏在了一个探头跳板上,探头板侧翻,焊工不慎从操作平台上跌落,坠落过程中安全帽脱落,焊工头部着地。送医院抢救途中死亡。7月23 日下午,施工项目部安全部门负责人向机电安装公司上报了事故,机电公司负责人接到报告后,认为已是周末,于是等到7 月26 日上午报告了当地人民政府安全生产监督管理部门。
【背景资料】
某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。专用合同条款规定:钢筋由发包人供应,投标人按到工地价3800元/吨计算预算价格,税前扣除;管理所房屋列为暂估价项目,金额600万元。某投标人编制的投标文件部分内容如下:
1.已标价工程量清单中,钢筋制作与安装单价分析如表4所示:
钢筋制作与安装单价分析表单位:1t
| 编号 | 名称及规格 | 单位 | 数量 | 单价(元) | 合计(元) | 备注 |
| 1 | 直接费 | 4724.53 | ||||
| 1.1 | 基本直接费 | 4354.41 | ||||
| 1.1.1 | 人工费 | 120.70 | ||||
| (1) | 甲 | 工时 | 2.32 | 6.91 | 16.03 | |
| (2) | 高级工 | 工时 | 6.48 | 6.43 | 41.67 | |
| (3) | 中级工 | 工时 | 8.1 | 5.47 | 44.31 | |
| (4) | 乙 | 工时 | 6.25 | 2.99 | 18.69 | |
| 1.2 | 材料费 | 元 | 4165.70 | |||
| (1) | 钢筋 | t | 1.05 | 3858.2 | 4051.11 | |
| (2) | 钢丝 | Kg | 4 | 5.7 | 22.80 | |
| (3) | 丙 | Kg | 7.22 | 7 | 50.24 | |
| (4) | 其他材料费 | 41.25 | 1 | 41.25 | ||
| 1.1.3 | 机械使用费 | 60.01 | ||||
| 1.2 | 其他直接费 | 370.12 | ||||
| 2 | 间接费 | 188.98 | ||||
| 3 | 企业利润 | 196.54 | ||||
| 4 | 扣除钢筋材料价 | 3990.00 | ||||
| 5 | 税金 | 36.07 | ||||
| 合同执行单价 | 1156.12 |
2.混凝土工程施工方案中,混凝土施工工艺流程见图4:

3.资格审查资料包括“近3年财务状况表”、“近5年完成的类似项目情况表”等相关表格及其证明材料复印件。
根据资料(1)至(3),下列各项中,该企业职工薪酬业务对当月利润表项目影响结果正确的是( )。
