【不定项选择题】

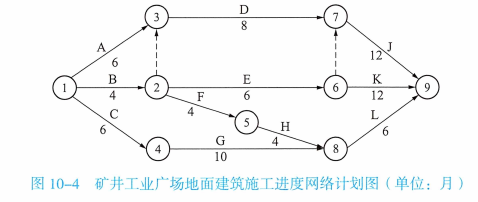

某矿井工业广场地面建筑共有11项工程,四家施工单位承担施工任务,各项工程建设安排存在部分逻辑关系,建设单位编制的项目建设总施工进度网络计划如图10-4所示,合同工期26个月。

该项目在实施过程中,建设单位要求监理单位认真做好工程进度的控制,定期报送进度进展报告,确保按计划工期完成全部工程。工程进展到12个月末时,监理单位检查各工程项目实际进展情况为:A、B、C、E、F已经完成,D延误1个月,H刚完成,K超前1个月,G延误3个月,J、L工程尚未开始。监理单位及时向建设单位报送了工程进度情况报告,并提出了项目进度控制的相关建议。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

案例一
【背景资料】某水利工程,建设单位与施工单位签订了施工合同,经总监理工程师批准的施工总进度计划如图1所示,各项工作均按最早开始时间安排且匀速施工。

图1 施工总进度计划(时间单位:月)
施工过程中发生如下事件:
事件1:施工中遭遇不可抗力,导致工作G停工2个月、工作H停工1个月,并造成施工单位20万元的窝工损失,为确保工程按原计划时间完成,产生赶工费15万元。施工单位向项目监理机构提出申请,要求费用补偿35万元,工程延期3个月。
事件2:工程开工后第1~4月拟完成工程计划投资、已完工程计划投资与已完工程实际投资如图2所示。


【不定项选择题】

【背景资料】
某水库除险加固工程加固内容主要包括:均质土坝坝体灌浆、护坡修整、溢洪道拆除重建等。工程建设过程中发生下列事件:
事件1:在施工质量检验中,钢筋、护坡单元工程以及溢洪道底板混凝土试件三个项目抽样检验均有不合格的情况。针对上述情况,监理单位要求施工单位按照《水利水电工程施工质量检验与评定规程》(SL176-2007)分别进行处理并责成其进行整改。
事件2:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格。
事件3:承包人甲中标承担该水库工程的施工任务。施工过程中,由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将护坡修整施工分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
事件4:2018年11月7日,该水库工程通过了合同完工验收。施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。
项目法人计划于2018年11月27日前完成与运行管理单位的工程移交手续。

【不定项选择题】

机械公司诉至A区法院,请求判令纺织公司支付拖欠的设备款360万元。审理该案的合议庭由审判员陈某、人民陪审员赵某与吴某组成,陈某担任审判长。A区法院经过审理,判决纺织公司向机械公司支付设备款360万元,但将360万元误写成330万元。机械公司不服上诉至市中级法院,市中级法院认为案件基本事实不清,裁定撤销原判,发回A区法院重审,A区法院由原合议庭重审该案。开庭审理前,机械公司与纺织公司自行达成和解协议,纺织公司向机械公司支付设备款350万元,机械公司申请撤诉。根据案情,请回答:

关于纠正本案一审判决将支付设备款360万元误写成330万元的错误,下列哪些选项是正确的?(        )

A.

A区法院应将判决书收回,重审作出判决

B.

A区法院应作出补充判决纠正该错误

C.

A区法院应作出裁定补正判决书中的笔误

D.

A区法院应作出决定补正判决书中的笔误

【不定项选择题】

【背景资料】

某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防工程为一新建施工合同段,全长2.Okm,为黏性土料均质堤,由某施工单位承建。该合同签约合同价为1460万元,主要工程内容、工程量及工程价款如表5-1所示。

施工过程中发生如下事件:
事件一:施工单位根据现场具体情况,将土方填筑、混凝土护坡、堤顶道路、草皮护坡工程施工分别划分为4个、2个、2个、2个作业组,具体情况如表5-2所示。

主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。
分部工程项目划分时,要求同种类分部工程的工程量差值不超过50%,不同种类分部工程的投资差额不超过1倍。
事件二:因现有水利水电工程单元工程质量评定标准中无草皮护坡质量标准,施工单位在开工前组织编制了草坡护坡工程质量标准,由本工程质量监督机构批准后实施。
事件三:工程开工后,施工单位按规范规定对土质堤基进行了清理。
事件四:土方填筑开工前,对料场图样进行了击实试验,得出土料最大干密度为1. 60g/cm3,设计压实度为95%。某土方填筑单元工程的土方填筑碾压工序干密度检测结果如表5-3所示,表中不合格点分布不集中;该工序一般项目检测点合格率为92%,且不合格点不集中;各项报验资料均符合要求。
事件五:施工至2013年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中束发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。

【不定项选择题】

施工单位承建某市区桥梁工程,3跨等截面后张法连续箱梁跨径组合为50+90m+90m,桥位横跨一低洼平底,地面高程13.60m。桥梁两端设重力式U型桥台。下部结构为现浇钢筋混凝土灌注桩结构,桩径1200mm,现浇钢筋混凝土系梁高度1000mm。桥墩为直径1000mm的圆柱式桥墩。上部结构为3室现浇箱梁,悬臂挂篮浇筑。典型断面图如下图所示:



施工中发生如下事件:

事件一:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑工序为:①挂篮组拼就位→②安装箱梁底模及外侧模→③安装底板、腹板钢筋及底板预应力管道→④→⑤安装内侧模板、内顶模板及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→⑪封锚及预应力管道灌浆→⑫挂篮前移就位。

事件二:桥梁共有灌注桩10根,桩长均相同,护筒高于地面0.3m,现场一台钻机连续24h不间断钻孔,每根灌注桩完成后检验合格,立即清孔、安装钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其他辅助工作综合施工速度为3m/h。为了保证灌注桩质量、每根灌注桩超灌1.0m,灌注完成后凿除桩头。

    灌注过程中,发现地质情况与设计勘察地质情况不同,停工12d,导致人工每天窝工8工日,机械窝工费1000元/d,停工期间配合设计单位进行地质勘察用工10工日;后经设计变更后每根灌注桩增长15m(原计划工期中,钻孔灌注桩为非关键工序,总时差8d)。

事件三:钻孔灌注施工中,为了保证隐蔽工程施工质量,各工序施工班组在上下班交接前均对当天完成的工程质量进行检查。

事件四:桩基浇筑完毕后,用高应变和低应变检测,监理工程师对部分桩基质量有怀疑,要求采取B方法对桩基进行复检。


【不定项选择题】

甲公司为增值税一般纳税人,采用表结法结转本年利润,适用的所得税税率为25%。2019年相关业务资料如下:

(1)年初未分配利润为0。全年实现营业利润127万元,取得营业外收入20万元,发生营业外支出4万元。

(2)经查,按税法规定需调整的纳税事项有:职工福利费开支超过准予扣除标准的金额为1.2万元,工会经费超过准予扣除标准的金额为0.8万元;营业外支出中有1万元为税收滞纳金,投资收益中有2万元为本年实现的国债利息收入;其他应调减的应纳税所得额为8万元。

(3)与所得税费用相关的递延所得税资料:递延所得税负债年初数为2万元,年末数为3万元;递延所得税资产年初数为2万元,年末数为1万元。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)

5.根据资料(1)和(2),甲公司2019年应纳税所得额是(  )万元。

A.
136
B.
143
C.
146
D.
141
【不定项选择题】

The supermarket is designed to lure customers into spending as much time as possible within its doors. The reason for this is simple: The longer you stay in the store, the more stuff you’ll see, and the more stuff you see, the more you’ll buy. And supermarkets contain a lot of stuff. The average supermarket, according to the Food Marketing Institute, carries some 44,000 different items, and many carry tens of thousands more. The sheer volume of available choice is enough to send shoppers into a state of information overload. According to brain-scan experiments, the demands of so much decision-making quickly become too much for us. After about 40 minutes of shopping, most people stop struggling to be rationally selective, and instead begin shopping emotionally--which is the point at which we accumulate the 50 percent of stuff in our cart that we never intended buying.


【不定项选择题】

(二)甲公司为增值税一般纳税人,2018年至2022年发生的有关资产业务资料如下:
(1)2018年1月1日,甲公司将一幢办公楼的建造工程出包给乙公司承建,按合理估计 的发包工程进度和合同规定向乙公司结算进度款并取得乙公司开具的增值税专用发 票,发票注明工程款800万元,增值税税额72万元。2018年12月31日,工程完 工后,收到乙公司有关工程结算单据,补付工程款并取得乙公司开具的增值税专用 发票,注明工程款400万元,增值税税额36万元,工程达到预定可使用状态并交 付企业总部使用;该办公楼预计使用年限50年,采用双倍余额递减法计提折旧, 不考虑净残值。
(2)2021年1月1日,甲公司与丙公司签订了经营租赁合同,约定自合同签订日起将该 栋办公楼出租给丙公司,为期3年,年租金为60万元,合同约定租金于每月末收 取。该办公楼所在区域有活跃的房地产交易市场,而且能够从房地产交易市场上取 得同类房地产的市场报价,甲公司决定采用公允价值模式对该项出租的房地产进行 后续计量。合同签订日该办公楼的公允价值为1300万元。
(3)2021年12月31 0 ,该办公楼公允价值为1260万元,2022年12月31日,该办公 楼公允价值为1380万元。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
4. 根据资料(3), 2022年12月31日,因该投资性房地产确认的公允价值变动损益的 金额为( )万元。

A.
40
B.
60
C.
80
D.
120
【不定项选择题】

【背景资料】
某施工单位承建了一条全长1310m横跨一条二级公路与某生态湿地公园景区的钢结构步行桥工程。该桥梁主桥上部结构采用(55+2×90+55)m圆筒形镂空钢桁架结构,其外径4.15m,内径3.55m,桥面全宽6.0m。为保护生态湿地环境,节约施工用地,保证施工进度,主桥采用顶推施工方案。引桥为30m跨径的钢箱梁桥,采用分段吊装安装方式。主桥钢桁梁总长290m,结合现场情况拟将主桥钢桁梁在主桥3~4号墩之间搭设拼装支架逐段拼焊,并在支架上采用步履式智能顶推装置配合竖向千斤顶将钢桁梁顶推至设计位置,最后20m钢桁梁在拼装支架上拼装成整体。
主桥钢桁梁在工厂内制造成构件运至现场,在卧拼胎架上拼焊成圆形小节段,然后用龙门吊运至拼装支架上立拼焊成顶推节段,各顶推钢桁梁节段间主要采用焊接,部分杆件采用焊接与高强度螺栓合用连接。桥面系构件在工厂内制造,运至现场采用焊接与高强度螺栓合用连接成整体。

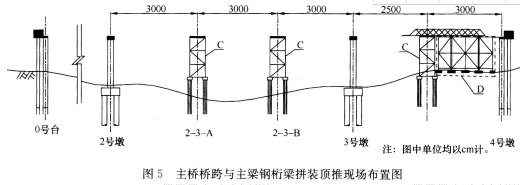

主桥桥跨与主梁钢桁梁拼装顶推现场布置如图5所示。




施工中发生如下事件:
事件1:主桥钢桁梁拼装与顶推架设施工中,施工单位采取了如下做法:
(1)工地焊接前采用钢丝砂轮对焊缝进行除锈,并在除锈后的48h内进行焊接;
(2)高强度螺栓施拧采用扭矩扳手,在作业前后均应进行校正;
(3)当钢桥为焊接与高强度螺栓合用连接时,完成终拧高强度螺栓连接副后应进行焊缝检验;
(4)工地焊接时应设立防风、防雨设施,遮盖全部焊接处;焊接时风力应小于5级,温度应高于5℃,相对湿度应小于85%;
(5)临时墩上必须设置顶推装置;
(6)主梁顶推完成后,永久支座应在落梁后进行安装。
事件2:主桥拼装及顶推架设施工主要作业工序包括:①钢梁定位与永久支座安装;②在拼装支架上拼装20m梁段完成全桥拼接;③主梁前端安装顶推钢导梁;④主桥钢桁梁首节段拼装;⑤构件运至现场;⑥落梁;⑦首节段顶推移梁;⑧施工场地准备;⑨逐段拼装顶推270m梁段至设计位置。
事件3:主桥拼装及顶推架设施工中,施工单位配备的主要机具设备有:步履式智能项推装置、竖向顶升千斤顸、移动式起重机、手拉葫芦、钢丝砂轮等。顶推施工中采用的水平一竖向顶推方式的滑动装置由摩擦垫、滑块(支承块)组成。
事件4:主桥拼装及顶推施工计划总工期为90d,按拼装场地准备(10d)、拼装顶推支架搭设(20d)、钢桁梁拼焊(50d)、钢桁梁顶推(50d)、桥面附属设施安装(50d)、落梁拆除支架(10d)共六个主要工作控制施工,其中拼装场地准备与拼装顶推支架搭设可同时开工,钢桁梁顶推在钢桁梁拼焊10d后方可开始,桥面附属设施安装比钢桁梁顶推推迟10d开工。施工单位拟按表1格式绘制主桥拼装及顶推施工横道图。


【不定项选择题】

甲公司是一家装修企业,为增值税一般纳税人,2022年12月该公司发生如下业务:
(1)1日,甲公司通过竞标与乙公司签订一项服务期为20个月的装修合同,合同约定不含税装修价款为3200万元,为取得该合同,甲公司支付因投标而发生的差旅费6万元,支付咨询费3万元,另支付促成合同的中介机构佣金15万元,全部款项通过银行存款支付,甲公司预期上述支出未来均能收回。
(2)当月,甲公司为履行与乙公司的合同,累计发生装修成本100万元,其中,装修人员薪酬为50万元,水电费为10万元,装修设备折旧费为40万元。水电费已通过银行存款支付,装修人员薪酬尚未支付,为完成该合同甲公司估计还将发生装修成本1900万元。
(3)31日,甲公司收到乙公司支付的合同价款160万元和增值税税额14.4万元,全部款项已收存银行并开具增值税专用发票给乙公司。甲公司确认当月合同收入并结转合同履约成本,采用与相关合同收入确认相同的基础对合同取得成本、合同履约成本进行摊销。该装修合同属于在某一时间内履行的单项履行义务,甲公司按照累计实际发生的成本占预计总成本占预计总成本的比例确定履约进度。
要求:
根据上述资料,不考虑其他因素,分析回答下列
3.根据资料(1)至(3),甲公司相关业务对2022年12月利润表营业利润”项目的影响金额是()。

A.
51
B.
36
C.
50.25
D.
60
