【不定项选择题】

某城市定向安置房工程建筑面积50200m2,包含3栋高层住宅楼,每栋16层,设计总高度49.95m,主体结构为框架剪力墙结构。

建设单位C公司与施工总承包单位D公司签订了《定向安置房工程施工总承包合同》,D公司与劳务分包单位E公司签订了《定向安置房主体结构劳务分包合同》,E公司组织300名工人进场施工。

为解决钢管、扣件、模板等周转材料的换层转运,计划每栋楼从地上四层以上配置两个限载1.50t的悬挑式操作平台。悬挑式操作平台采用型钢焊接制作而成,使用塔式起重机吊装就位,通过预埋件和斜拉钢丝绳进行固定。

2020年6月27日,D公司工程项目部要求E公司编制《悬挑式操作平台专项施工方案》,报监理公司审查。7月2日,在总监理工程师未审查的情况下,工程项目部组织了1号楼五层2号悬挑式操作平台的安装,并投入使用。

7月3日,监理公司在安全检查中发现,2号悬挑式操作平台外侧钢丝绳上端吊环塔、杆距悬挑式操作平台主钢梁的高度为2.90m,与施工方案中设计高度5.80m不符合,且吊环螺杆的水平位置偏移了1.25m。监理公司签发了监理通知单,要求该悬挑式操作平台停止使用。

7月4日7时30分,E公司木工班班长带领三名工人在五层清理倒运楼内物料,其中两人在楼层内清运物料,两人在2号悬挑式操作平台中码放物料。11时45分,悬挑式操作平台一侧的吊环螺杆突然断裂,平台侧翻,两名工人随码放的物料一起坠落至下方基坑内,并将在基坑内作业的一名工人砸伤。工程项目部立即启动应急预案,同时向上级单位和属地政府相关部门报告事故,三名伤者送医院后经抢救无效死亡。

事故调查组调查发现,事故发生时悬挑式操作平台堆放物料总重量达到2.90t。

根据以上场景,回答下列问题(共26分):

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某施工单位承接了一项4G移动通信基站设备安装工程,包括天馈线工程施工及在机房内安装设备2项内容;天馈线施工前施工单位按规定做好施工准备工作,此机房安装有防静电地板,施工单位采取措施做好机房机架设备加固;工程最终顺利通过竣工验收,进入保修期;保修期间某天,建设单位发现某处基站出现驻波比告警,通知施工单位前往现场进行处理,施工单位携带必要机具材料到达现场后对对应部位进行检测,驻波比检测结果出现如下情况图1:

施工单位对不合要求部分进行处理后故障消除,系统恢复正常运营。

【不定项选择题】

甲矿采用平硐一盲竖井开拓,共有6个中段。采用单翼抽出式通风,新鲜风流由地表平硐进入井下,并经一段盲竖井和二段盲竖井为各中段供风,由边界风井回风。二段盲竖井装备有双罐双层提升罐笼,罐笼各有两条罐道木,竖井内有管缆间,布置有10kV高压铠装电缆、380V电缆等高压线缆。因井壁围岩不好,井筒局部使用衬木保护。
2019年11月29日10时,王某等3名工人分3个时段在二段盲竖井内-483m至-486m范围进行焊割安装钢支护作业,焊渣未收集清理。18时55分许,二段盲竖井内-486m至-505m衬木起火燃烧。火灾发生初期,由于盲竖井内风流作用,火势由上而下蔓延,大量烟雾由-520m井口进入。但随着火势的增大,盲竖井内风流发生逆转,烟雾转而向上蔓延,并快速涌入-440m、-280m中段,-280m中段轨道大巷内充满了烟气。该中段工作区域的9名工作人员因急于撤离而由工作区域进入轨道大巷,最终因吸入烟气中毒窒息,9名工作人员全部死亡。事故共造成9人死亡、28人重伤,直接经济损失9299万元。事故发生后,该矿主要负责人先后赶到,在没有配备必要的救援装备前提下,先后组织50多人入井施救,造成1名救援人员受伤。
该矿井下设有硐室型爆破器材库(可储存炸药10t、非电导爆管30000m和导爆雷管20000发)、中央变电所、水泵房、采区变电所、卸矿硐室、风机房、破碎硐室及井下调度室等硐室。
离矿3km处设有一座用黏土堆筑的四面筑坝的尾矿周转库,设计坝高8m,库容为120万m³,库区周边500m范围内有农田,但无民房。
根据以上场景,回答下列问题(10分,每题2分,1-2题为单选题,3-5题为多选题):

【不定项选择题】

【背景资料】
某施工企业参加—建设项目投标,依据以下资料:招标文件、工程量清单、答疑纪要:《建设工程工程量清单计价规范》GB50500-2013;工程设计资料;标准规范等,编制了投标文件。工程合同签订前,企业合约部召集工程、技术、劳务、资金、财务等部门,对合同进行了评审。确认了合同与招、投标文件中包含的合同内容、计价方式、工期等实质性内容的一致性。
施工中,项目部及时提出了以下索赔事项:
1.因建设单位未及时交付设计图纸造成工程停工9天。为此,项目部索赔工期9天,现场管理人员工资、奖金共16万元,现场工人窝工补偿费9万元;
2.因建设单位延迟30天支付进度款1000万元项目部按约定利率案赔利息4.9万元;
3.项目部办公室发生两次位置变动索赔重建费用6万元。

【不定项选择题】

案例四【背景资料】

某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(见图1)。底板施工暂未考虑流水施工。在施工准备阶段及施工过程中,发生了如下事件:

事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2天。项目经理部按要求调整了进度计划,经监理批准后实施。
事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C比调整后的计划开始时间延后3天。因业主未按时提供正式图纸,致使工序E在6月l1日才开始。
事件三:基于安全考虑,建设单位要求仍按原合同约定的时间完成底板施工,为此,施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700吨钢筋制作(工效为4.5吨/人工作日)。

【不定项选择题】

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础.承台和台身构成。施工单位按合同工期编制了网络计划图(如图1所示),经监理工程师批准后实施。

在施工过程中,发生了以下事件:

事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5天。

事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4天,1号基础灌注桩未按计划开工,施工单位经济损失2万元。

事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3天,经济损失1万元。

【不定项选择题】

【背景资料】
某施工单位承接了10km的山区二级公路工程项目,其中包含一座长800m的双车道隧道隧道出口处于浅埋段,属于V级围岩。在目前施工中围岩级别较差导致在施工过程中围岩变形较大,拱顶下沉最大值达到1.6m,因此经建设单位、设计单位、监理单位、施工单位现场勘查后将从目前掌子面DK118+649至DK118+629由原设计台阶法开挖变更为CD法,具体施工流程如下图所示:

施工单位针对该项目编制了施工方案:
事件一:断层破碎带及其影响带地段初期支护及时封闭成环,根据围岩量测结果及时施作二次衬砌。
事件二:二次衬砌应及时施作,二次衬砌距离掌子面距离不得大于90m。
事件三:为了稳定工作面,采取超前大管棚、超前锚杆、超前小管棚、超前预注浆等辅助施工措施进行超前加固。

【不定项选择题】

A公司中标某工业改建工程,合同内容包含厂区所有的设备、工艺管线安装等施工总承包。A公司进场后,根据工程特点,对工程合同进行分析管理,将其中亏损风险较大的部分埋地工艺管道(设计压力0.2MPa)施工分包给具有资质的B公司。
A公司对B公司进行合同交底后,A公司派出代表对B公司从施工准备、进场施工、工序交验、工程保修及技术方面进行了管理。
B公司进场后,由于建设单位无法提供原厂区埋地管线图,B公司在施工时挖断供水管道。造成A公司65万元材料浸水无法使用,机械停滞总费用43万元,每天人员窝工费用4.8万元,工期延误25天。B公司机械停滞费18万元。管沟开挖完成后,当地发生疫情,导致所有员工被集中隔离,产生总隔离费用54万元。为此A公司向建设单位提交了工期及费用索赔文件。
B公司在埋地钢管施工完成后,编制了该部分的液压清洗方案,方案因工艺管道的埋地部分设计未明确试验压力,拟采用0.3MPa的试验压力进行试验,管道油清洗后采取保护措施,该方案被A公司否定。

【不定项选择题】

甲公司为增值税一般纳税人,主要从事高档化妆品生产和销售业务。2019 年10月有关经营情况如下:

(1)进口一批高档香水精,海关审定的货价210万元,运抵我国关境内输入地点起卸前的包装费11万元、运输费20万元、保险费4万元。

(2)接受乙公司委托加工一批高档口红,

不含增值税加工费35万元,乙公司提供原材料成本84万元,该批高档口红无同类产品销售价格。

(3)销售高档香水,取得不含增值税价款678万元,另收取包装费5.65万元。

已知,高档化妆品消费税税率为15%,关税税率为10%,增值税税率为13%。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

1.甲公司销售高档香水应缴纳消费税税额的下列计算中,正确的是( )。

A.
678÷(1+13%)×15%=90(万元)
B.
[678+5.65÷(1+13%)]×15%=102.45(万元)
C.
(678+5.65)×15%=102.55(万元)
D.
678×15%=101.7(万元)
【不定项选择题】

【背景资料】某建设工程公司承担了一矿井的施工工作。该矿井采用立井开拓方式,中央并列式通风,井田中央布置了3个井筒、主井井筒净直径5.5m,井深650m;副井井筒直径7.0m,井深625m;风井净直径5.0m,井深515m。
施工单位在矿井开工前,组织编制了该矿井的施工组织设计,确定了矿井的施工方案,明确了施工准备工作的具体内容,并进行了认真准备。考虑到井筒表土较薄,又没有流沙,采用普通法进行施工:基岩部分采用钻眼爆破法施工:主、副井到底后进行短路贯通,然而主井由于出水淹井,施工进度缓慢,耽误工期1年;副井先到底,矿井整个施工组织被打乱。
项目部审查了施工图纸后,由施工单位组织了会审施工图纸,并签发了图纸会审纪要。地质资料显示,在副井356米深度位置,有浅埋型溶洞,施工单位拟采取桩基法处理方案,但被监理工程师叫停。
在矿井进入三期工程时,由于部分工程滞后,排水系统管路刚开始铺设,中央水仓刚施工完成;矿井的两回路电源线路取自一个区域变电所同一母线;掘进工作面仅安设了压风管路和通信线路就匆忙施工掘进。

【不定项选择题】

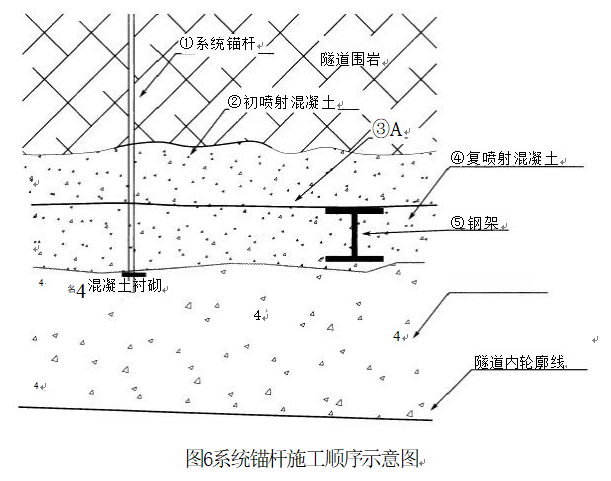

【背景资料】某单洞两车道二级公路隧道位于平曲线上,长度为485m,起讫里程为K3+420~K3+905,其中K3+420~K3+450和K3+850~K3+905为V级围岩,K3+450~K3+600和K3+790~K3+850为Ⅳ级围岩,K3+600~K3+790为Ⅲ级围岩。Ⅲ级围岩采用全断面法施工,IV级围岩采用台阶法施工,V级围岩采用环形开挖留核心土法施工。IV、V级围岩采用了钢架和系统锚杆等支护措施,其中系统锚杆施工顺序示意图如图6所示。

施工中发生以下事件:
事件一:喷射混凝土作业时,喷射机喷嘴垂直岩面,工作压力根据喷射机械和喷射部位等因素确定,并根据现场试喷效果调整。
事件二:施工前,施工单位根据《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》进行了隧道施工安全总体风险评估,风险等级为Ⅲ级;对隧道洞口施工进行了专项风险评估,制定了洞口失稳控制措施,包括监控量测、开挖、支护和排水控制措施。由专业分包单位编写了爆破开挖专项施工方案,按程序上报B和C共同签字并加盖公章,然后报项目总监理工程师签字并加盖单位公章后实施。
事件三:施工单位编制了施工技术方案。其中测量管理要求如下:
(1)隧道中线的精确定位采用坐标计算的方法即可。
(2)中线定位坐标计算书由测量负责人进行审核并签字后作为技术交底的组成部分。
(3)隧道的中线精确定位由项目总工程师向测量人员和工程技术人员进行书面交底,相关人员进行现场确认,并形成书面交底签认记录。
(4)现场施工放样测量必须进行换手复核测量。
