【案例一】某采石场开采地点距国道大桥16.7m,1987年采石场由村办企业转为乡镇企业,王某某承包经营该场,破碎车间由李某某承包作为负责人兼安全员。1989年7月,由于该采石场在出事故地点的开采处已经形成明显伞檐,王某某发现李某某在原开采点和出事地点两处之间进行开采,就通知李某某停采李某某拒不执行,王某某认为李某已承包没有强行制止。1989年8月29日下午上班后,李某某将18名生产人员安排在此处从下部掏采。16时15分进行爆破后,在未检查清理爆破现场的情况下,李某某就令工人开始生产作业,此时工地左上方伞檐岩中一块弧长22.5m,约50m³的岩石突然脱落,造成10人死亡,重伤4人,轻伤4人,直接经济损失高达1110万余元。
王某的下列收入中,免予或暂不(免)征收个人所得税的是( )。
某电力施工单位经招标投标承接了1000MW发电厂的建设安装工程任务,工期18个月。时间紧任务重。施工中出现如下情况:
(1)电厂的大件设备较多,动辄几百吨重,其运输较为困难。在电机运输过程中就出现因小桥承载力不够而现场加固桥梁,影响运输工期的情况。
(2)建设单位将一台1个月后才能安装的大型机组设备运抵了施工现场,卸车过程无施工单位人员参加,也未进行设备配件的清点、验收等;该大型机组设备下方铺垫道木,上面用防雨布遮盖,零、配件木箱放置在机组旁边;人员可随便出入;存放完毕后随即交由施工单位保管。
(3)在机组安装时,发现设备随机的4根地脚螺栓丢失。从资料查知,螺栓材质为35号钢,而现场只有Q235钢。为了不影响安装进度,施工单位项目部自行采用Q235钢加工了4根地脚螺栓,使机组安装就位。
(4)机组单机试运行合格后,施工单位项目部向建设单位进行中间交接。在交接施工资料中,没有地脚螺栓重新加工和材料代用的记录。同时,施工单位项目部为了以后安装这类机组的需要,将一套随机资料(包括设备技术要求、安装指南、操作手册等)以及专用工具自行留下,为此,建设单位提出了交涉意见。

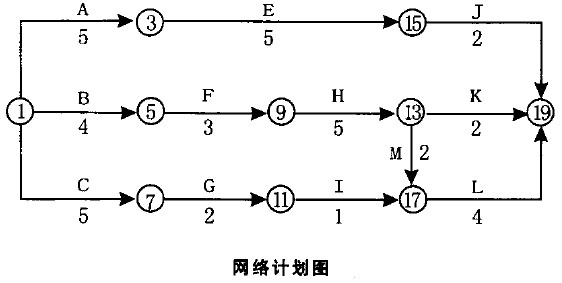

【背景资料】某建设工程合同工期为25个月,施工单位编制的双代号网络计划图如图1所示。在施工过程中发生了下列事件:
事件一:当该计划执行7个月后,经监理工程师检查发现,施工过程C和施工过程D已完成,而施工过程E将拖后2个月。

事件二:为了不影响工期,施工单位在施工过程E的实际进度拖后2个月后,组织施工过程H、I、K进行流水施工。各施工过程中的施工段及其流水节拍见表1
表1各施工过程中的施工阶段及其流水节拍

事件三:为了不影响工期,施工单位又采取了第二个方案,即压缩某些施工过程的持续时间。各施工过程的直接费用率及最短持续时间见表2
表2各施工过程的直接费用率及最短持续时间

【背景资料】某高速公路穿越某旅游景区,其中K49+020~K49+530段原设计为填高10m~20m的路堤,并需借土填方。建设单位要求施工单位加强环境保护,做到文明施工。
因该地区申报4A级旅游景区,为保护该区域环境地貌,决定取消取土场。经相关各方协商,决定将该段路堤变更为20×25m预应力钢筋混凝土简支T型梁桥。由于该设计变更引起的工期延误,造成施工单位误工和机械设备闲置经济损失40万元,施工单位向建设单位提出索赔40万元。
在梁段预制施工中,建设单位考虑到工期延误了40天,为加快进度召开了专门会议,决定简化材料采购程序,规定由建设单位指定钢绞线、普通钢筋、水泥等主材供应商。在建设单位口头担保的情况下,材料采购部门填写《材料试验检验通知单》,交由试验室主任指派试验人员到货源处取样进行性能试验,检验合格后,施工单位与供货厂家签订了材料供货合同。
当第一批钢筋运送至工地时,施工单位认为是建设单位指定使用的钢筋,在认真检查了产品合格证、质量保证书后即用于工程施工。后经监理抽检,发现该批次钢筋质量存在问题,要求相关部位暂停施工,已完成的相关部分全部返工,由此造成经济损失60万元,项目部据此向建设单位索赔60万元。
由于25mT型梁数量较多,施工单位设置了专门的预制场和存梁区,采用龙门吊机移运预制的梁段。施工中由于龙门吊机钢丝绳断裂导致预制梁坠落,两片T梁损毁,一人受伤,直接经济损失20万元。
某建设单位新建超高层传媒大厦项目,对其中的消防工程公开招标,且其中变配电房和网络机房的消防要求特殊,招标文件对投标单位的专业资格提出了详细要求。招标人于3月1日发出招标文件,定于3月21日投标截止并开标。
投标单位收到招标文件后,其中有三家单位发现设计图中防火分区划分不合理,提出质疑。招标人经设计单位复核并修改后,3月10日向提出质疑的三家单位发出了澄清。
3月21日,招标人在专家库中随机抽取了3名技术经济专家和2名业主代表一起组成评标委员会,准备按计划组织开标。被招标监督机构制止,并指出其招标过程中的错误,招标人修正错误后进行了开标。
经详细评审,由资格过硬、报价合理、施工方案考虑周详的A单位中标。
地下停车库施工过程中,自动喷水灭火系统的直立型喷洒头运至施工现场,经外观检查后,A单位立即与消防水管道进行了连接安装,直立型喷洒头的安装示意图如图8-2所示,经监理工程师质量检查,该施工被叫停并整改。
施工过程中,建设单位由于运营需求,提出该大厦低区办公层须提前进行消防验收,并入驻办公。
某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图所示)。该计划得到总监理工程师的批准。当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图所示。
【教育投资规划】张女士的儿子今年10岁,上小学4年级,还有8年读大学。初始有20万元进行投资,大学及研究生学习期间共计6年,目前费用合计为60万元。假设:教育金年增长率为5%,投资年回报率6%。张女士就有关问题与理财师沟通。根据以上材料,回答下列问题。
以下属于证券业协会职责的有 ( )。
证券账户、结算账户的设立
依法维护会员的合法权益,向证券监督管理机构反映会员的建议和要求
证券的存管和过户
对会员之间、会员与客户之间发生的证券业务纠纷进行调解
【背景资料】
某工程项目招标控制价为7500万元,中标价格为7125万元。甲方与B承包方签订了施工总承包合同,其中甲供材100万,甲方将其中的幕墙工程进行了专业分包,专业分包暂估价为1000万。工期12个月,竣工日期2012年10月30日,承包合同另外规定:
(1)主要材料及构配件比重按60%考虑,材料的储备天数为60天,年度施工天数按360天计算(计算预付款基数扣除甲供材和专业分包暂估价);
(2)工程预付款在第一次支付进度款时全额扣除;
(3)每次签发的付款最低金额是1300万;
(4)工程保修金为实际完成建安工作量总价款的3%,在最后两次支付进度款时平均扣除,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
在施工过程中,发生如下事件:
事件一,经业主工程师代表签认的B承包商实际完成的建安工作量价款(第1月~第12月)见下表。(单位:万元)
事件二,施工过程中监理工程师对施工现场进行检查,在检查施工现场时检查人员发现:临时木工加工棚面积约90㎡,配置了2只灭火器,场区消防水进口在东北角一处,现场消防车道的宽度为4.0m;针对上述情况检查人员要求整改。
