【背景资料】

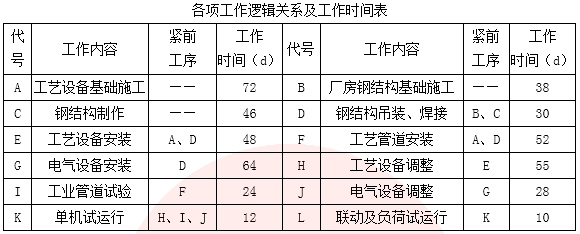

某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成。泵房安装立式轴流泵,泵房为块基型泵房,采用混凝土灌注桩基础。合同工期6个月(每月按30天算)承包人编制的并经监理批准施工总进度计划如下图所示。
施工中发生如下事件:
事件1:承包人在该泵站工程开工后第46天进度检查时发现,A工作和B工作以完成,已开始的C工作施工工期进度滞后5天,项目部根据赶工参数(如下表)对相关工作进行压缩,确保完工日期不变。
赶工参数表
事件2:施工现场地面高程为31.0m-31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m-31.4m高程范围内为黏土,12.0m-18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
事件3:根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。
图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
事件4:泵站工程机电及金属结构安装工程包括:①联接轴安装;②拦污栅安装;③泵房内桥式吊车安装;④水泵安装;⑤清污机安装;⑥电动机安装;⑦管道出口处拍门安装等。
