B公司通过招投标方式承接一高档办公楼机电安装项目,工程内容包括:建筑电气、建筑智能化、建筑给排水、通风与空调、消防、防雷接地等工程。项目开工后,B公司安排施工队与土建单位配合,进行电气预埋导管、水管预留洞、防雷接地等工程施工。
电气安装工程中,楼板内电气预埋导管采用DN20、DN25等非镀锌钢导管进行施工,导管接头采用螺纹连接,接头两端焊接圆钢跨接地线,非镀锌钢导管接头示意图见图2。导管敷设完成后,B公司通知专业监理工程师进行隐蔽工程验收,并拍照保存影像资料。隐蔽验收合格。B公司与土建单位办理中间交接手续。
在穿线阶段,施工人员按施工方案要求进行施工,穿线的同时清理盒内杂物。线内管口设置PVC电线接口,防止穿线过程中电线绝缘皮破损。穿线完成后,用兆欧表测量各个回路的绝缘电阻,并做好记录。

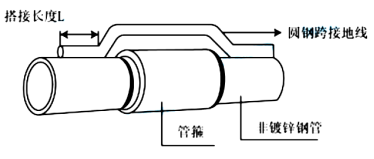

图2 非镀锌钢导管接头示意图
工程竣工验收阶段,B公司要求整理竣工资料。提交的施工文件中有:施工管理文件、施工进度及造价文件、施工记录、施工质量验收记录、竣工验收文件。监理工程师审核后提出“施工文件内容不完整,需补齐所缺失文件”的审核资料。
甲企业为增值税一般纳税人,适用的增值税税率为 13%,每月月初发放上月工资,2019 年 12 月 1 日,“应付职工薪酬”科目贷方余额为 33 万元。该企业 2019 年 12 月发生职工薪酬业务如下:
(1)5 日,结算上月应付职工薪酬 33 万元。其中代扣代交的职工个人所得税 1.5 万元。代扣为职工垫付的房租 0.5 万元。实际发放职工薪酬 31 万元。
(2)31 日,企业以其生产的 M 产品作为非货币性福利发放给车间生产人员。该批产品不含税的市场售价为50 万元。实际生产成本为 40 万元。
(3)31 日,对本月职工工资分配的结果如下:车间生产人员 14 万元。车间管理人员 5 万元。企业行政管理人员 2 万元。专设销售机构人员 9 万元。
(4)31 日,企业计提本月基本养老保险费、基本医疗保险费等社会保险费共计 17.7 万元。计提本月住房公积金 8.85 万元。要求:
根据上述资料,不考虑其他因素,分析回答下列问题。(答案中的金额单位用万元表示)
2. 根据资料(2),下列各项中,企业发放非货币性福利会计处理结果正确的是( )。
甲伪造乙公司的印章后又以该印章去签订合同,冒充乙公司工作人员,骗取他人预付款10万元后潜逃。对甲的行为应当如何定性?( )
只构成伪造印章罪
只构成合同诈骗罪
同时构成伪造印章罪和合同诈骗罪,应实行数罪并罚
同时构成伪造印章罪和合同诈骗罪,但属于牵连犯,只按合同诈骗罪处理
【背景资料】
某高速公路工程B合同段,桩号为K6+000~K26+500,全长20.5km。其中路基土方为180万m3,绝大部分是借土填方。下面是该合同段实施施工组织设计中某路段路基填筑的施工方案描述。
(1)土质分析
本路段主要是粉质土,颗粒组成以小于0.075mm为主,属于细粒土组,是较好的路基填筑材料。
(2)压实机具的选择与操作
本路段选用CA25D和YZT16型振动压路机组合碾压施工。施工过程中,压路机行走速度控制在2~3km/h。开始时土体松散,采用轻压(静压),然后用最大振动力进行振压,压力越大压实效果越好。先压中间,然后向两边压实,并注意纵向和横向压实时的重叠,确保压实均匀。
(3)实验路段的结果
在K18+100~K18+200处,分别取三种松铺厚度20cm、30cm、40cm进行试验,结果如下:


【背景资料】
某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为φ1.2m钻孔灌注桩,上部结构采用悬臂法施工(示意图如下)。

施工过程中发生如下事件:
事件1:施工中,项目部采取了如下措施:
(1)考虑到灌注时间较长,在混凝土中加入缓凝剂。为避免混凝土离析,混凝土坍落度控制在10~15cm。首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中,导管的埋置深度为1.5m。(2)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养生后经检测发现断桩。
(3)拼装挂篮,用堆载法预压挂篮,以消除挂篮的非弹性变形。
事件2:项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
(1)项目经理部由总工程师组织进行了技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件3:施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
【背景资料】
某新建工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。合同约定总造价 14250 万元,预付备料款2800万元,每月底按月支付施工进度款。竣工结算时,结算价款按调值公式法进行调整。在招标和施工过程中,发生了如下事件:
事件一:项目经理部首先安排了测量人员进行平面控制测量定位,很快提交了测量成果,为工程施工奠定了基础。
事件二:合同约定主要材料按占造价比重55% 计,预付备料款在起扣点之后的五个月度支付中扣回。
事件三:基坑施工时正值雨季,导致停工6 天,造成人员窝工损失 2.2 万元。一周后出现了罕见特大暴雨,造成停工 2 天,机械修复损失 1.4万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。
事件四:结构施工至12 层后,项目经理部按计划设置了外用电梯,相关部门根据《建筑施工安全检查标准》(JGJ59)中《塔式起重机检查评分表》的内容逐项进行检查,并通过验收标准许使用。
【背景资料】
某高速公路全长450km,全线设6个互通式立体交叉,2个和其他高速公路连接,4个连接地方二级公路。监控系统采用三级管理方式。
某施工单位承担该高速公路收费系统的施工,其中包括计算机系统、收费视频监视系统……设计文件设计的货车按车型收费,施工过程中业主要求对货车采用计重收费,增设计重系统。设计单位进行了设计变更。
【背景资料】
某新建水闸工程的部分工程经监理单位批准的施工进度计划如图13-8所示(单位:d)。
合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。
施工中发生如下事件:
事件1:A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。
事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26d。
事件3:在C工作中,承包人采取赶工措施,进度曲线如图13-9所示。
事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
