【案例背景】
某大楼的建筑机电工程经过招标,由具备相应资质的A单位中标,项目具体内容包括:成套配电装置、供电干线及室内配线、电气动力工程、照明工程、防雷接地工程、消防工程;其中成套配电装置和供电干线由建设单位进行采购。

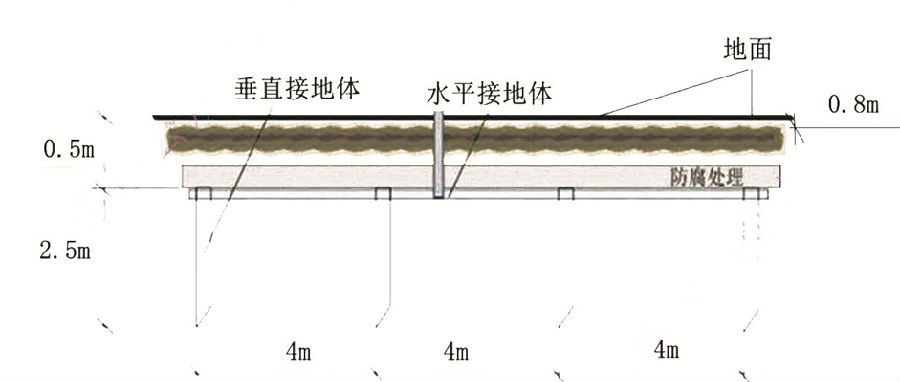

由于A单位施工资源有限,将防雷接地工程和供电干线的施工分包给具有专业资质的B单位。B单位编制了防雷接地装置的专项施工方案,监理单位在审核过程中发现接地系统施工图(如下图)存在几处错误,要求B单位进行修改后重新报批,最终施工方案审批通过,施工方案经过逐级交底后施工。
施工过程中,发生如下事件:
事件1:施工过程中,监理工程师在现场巡视时发现:一楼大堂中厅50kg装饰灯具的悬吊装置按100kg恒定均衡载荷做了强度试验,并记录为合格;部分小型灯具采用木模固定在混凝土结构上。
事件2:由于设计变更,均压环的施工量大大增加,为此项目工期增加了10天、费用增加了12万元。由于供电干线到货晚于合同规定的时间,导致B单位工期延误8天、窝工费5万元;供电干线施工过半,遇到百年不遇的暴雨,项目停工7天、窝工损失4万元。B单位整理了相关资料,在规定时间内按照流程进行了费用和工期的索赔。
事件3:消防系统验收时,由建设单位组织施工,施工单位、监理单位、设计单位参与。

【问题】
1.指出事件1中,灯具安装的错误之处,并简述正确做法。
2.接地系统施工图存在哪些错误?如何改正。
3.简述防雷接地工程有哪些重;要的施工工序?
4.B单位应该如何索赔?B单位可以索赔的费用和工期分别是多少?
