某个变电工程,业主与施工单位签订了一项变电所电气安装调试合同,施工前,施工单位按业主要求编制了安装调试进度计划,并获得批准,实施的进度计划如图所示。
在施工中发生了以下事件:
事件1:由业主采购的GIS开关设备提前进场,施工单位参加开箱清点,并增加保管费6000元;
事件2:在工作B安装过程中,施工单位因人员与安装设备调配问题,使工作B延长了5天,发生费用2万元;
事件3:在工作G安装中,由于业主提供的配电柜内部接线与外部母线不匹配,施工单位为调整内外线路,使工作G延误10天,发生费用4万元;
事件4:在对工作完成后的验收检验时,发现设备接线位置有误,经检查,是由于电气接线图中接线位置标注错误所致,施工单位进行返工,使工作I延误10天,发生费用3万元。以上事件发生后,施工单位及时向业主提出了索赔。
220KV油浸式变压器安装完毕后,电气试验人员按照交接试验标准规定,进行了变压器相位和接线组别测试、变压器绕组连同套管直流电阻测量、吸收比和额定电压下的冲击合闸等电气试验,监理检查认为变压器电气试验项目不够,应补充试验。
变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变电器进行冲击合闸验收3次,每次间隔时间3min,无异常现象。施工单位认为交接试验合格,被监理工程师提出异议,要求重新进行冲击合闸试验。
背景资料
某高瓦斯矿井井下轨道大巷,围岩普氏系数(f)6,采用直墙半圆拱形断面,断面净宽3800mm,净高3400mm。永久支护为锚喷支护,金属锚杆规格22x2200mm。采用树脂药卷锚固,锚杆间排距700mmx700mm;喷射混凝土厚度100mm。强度等级C20。
该轨道大巷采用钻爆法施工、工作面爆破采用垂直楔形掏槽。掏槽眼在拱基线以下沿巷道中心线两侧对称布置,中间两个为深2000mm的空眼,周边眼、辅助眼与掏槽眼深度相同,均为2200mm,周边眼间距800mm。爆破使用三级煤矿许用炸药和总延期时间不超过130ms的煤矿许用毫秒延期电雷管,采用反向装药结构,一次装药。分次起爆,爆破后发现断面欠挖严重。
该巷道施工喷射混凝土支护的主要工序有:(1)拱部喷射;(2)冲洗岩帮并设置喷厚标志;(3)养护;(4)墙部喷射;(5)清理基础等。施工单位进行了合理安排,确保了支护工作的正常进行。
该轨道大巷当月施工90m,由专业监理工程师组织进行了验收。
甲企业为增值税一般纳税人,其生产的 M 产品适用的增值税税率为 13%。2019年 12 月 1 日,该企业“应收账款”所属明细科目的借方余额合计为 300 万元,“坏账准备——应收账款”科目的贷方余额为 20 万元,企业确认收入的同时结转销售成本。12 月份该企业发生经济业务如下:
(1)8 日,向乙企业销售 M 产品 100 件,每件产品标价为 2.5 万元(不含增值税)、单位成本 2 万元;由于是成批销售,甲企业给予乙企业 10%的商业折扣,并开具了增值税专用发票,至本月末款项未收到,该项销售符合收入确认条件,该项销售业务属于在某一时点履行的履约义务。
(2)20 日,丙企业因产品质量问题退回 M 商品 10 件。该产品为上月采用现销方式售出并已确认收入,其单价为 2.5 万元(不含增值税)、成本为 2 万元。甲企业已向丙企业开具了增值税红字发票,并签发了一张面值为 28.25 万元、期限为 1 个月的银行承兑汇票,退回的产品已入库。
(3)31 日,年终清查财产时,发现 2015 年入账的应收账款 3 万元无法收回,确认为坏账。
(4)31 日,对应收账款进行减值测试后,确定“坏账准备——应收账款”科目贷方余额为 33 万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题(答案中的金额单位用万元表示)。
5. 根据期初资料和资料(1)至(4),甲企业 2019 年 12 月营业利润的影响金额为( )。
2017 年 3 月 2 日,高某到甲公司工作。同年 5 月 4 日甲公 司与高某签订了 1 年期书面劳动合同。同年 10 月因工作需要,甲 公司安排高某于 10 月 1 日(国庆节), 10 月 14 日(周六)加 班,且未安排补休。2018 年年初,甲公司得知高某已经怀孕,劳 动合同期限届满时,甲公司终止了劳动合同,此时高某仍处于孕期。 已知:甲公司实行标准工时制,高某日工资为 220 元,甲公 司已为高某办理了社会保险登记并按月从其工资中扣缴相关社会保 险费用。要求: 根据上述资料,不考虑其他因素,分析回答下列小题。
3. 计算甲公司依法应向高某支付的 2017 年 10 月最低 加班工资的下列算式中,正确的是( )。

施工单位承建了二级公路某桥梁工程,上部结构为3×16m预应力混凝土简支T 梁,墩 台基础为钻孔灌注桩,墩柱最大高度7.5m, 桥梁立面示意图如图3所示。

图3 桥梁立面示意图(图中尺寸以cm计,高程单位为m)
施工中发生以下事件:
事件1:施工单位按计划组织钢筋、钢绞线、水泥、砂等材料进场,其中第一批钢绞线 进场数量50t, 施工单位按要求对钢绞线进行了检验。
事件2:上部结构T 梁采用预制安装方法施工,部分做法如下:
(1)T 梁采用穿心式千斤顶施加预应力;使用前按规定对千斤顶、油泵进行了标定, 使用1个月后油泵电机损坏,施工单位更换了电机立即投入使用。
(2)T 梁预制完成后移至存梁区,将梁端用厚钢板支承在坚硬的台座上存放。
事件3:0号桥台钻孔灌注桩基础施工中,施工单位对原地面进行整平并埋设护筒,整 平后地面高程为373.000m;水下混凝土灌注前对灌注用导管进行了A 和B 试验。1号墩的 桩基础原设计桩长18m, 根据地质复勘资料设计桩长变更为25m。
事件4:施工单位在T 梁安装施工前复测了支座的平面位置和C。
案例(一)
背景资料:
某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综合单价的0.9倍计算:工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。
项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:
事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,
由路基中心向边远碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。
事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。
事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表1-1所示。
表1-1工程量变化情况表

【背景资料】
某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%.地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
1.事故经过
某施工现场塔式起重机 3 部、汽车起重机 3 辆、混凝土搅拌车 2 辆、施工升降机 4 台、电焊机 2 台、 砂轮锯 2 台、木工圆锯机 1 台、铲车 3 辆、运土车 2 辆、电瓶叉车 1 辆、 小型锅炉 1 个。
6月 2日,塔式起重机拆卸人员 5 人于早上 9 时进入工地,先整理起升卷扬机钢丝绳,于 9 时 40 分开始拆卸塔式起重机,11 时 10 分,塔式起重机内套架及以上结构(塔式起重机上部结构)从上部突然坠落至塔身上,压垮上部第一节塔身后,造成塔身巨大晃动。
拉断塔式基础节以上塔身、起重臂、平衡臂往起重臂方向倾覆倒。事故共造成 4 人死亡。
2.事故调查认定
F建工集团将塔式起重机安装拆卸工程违法分包给无起重设备安装工程专业承包资质的塔式起重机租赁单位 E建筑机械设备租赁公司。E建筑机械设备租赁公司法人张某私刻公章,伪造公文,冒用 C 机械设备有限公司起重设备安装工程专业承包资质实施塔式起重机安拆作业,安排没有拆卸资格的工人违规拆卸塔式起重机。塔式起重机检测报告的塔式起重机型号、制造日期、出厂编号、起升高度、配重等各项信息均与事故塔式起重机严重失实。
施工总承包单位不落实安全生产制度,事故塔式起重机没有使用说明书,安全技术档案缺失,施工单位仍然使用没有完整安全技术档案的塔式起重机。项目经理未在塔式起重机拆卸作业期间现场带班,塔式起重机未按使用说明书安装平衡重,施工人员降塔作业过程配平失衡,违反《建筑施工塔式起重机安装、使用、拆卸安全技术规程》第 3.4.6 条的规定,致使塔式起重机上部一侧踏块焊缝剪断脱落,另一侧换步支腿滑离,塔式起重机上部结构从上部突然坠落至塔身,塔身巨大晃动,拉断塔式起重机附墙拉杆,塔式起重机失去平衡,塔式起重机倾覆坍塌。
根据以上场景回答下列问题:
某机电安装工程公司通过公开招标承接了一小区机电工程总承包项目,中标价8000万元,工期270天,承包范围包括设备和材料采购、安装、试运行。
招标文件规定,为满足设计工艺要求,建设单位建议安装公司将该工程机械设备和电气设备分别由A、B制造单位供货并签订合同,设备暂估价4200万元,在工程竣工后,以实际供货价结算。合同约定:总工期为277天,双方每延误工期1天,罚款5000元,提前1天奖励5000元:预付款按中标价25%支付,预付款延期付款利率按每天1‰计算。
施工过程中发生了以下事件:
事件1:预付款延期支付30天,致使工程实际开工拖延5天。
事件2:因大型施工机械进场推迟3天,进场后又出现故障,延误工期4天,费用损失3万元。
事件3:由于锅炉房蒸气出口处设计变更(注:建设单位的行为),造成安装公司返工,返工费2万元,延误工期2天,因蒸气输送架空管道待图延期5天。
事件4:在自动化仪表安装时,发现电动执行机构的转臂不在同一平面内动作,且传动部分动作不灵活,有空行程和卡阻现象。经查,系B制造单位供货质量问题,安装公司要求B制造单位到现场进行处理、更换,耽误工期2天。

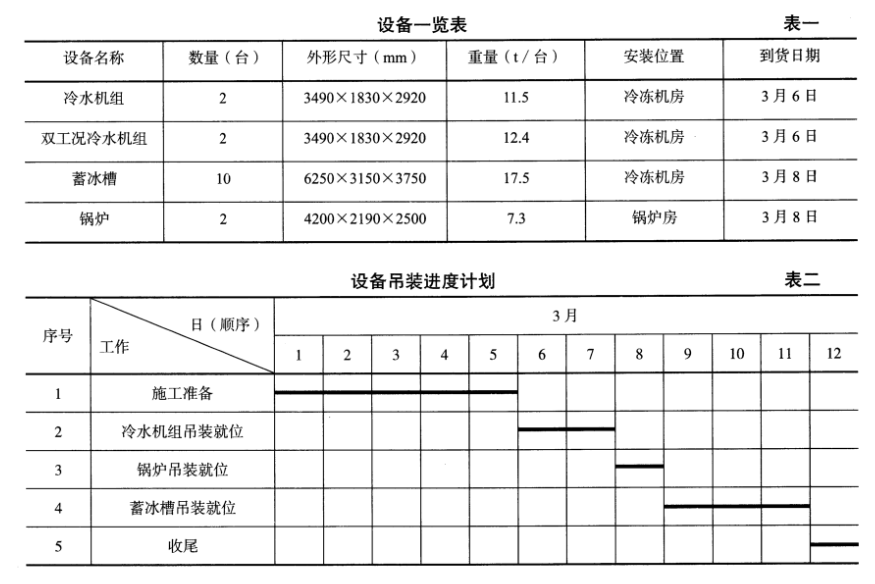

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房安装就位。施工单位依据设备一览表(见表一)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车吊,吊机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000m×4000m,大于所有设备外形尺寸,选择锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机及滚杠滑移系统牵引到冷冻机房安装就位。
在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
