【不定项选择题】

背景资料

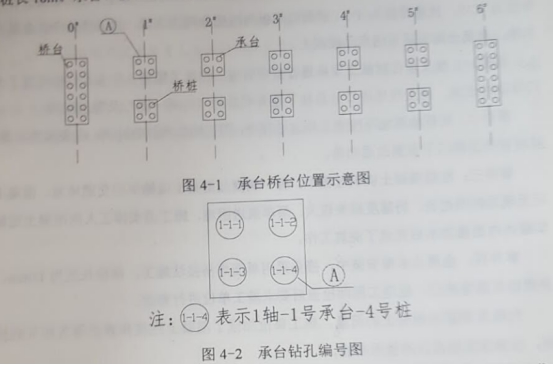

某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。


事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-4所示。

事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底。

事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。


【不定项选择题】

袁先生与李女士结婚三个月,李女士怀孕,预计9个月后孩子出生。

袁先生,28岁,每年的年收入为50万元;李女士,28岁,每年的年收入为30万元,每月还可以获得投资收入5000元。以上所得均为税后所得。袁先生一家每月的生活支出为8000元,赡养父母每月支付4000元,医疗费每月2000元,车辆开支每月1000元,其他支出每月600元。此外,袁先生每年还带领家人一起出游,约10000元。除此之外,没有别的支出。

袁先生和李女士结婚时,买了一套总价80万元的自用房,目前该房产的现值为100万元。另外,袁先生投资了一套总价60万元的公寓,首付20%,剩余房款采用每月等额还本付息的方式偿还贷款,每月需还贷1200元。袁先生一家目前在银行的活期存款有30万元,定期存款有10万元。为了使家庭更好地实现财务自由,袁先生投资了一些金融资产,其中股票基金2万元,债券基金2万元。夫妇双方均在单位参加了五险一金等基本的保障,家庭参保了家庭财产险,年缴保费10000元,保单现金价值10万元。未参保任何其他商业保险。

购车规划:5年后准备购买一辆30万元左右的家用轿车。假设家用轿车价格增长率为4%。

购房规划:10年后准备投资一间180万的门市房,以租养贷,以房养老。假设房屋价格增长率为2%。

薪金增长率5%;储蓄的投资报酬率为6%。

根据以上材料回答下列九题。

【不定项选择题】

甲企业为增值税一般纳税人,适用的增值税税率为13%。2020年1月至11月“利润表”部分项目的累计发生额为:税金及附加900万元、销售费用750万元、管理费用1500万元、财务费用300万元。2020年12月该企业发生如下经济业务:
(1)2日,购入一台需要安装的生产设备,买价为500万元,增值税税额为65万元,已取得增值税专用发票。安装过程中领用原材料一批,成本为20万元,市场价格为25万元,另外发生安装工人工资10万元。9日,该设备安装完成达到预定使用状态。
(2)10日,将100台自产产品作为福利发放给本企业行政管理人员,该产品每台生产成本为2万元,市场售价为3万元(不含增值税)。
(3)31日,对销售机构上月购入并投入使用的设备计提折旧,该设备取得时的价款为600万元,增值税税额为78万元,预计使用寿命为4年,预计净残值为0,采用年数总和法计提折旧。
(4)31日,确认2020年短期借款的利息费用。2020年7月1日,该企业为筹集生产经营所需资金,向银行借款100万元,年利率为6%,期限1年,到期一次还本付息,采用月末预提方式确认借款利息。
(5)31日,计算确定本月应交城市维护建设税70万元(不考虑教育费附加)、车船税10万元,支付印花税6万元,支付咨询费30万元,取得银行存款利息收入6万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题(答案中的金额单位用“万元”表示)。

4. 根据资料(4),12月31日该企业确认短期借款利息费用的会计处理正确的是 (     )。

A.
借:财务费用1贷:短期借款——应计利息1
B.
借:财务费用1贷:应付利息1
C.
借:财务费用0.5贷:短期借款——应计利息0.5
D.
借:财务费用0.5贷:应付利息0.5
【不定项选择题】

背景资料

某住宅工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。合同约定合同价为2800万元(其中暂列金额为200万元,暂估价为250万元),合同工期为12个月,预付款为签约合同价的20%,主材金额所占比重为50%。施工合同约定,工程进度款按月结算,合同约定因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过8%时,可以调整综合单价。实际工程量增加8%以上时,超出部分的工程量综合单价调值系数为0.95;实际工程量减少8%以上时,减少后剩余部分的工程量综合单价调值系数为1.15。

由于设计变更修改图纸使局部工程量发生变化,由原招标工程量清单中的1250m³变更为1450 m³,相应投标综合单价为320元/ m³。施工单位按修改后的图纸完成工程施工,并向监理工程师提出了增加合同价款的申请。


【不定项选择题】

案例二
背景资料
A公司承建一快速路道路工程,道路中央隔离带宽2.5m,采用A路缘石,路缘石外露150mm,要求在通车前栽植树木,主路边采用B路缘石,下图为道路工程K2+350断面图,两侧排水沟为钢筋混凝土预制U型槽,U型槽壁厚100cm,内部净高1m,现场安装。护坡采用六角护坡砖砌筑。

【不定项选择题】

【背景资料】
某混凝土分部工程共有50个单元工程,单元工程质量全部经监理单位复核认可。50个单元工程质量全部合格,其中优良单元工程38个;主要单元工程以及重要隐蔽单元工程共20个,优良19个。施工过程中检验水泥共10批、钢筋共20批、砂共15批、石子共15批,质量均合格。混凝土试件:C25共19组、C20共10组、C10共5组,质量全部合格。施工中未发生过质量事故。

【不定项选择题】

案例一

背景资料:建设单位发包一年产量300万吨的煤矿项目。采用公开招标方式进行施工招标。A、B、C、D、E、F、G7家施工单位通过了资格预审并参与项目投标。投标文件编制过程中,施工单位A根据设计图纸复核工程量清单时发现,分部分项工程量清单中某清单项目的特征描述与设计图纸不符。

经过招标投标,施工单位A中标并与建设单位签订了施工合同,工程内容包括矿办公楼、宿舍楼、矿井井底车场和主要硐室等,合同总价1亿元。施工期间,发生以下事件:

事件1:开工前,施工单位根据合同工期编制了施工进度计划网络图(如下图所示),并报监理工程师审核。监理工程师发现,按照设计文件,工作B完成后。工作F方可施工,这在进度计划网络图中没有体现。

事件2:工程开工后不久,由于劳动力准备工作不充分,导致部分施工队伍人员不足,而另外的施工队伍出现窝工。

事件3:实际施工过程中,F工作由于工作面出现瓦斯突出,进行处理耽误了1个月的时间,额外支出30万元;D工作在通过断层破碎带时,由于施工单位自备的排水水泵故障造成巷道被淹,耽误了3个月的时间,额外支出360万元。


【不定项选择题】

下列机构不属于世界银行集团的组成机构的是(   )。

A.

国际复兴开发银行

B.

应对金融危机委员会

C.

国际开发协会

D.

国际金融公司

【不定项选择题】

【背景资料】某施工单位承担了一井筒的施工,井深500m,其建筑安装工程费除税金以外主要包括:人工费780万元,材料费(含工程设备)600万元,利润150万元,规费210万元。合同还约定施工机械使用费:折旧180万元,大修及经常修理30万元,燃料动力费270万元,机上人工费90万元,安拆费及场外运费60万元。工程工期15个月。如果工程量增减在5%内时,仅有人工费、材料费(含工程设备)、施工机具使用费作调整。工程停工时的计费与正常相同。
工程施工中,发生下述事件:
事件1:井筒穿过一含水层,施工单位凭经验通过,但发生了淹井,造成设备损失10万元,返修井壁20万元,事故处理 80万元,停工0.5个月,处理1个月。
事件2:施工中发生不可抗力事件,造成施工机具损失8万元,施工现场待安装设备损失16万元。施工单位工伤10万元,建设单位工伤10万元,工程清理修复20万元,影响工期1个月。
事件3:建设单位提出要求井筒加深10m,需要材料费7万元,人工费8万元,增加工期0.2个月。

【不定项选择题】

【背景资料】
某中型水库除险加固工程内容包括:加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡,新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工,合同约定:
(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;
(2)工程预付款为签约合同价的10% ,当工程进度款累计达到签约合同价的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止;
(3)工程进度款按月支付。
承包人依据合同制定并经监理单位批准的施工网络进度计划如图2所示。

2011年12月1日工程如期开工,施工中发生如下事件:
事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月15日才能开始,并因工程量增加,该工作持续时间将延长10d。项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。
事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场,由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
事件3:截至2012年5月底,承包人累计完成工程进度款为428万元。承包人提交了6 月份工程进度款支付申请报告,经监理单位确认的工程进度款为88万元。
