【不定项选择题】

【背景资料】
某平原区拦河闸工程,设计流量860m3/s,校核流量1050m3/s,闸室结构如下图所示。本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,闸基为轻粉质砂壤土,基坑采用深井降水。施工过程中突然发现上游围堰后(基坑侧)有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随着上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

【不定项选择题】

甲公司提供施工服务,属于在某一时段内履行的履约义务,为取得施工合同发生的合同取得成本按照履约进度进行摊销。2021年7月至12月,发生的有关经济业务如下:
(1)7月31日,通过竞标取得一项为期2年的施工合同,合同总价款为1000万元,施工费每半年支付250万元。为取得该合同,2021年7月甲公司以银行存款支付投标费2万元、投标人员差旅费1万元、销售人员佣金6万元,预期这些支出未来均能收回。
(2)截至2021年12月31日,为该项合同累计发生施工成本120万元,预计还将发生施工成本480万元。甲公司按照实际发生的成本占预计总成本的比例确定履约进度。
(3)2021年12月31日,甲公司按照合同约定收到施工费250万元。
要求:
根据上述资料,不考虑相关税费等其他因素,分析回答下列小题。
1.下列各项中,关于合同取得成本的表述正确的是(    )。

A.
合同取得成本是所签订合同的对象或内容本身所直接发生的费用
B.
企业发生合同取得成本时应借记“合同取得成本”科目
C.
企业发生合同取得成本时应借记“合同资产”科目
D.
合同取得成本是企业为取得合同发生的预期能够收回的增量成本
【不定项选择题】

(四)李先生今年35岁,是某大学一名教师,他计划65岁时退休。为了在退休后仍然能够保持生活水平不变,李先生决定请理财师为其进行退休规划。综合考虑各种因素,李先生的退休规划要求如下:①预计李先生退休后每年需要生活费11.5万元;②按照经验寿命依据和李先生具体情况综合推算,预计李先生可以活到82岁;③李先生准备拿出20万元作为退休储备金的启动资金;④采用定期定额投资方式;⑤退休前投资的期望收益率为6. 5%;⑥退休后投资的期望收益率为4.5%。

根据以上材料回答(1)~(9)题。

【不定项选择题】

碾压混凝土坝是采用碾压土石坝的施工方法,使用于贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下列几个方面进行分析和考虑:

(1)料场的选择与布置;

(2)导流、截流技术方案;

(3)施工机械的选择;

(4)混凝土坝施工分缝分块;

(5)混凝土的生产与运输方案;

(6)混凝土的浇筑与养护方案;

(7)碾压施工工艺等。

【不定项选择题】

某项目部承担的本地网光缆线路工程在合同工期内已完成设计及合同的所有工程量,并邀请了监理单位和维护单位一同对工程质量进行了自检。项目部对自检中发现的问题都进行了整改,并取得了所有的隐蔽工程随工验收签证记录。项目部因此认为工程质量符合设计及验收规范要求,遂向建设单位提交了交工报告,请求组织验收。鉴于工程规模不大,合同约定工程的初验与终验一并进行,一次进行全部项目验收。
建设单位在验收前组织相关人员对项目部提供的竣工资料进行预审时发现,项目的"建筑安装工程量总表"和"已安装设备明细表"与设计存在较大差异,且竣工图是未正式出版的草图。因此,建设单位拒绝了施工单位的验收请求。施工单位核实后,给予的解释是:某施工技术人员因紧急原因离开工地,其手中的资料无法汇总,从而导致竣工资料尚未完全汇总,此竣工资料只是其他人员参照设计整理成册;提供给建设单位的项目竣工图是草图,是因为施工现场不具备出图条件,待回到施工单位基地后再出版正式的竣工图。

【不定项选择题】

【背景资料】
某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,制定了质量、安全等制度,编制了施工组织设计。工序安排见下图,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1天所增加的费用,单位为元。该工程合同工期等于计算工期。

【不定项选择题】

某电力公司,承接某办公楼配电室安装工程,工程主要内容有,高低压成套配电柜,电力变压器,插接母线,槽钢,高压电缆采购及安装工程。
电力公司采购经理根据业主方采购有关规定,编制设备采购文件,部门工程师审核及项目经理审批后,实行采购。疫情原因导致劳务人员无法从外省市来到该项目施工,劳务失衡,劳务与施工要求脱节,配电柜安装无法按计划进行,电力公司对劳务人员实行动态管理,调集本市劳务人员进行项目施工。

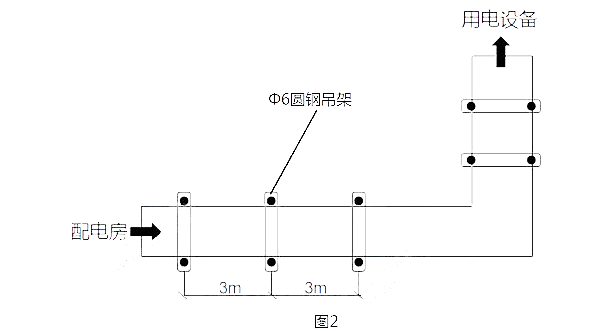

配电柜柜体安装固定好后,专业监理工程师检查指出,部分配电柜安装不符合规范要求(如图二),施工人员按要求进行整改。敷设配电柜信号传输线时,质检员巡视中,发现信号传输线的线芯不符合设计要求。属不合格产品,要求施工人员停工,上报项目部,施工人员按要求将已敷设的信号线全部拆除。

【不定项选择题】

【背景资料】某煤矿设计生产能力1000万吨/年,采用主、副斜井及两立井混合开拓方式,单水平盘区式开采。主斜井设计倾角5.5°,斜长2463m,直墙半圆拱形断面,净断面面积16.5㎡,副斜井设计倾角5.5°,斜井2455m,直墙半圆拱形断面,净断面面积21.5㎡。两斜井相距40m间隔80m左右设有联络巷。
主、副斜井井口采用明槽开挖法施工,现浇钢筋混凝土支护。施工时明槽内涌水量达到4m³/h,施工单位及时采取有效应对措施,确保了工程顺利施工。表土及基岩风化带暗挖段采用普通法施工,小导管超前支护。钢拱架金属网喷射混凝土一次支护,素混凝土二次支护。
主、副斜井基岩段采取钻爆法施工,锚、网、喷支护。施工单位根据建设单位要求,制定了机械化配套方案实施快速施工。利用气腿式凿岩机钻眼,3.5m中深孔炮眼全断面光面爆破。装载机配合自卸车运输排矸、锚网喷临时支护、滞后工作面50米再进行全断面复喷成巷永久支护。利用联络巷实现了主、副斜井掘进与支护交替作业。高效地完成了两井筒施工。

【不定项选择题】

根据我国与外国缔结或参加的国际条约以及我国法律的规定,外国法院请求我国法院进行特殊司法协助,下列哪些选项符合要求?(          )

A.

请求国与我国存在条约或互惠关系

B.

请求承认与执行的外国文书已经确定或生效

C.

对于外国文书所解决的案件,我国法院已经受理并在审理中

D.

外国法院对该文书的裁决事项拥有国际司法管辖权

【不定项选择题】

【背景资料】
承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:(1)场内道路;(2)水闸主体施工;(3)围堰填筑;(4)井点降水;(5)材料仓库;(6)基坑开挖;(7)地基处理;(8)办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如图3所示。

图3施工网络进度计划(单位:d)
施工中发生如下事件:
事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5d。
事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40d,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
