【不定项选择题】

【背景资料】

某河道整治工程的主要施工内容有河道疏浚、原堤防加固、新堤防填筑等。承包人根据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同,工期9个月(每月按30天计、下同),2015年10月1日开工。
承包人编制并经监理人同意的进度计划如图2所示。

图2  施工进度计划图
本工程施工中发生以下事件:
事件件一:工程如期开工,但因征地未按期完成,导致“临时交通道路”推迟20天完成。发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成。承包人确定了工期优化方案:(1)“原堤防加固”按增加费用最小原则进行工期优化,相应的工期优化—费用关系见表2-1;(2)“新堤填筑”采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整—费用增加情况见表2-2;(3)河道疏浚计划于2015年12月1日开始。

项目部按优化方案编制调整后的进度计划及赶工措施报告,并上报监理人批准。
事件二:项目经理因患病经常短期离开施工现场就医。鉴于项目经理健康状况,承包人按合同规定履行相关程序后,更换了项目经理。
事件三:承包人在取得合同工程完工证书后,向监理人提交了完工付款申请(包括发包人己支付承包人的工程款),并提供了相关证明材料。
事件四:承包人在编制竣工图时,对其中图面变更超过1/3的施工图行了重新绘制,并按档案验收要求进行编号和标注。

【不定项选择题】

【背景资料】
某城市桥梁工程,承担该工程项目的施工单位项目经理部为达到安全文明施工,预防事故的发生,在施工前制订了施工现场安全生产保证计划。施工单位在施工过程中制定了以下的安全措施:
(1)模板安装完毕后,经签认后才可浇筑混凝土。
(2)制作木支架、木拱架时,主要压力杆的纵向连接应使用搭接法。
(3)当钢筋混凝土结构的承重构件跨度大于4m时,在混凝土强度符合设计强度标准值的60%的要求后,方可拆除模板。
(4)对起重机械作业安全制定“十不吊”施工措施。

【不定项选择题】

对于外国投资的征收或国有化,我国坚持的原则是(  )。

A.

实行征收或国有化是国家的主权

B.

一般情况下不实行征收或国有化

C.

特殊情况下,根据社会公共利益的需要,在非歧视的情况下,依照法律程序征收

D.

征收时给予充分的、及时的、有效的补偿

【不定项选择题】

【背景资料】

某施工单位中标承建某商业办公楼工程,建筑面积 24000m2,地下一层,地上六层,钢筋混凝土现浇框架结构,钢筋混凝土筏形基础。主体结构混凝土强度等级 C30 主要受力钢筋采用HRB400 级,求 20m 受力钢筋接采用机械连接。

中标后,工单位根据招标文件、施工合同以及本单位的要求,确定了工程的管理目标、施工顺、施工方法和主要资源配置计划。施工单位项目负责人主持,项目经理部全体管理人员参加,编制了单位工程施工组织设计,由项目技术负责人审核,项目负责人审批。施工单位向监理单位报送该单位工程施工组织设计,监理单位认为该单位工程施工组织设计中只明确了质量、安全、进度三项管理目标,管理目标不全面,要求补充。

主体结构施工时,直径≥20mm 的主要受力钢筋按设计要求采用了钢筋机械连接,取样时, 工单位试验员在钢筋加工棚制作了钢筋机械连接抽样检验接头试件。

工程进入装饰装修施工阶段后,施工单位编制了如下图的装饰装修阶段施工进度计划网络图(时间单位:天)并经总监理工程师和建设单位批准。施工过程中 C 工作因故延迟开工 8 天。

【不定项选择题】

甲公司对投资性房地产采用公允价值模式进行后续计量,2020年与A办公楼相关的交易或事项如下:
资料一,2020年1月1日,甲公司以银行存款12000万元购入A办公楼,并于当日出租给乙公司使用,且已办妥相关手续,租期2年,500万元/年,租金每半年收一次。
资料二,2020年6月30日,甲公司收到首期租金250万元,并存入银行,当日,该办公楼公允价值为11800万元。
资料三:2020年9月20日,甲公司出售了该办公楼,价款为12500万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用“万元”表示)
(2)甲公司在6月30日收取的租金应确认为()

A.
主营业务收入
B.
其他业务收入
C.
营业外收入
D.
投资收益
【不定项选择题】

根据资料(1)至(3),甲公司2020年12月应交纳增值税的金额是()元。

A.
259638
B.
280438
C.
264138
D.
284938
【不定项选择题】

某安装公司项目部承担一电厂燃气发电的汽轮发电机组的安装工程,设备散件到货。项目部进场后,实行三检制质量检查制度,合理划分了材料、分项工程、施工工序的检验主体责任。

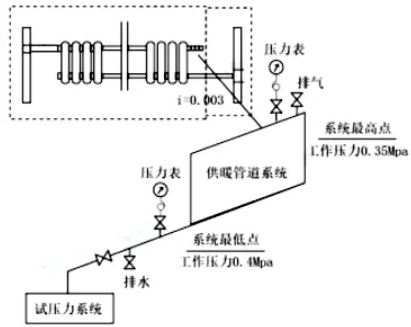

在汽轮发电机安装时,定子安装就位后,进行穿转子等(见图2)工作。清洗干净的各部件装配到下缸体上,在调整找正中,测量了转子轴颈圆柱度,推力盘不平度,转子与下缸体定子的各间隙值及转子的弯曲度等后。将缸体上盖一次完成扣盖,并按技术人员交底单中的终紧力矩,一次性完成上、下缸体的紧固工序。项目部专检人员在巡察过程中,紧急制止了该工序的作业。
工程完工后,项目部组织检查了实体工程和分项工程的验收,均符合要求,填写了验收记录和验收结论。项目部总工程师编制试运行方案,报公司总工程师审批后便开始实施试运行。但监理工程师认为试运行方案审批程序不对,试运行现场环境(有油污、粉尘)不符合要求,不同意试运行。后经项目部整改,达到要求,试运行工作得以顺利实施。

【不定项选择题】

未分配利润的数额等于企业当年实现的净利润加上期初未分配利润减去已提取的盈余公积。( )

A.
B.
【不定项选择题】

(二)背景资料
某施工单位承担了一主要石门巷道的施工,巷道穿过的岩层主要是不稳定的泥岩、中等稳定的砂页岩层和部分稳定的砂岩层,局部可能会遇到含水的断层破碎带。设计单位所提供的锚喷网支护参数:锚杆长度2.0m,间排距1.0m,锚固力不低于80kN,钢筋网钢筋直径8mm,网格尺寸200mm×200mm,外喷100mm厚混凝土,强度等级为C15。
施工过程中,施工单位为提高掘进循环进尺,钻眼爆破采取了加深炮眼深度、增加装药量、减少炮眼总数的技术措施,以节约工作面的钻眼爆破工序时间,达到缩短整个循环时间来提高施工速度。实际执行的效果并不理想,没有取得预期的效果。同时喷射混凝土以控制巷道表面平整度。施工单位还根据巷道围岩的条件,及时变更了支护参数,工作面先打锚杆进行临时支护,挂网、喷射混凝土在距离工作面后方50m处进行,以保证掘进与支护工作平行作业。
在钻眼爆破施工中,施工严格“一炮三检””措施落实和放炮后安全检查,加强顶板事故预防措施落实,保证了安全施工。
