【不定项选择题】

【背景资料】

某河道整治工程的主要施工内容有河道疏浚、原堤防加固、新堤防填筑等。承包人根据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同,工期9个月(每月按30天计、下同),2015年10月1日开工。

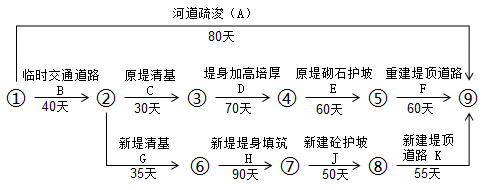

承包人编制并经监理人同意的进度计划如图2所示。

图2  施工进度计划图
本工程施工中发生以下事件:
事件件一:工程如期开工,但因征地未按期完成,导致“临时交通道路”推迟20天完成。发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成。承包人确定了工期优化方案:(1)“原堤防加固”按增加费用最小原则进行工期优化,相应的工期优化—费用关系见表2-1;(2)“新堤填筑”采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整—费用增加情况见表2-2;(3)河道疏浚计划于2015年12月1日开始。

项目部按优化方案编制调整后的进度计划及赶工措施报告,并上报监理人批准。
事件二:项目经理因患病经常短期离开施工现场就医。鉴于项目经理健康状况,承包人按合同规定履行相关程序后,更换了项目经理。
事件三:承包人在取得合同工程完工证书后,向监理人提交了完工付款申请(包括发包人己支付承包人的工程款),并提供了相关证明材料。
事件四:承包人在编制竣工图时,对其中图面变更超过1/3的施工图行了重新绘制,并按档案验收要求进行编号和标注。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某选矿厂日处理量为450t。尾矿库为山谷型,原设计初期坝高20m,后期坝采用上游法尾矿筑坝,堆积坡比为1:5,并设排渗设施。堆积高度16m,总坝高36m,总库容2.8x 104m³。投入运行前未经论证进行了改址,此后未经论证、设计,擅自加高扩容,采用土石料按1:1.5坡比向上游推进,实施了 3次加高增容工程,总坝高50m,总库容约10.5x104m³。
第三次加高后,该选矿厂对尾矿库安全生产现状进行评价,并出具安全评价报告,评价结论为“该尾矿库是由具有资质的单位设计,坝址选择不合理,尾矿坝调洪库容不足,排洪系统部分堵塞,坝体存在浅层滑动迹象,尾矿库有渗透破坏危险,经过评价该尾矿库为险库,存在重大安全隐患,并提交了重大隐患报告”。
但该矿厂未对此次评价给予重视,未采取处理措施。由于生产需要,其又开始进行第4次加高扩容,采用土石料向库内推进10m,加筑4m高子坝一道,子坝施工至最大坝高处突发坝体失稳溃决,流失尾矿浆约1.5x104m³,造成17人失踪,5人受伤,摧毁民房76间,同时流失的尾矿浆还含有超标氰化物对环境造成了污染,经采取应急措施后得到控。
为保证矿山安全生产,该矿山举行安全生产月安全大检查活动,对企业的安全管理机构是否有效落实安全生产制度和操作规程及执行情况、组织安全培训情况、特种作业人员是否持证上岗等情况进行检查,经过排查发现该企业安全生产许可证已经过期。
根据以上场景,回答下列问题(共22分):

【不定项选择题】

高创造必须有高智商,反之亦然。()

A.
B.
【不定项选择题】

背景资料:(质量管理、机械设备安装、焊接技术)

某气体处理厂新建一套天然气乙烷装置,工程内容包含脱乙烷塔,丙烷制冷机组(两套),冷箱的安装及配套钢结构,工艺管道,电器和仪表的安装调试等。某公司承接该项目后,成立项目部。进行项目策划,策划书中强调施工质量控制,承诺全面实行“三检制”。

安装后期,在制冷机组油管冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求。按计划冲洗后,除一路支管外,其余油管路全部冲洗合格,针对一路冲洗不合格的油管,项目部采取的冲洗措施:将其他支管及主管的连接处加设隔离盲板,加大不合格支管的冲洗流量,采取措施后,冲洗合格。

试车时,主轴轴承烧毁,初步估计直接经济损失10万元,经查,在隔离挡板拆除过程中,通往主轴承的油路上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”,责令项目部限期上报质量事故报告书。项目部按要求及时编写,并上报了质量事故报告。报告内容:事故发生的时间地点,工程项目名称,事故发生后采取的措施,事故报告单位,联系人及联系方式等。监理工程师认为质量事故报告内容不完整,需要补充。

监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满,根部收缩,弧坑,裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次核查。项目部进行了整顿和培训,作业人员的技术水平达到要求,项目进展顺利并按时完工。

【不定项选择题】

在人的发展过程中,具有“校外之校”影响作用的是社会教育。()

A.
B.
【不定项选择题】

WTO体制的建立对国际经济法产生的影响包括(   )。

A.

调整国际经济关系的国际法规范地位愈发重要

B.

原先仅仅属于国内法调整的经济活动同时成为WTO规则的调整对象

C.

调整国际贸易领域的国际法和国内法规范基本趋同

D.

与贸易有关的环境、劳工议题开始提上议事日程

【不定项选择题】

【背景资料】

某热力管道工程,工程总造价5000万元,某施工企业通过招标投标方式获得了该工程的施工任务,该施工企业为了保证预期利润目标的实现,责成项目经理部对工程项目成本制定完善的控制及管理措施和方法。施工项目经理部通过成本预测、成本计划、成本控制、成本核算、成本分析和成本考核对项目成本进行控制。

【问题】回答下列问题。

【不定项选择题】

【背景资料】
A市政公司中标了地铁车站和区间隧道工程标段,将双线盾构施工分包给了具有专业资质的B公司,以满足建设方的工期要求。分包合同约定:工作井土建施工由A公司项目部负责,盾构吊运、安装均由B公司负责,A公司项目部配合。在吊装盾构机主体时,出现地面沉陷致使汽车吊向井壁外侧倾翻;侥幸的是无人伤亡。但是盾构机外壳有些撞伤,经鉴定可以修复并不影响施工;吊车侧部严重变形损坏,需进行大修。事故调查报告表明,现场硬化地面未进行承载力检验。

【不定项选择题】

(五)背景资料
施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部编制了施工组织设计,内容包括施工方案、资源供应计划、施工进度计划网络图、质量保证措施、安全保证措施等。加强了施工现场的准备工作,特别加强了井底车场巷道多头快速掘进的各项工作统筹考虑,使得施工任务顺利进行。
井底车场平面布置示意图部分内容如图1所示,相应的施工进度计划网络图如图2所示,关键线路上的工作由同一个工作队完成,各工作的作业时间均不可压缩。


施工中发生如下事件:
事件1:工程进行60d,施工单位月度检查时重点检查了进度计划执行情况,发现:副井重车线1(工作A)和变电所通道(工作D)已完工;副井重车线2(工作L)已完成其工程量的60%;副井空车线(工作B)已完成其工程量的80%;中央变电所(工作E)由于设计变更,尚未开始作业,预计完成设计变更还需要10d。施工单位考虑到工作E的延误将导致后续工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按时交付,与各工作队协商并在监理工程师的指令下调整了进度计划,以满足工期要求。经施工单位计算,工作E的延误导致的窝工费和机械设备台班折旧费为30万元,按照调整后进度计划施工将增加投入8万元。
事件2:由于建设单位提供设计资料不及时,导致外水仓(工作H)延误10d,已提前运至现场的施工机械台班折旧费损失2万元,窝工费15万元。
事件3:今年年初,由于新冠肺炎疫情影响,施工人员隔离观察,导致机械设备台班折旧费为15万元,观察期间施工人员支出5万元,用于工程的消杀费用3万元,工期影响了14天。
针对事件1~事件3,施工单位向建设单位提出了索赔。

【不定项选择题】

【背景资料】

某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:

建设工期278d,2004年9月1日开工,工程造价4357万元。合同约定结算方法: 合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。

实施过程中,发生如下事件:

事件1:总承包商于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至6日才开工,总承包商要求工期顺延5d。

事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。

事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。

事件 4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功用于本工程,总承包商要求此项试验费由业主支付。

事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管 理一度失调,导致封顶时间延误8d。总承包商以总监理工程师同意为由,要求给予适当工期补偿。

事件6:监理工程师检查防渗工程,发现止水带安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。

事件 7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。

事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。

【不定项选择题】

某机场的改扩建工程由国家投资,飞行区指标由4C升为4D。在竣工验收中,有人提出该机场不是新建和迁建机场,可简化竣工验收程序,适当放宽竣工验收条件。此意见引起争议。
