A公司承接一高层商务楼的机电工程改建项目,该高层建筑处于闹市中心,地上30层,地下3层。工程改建的主要项目见表一。

A公司项目部进场后,编制了施工组织设计、施工方案和施工进度计划,根据有限的施工场地设计了施工总平面图,并经建设单位和监理单位审核通过。A公司征得业主同意,与B公司签订了建筑装饰分部工程灯箱大字制作及其附属安装分包合同。
A公司项目部对设备吊装技术参数进行了分析,见表二。结合现场情况,采用25t汽车起重机吊装地下2层设备,穿入楼外预留吊装孔放置在地下2层停放的拖排上,吊索解除后,釆用倒链迁移拖排水平移动至设备基础上就位。楼顶设备采用自制门式桅杆安置在楼顶,倾斜伸出楼侧面起吊设备,提升超越楼顶女儿墙后,门式桅杄起身立直,回落设备至楼顶。

B公司根据灯箱大字安装在楼外一侧26~30层区域,拟采用两台高处作业吊篮满足作业人员操作可达性;利用单桅杆在楼顶伸挑出悬挂一个定滑轮,通过放置地面卷扬机牵引,从地面吊起灯箱大字至安装位置。A公司技术负责人审批B公司专项方案时,发现B公司是一家装潢装饰公司,没有取得《安全生产许可证》,不同意此方案实施,批示A公司项目部整改。
改建项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计未注明,项目部按施工验收规范进行水压试验,并验收合格。
甲公司为增值税一般纳税人,按月编制财务报表,假定相关业务取得的增值税专用发票均通过认证。甲公司2017年发生的无形资产相关业务如下:
(1)甲公司继续研发一项生产用新型技术。该技术的“研发支出——资本化支出”明细科目年初余额为70万元。本年度1至6月份该技术研发支出共计330万元,其中,不符合资本化条件的支出为130万元。
7月15日,该技术研发完成,申请取得专利权(以下称为E专利权),发生符合资本化条件支出30万元,发生不符合资本化条件支出20万元,并于当月投入产品生产。本年发生各种研发支出取得的增值税专用发票上注明的增值税税额为44.2万元。依相关法律规定E专利权的有效使用年限为10年,采用年限平均法摊销。
(2)12月31日,由于市场发生不利变化,E专利权存在可能减值的迹象,预计其可收回金额为185万元。
(3)12月31日,根据协议约定,甲公司收到乙公司支付的F非专利技术使用权当年使用费收入,开具的增值税专用发票上注明的价款为10万元,增值税税额为0.6万元,款项存入银行。本年F非专利技术应计提的摊销额为6万元。要求:
根据上述资料,不考虑其他因素,分析回答下列小题(答案中的金额单位用万元表示)。
根据资料(1),下列各项中,2017年甲公司E专利权摊销的会计处理结果正确的是( )。
案例(五)
背景资料
某特大桥主桥为连续刚构桥,桥跨布置为(75+6×20+75)m,桥址区地层从上往下依次为洪积土、第四系河流相的粘土、亚粘土及亚砂土、砂卵石土、软岩。主桥均采用钻孔灌注桩基础,每墩位8根桩,对称布置。其中1#、9#墩桩径均为Φ1.5m,其余各墩桩径为Φ1.8m,所有桩长均为72m。
施工中发生如下事件:
事件一:主桥共计16根Φ1.5m与56根Φ1.8m钻孔灌注桩,均采用同一型号回旋钻机24小时不间断施工,钻机钻进速度均为1.0m/小时。钢护筒测量定位与打设下沉到位另由专门施工小组负责,钻孔完成后,每根桩的清孔、下放钢筋笼,安放灌注混凝土导管、水下混凝土灌注、钻机移位及钻孔准备共需2天时间(48小时),为满足施工要求,施工单位调集6台回转钻机,为保证工期和钻孔施工安全,考虑两个钻孔方案,方案一:每个墩位安排2台钻机同时施工;方案二:每个墩位只安排1台钻机施工。

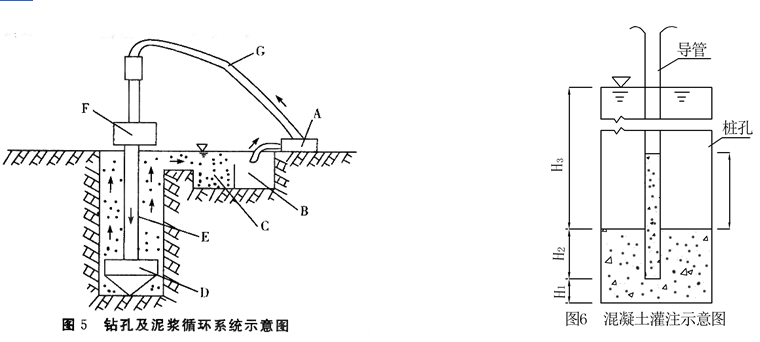

事件二:钻孔施工的钻孔及泥浆循环系统示意图如图5所示,其中D为钻头、E为钻杆、F为钻机回转装置,G为输送管,泥浆循环如图中箭头所示方向。
事件三:3#墩的1#桩基钻孔及清孔完成后,用测深锤测得孔底至钢护筒顶面距离为74m,孔内泥浆顶面与护筒顶面标高持平。水下混凝土灌注采用直径为280mm的钢导管,安放导管时,使导管底口距离孔底30cm,此时导管总长为76m,由1.5m、2m、3m三种型号的节段连接而成。根据规范要求,必须保证首批混凝土导管埋置深度为1.0m,如图6所示,其中H1为桩孔底至导管底端距离,H2为首批混凝土导管埋置深度,H3位水头(泥浆)顶面至孔内混凝土顶面距离,h1为导管内混凝土高出孔内泥浆面的距离,(泥浆的密度为1.2g/cm³,混凝土的密度为2.4g/cm³)。
事件四:3#墩的1#桩持续灌注3个小时后,用测深锤测得混凝土顶面至钢护筒顶面距离为47.4m,此时已拆除3m导管4节、2m导管5节。

事件五:某桩基施工过程中,施工单位采取了如下做法:
(1)钻孔过程中,采用空心钢制钻杆。
(2)水下混凝土灌注前,对导管进行压气试压试验。
(3)泵送混凝土中掺入泵送剂或减水剂,缓凝剂。
(4)灌注混凝土过程中注意测量混凝土顶面高程,灌注至桩顶设计标高时即停止施工。
某安装公司承包某超高层建筑机电工程施工项目,该工程位于市中心繁华区,工 程范围包括通风与空调、给水排水及消防水、动力照明、环境与设备监控系统等,建设 单位要求安装公司严格实施绿色施工,严格进行安全和质量管理。
安装公司项目部针对工程情况,制定了绿色施工管理和环境保护的绿色施工措施, 提交建设单位后,建设单位认为绿色施工内容不能满足施工要求,建议补充完善。针对 机电工程工期紧、作业面分散,项目部编制了施工组织设计,对工程进度、质量和安全 管理进行重点控制。在安全管理方面,项目部根据现场作业特点,对重点风险作业进行 分析识别,制定了相应的安全管理措施和应急预案。
该工程大型机电设备运输就位,需进行吊装作业,其中制冷机组和大型风机的吊 装运输分包给专业施工队伍。分包单位编制了吊装运输专项方案后即组织实施,被监理工程师制止,后经审批,才组织实施。
施工中,项目部按计划多次对施工现场进行安全检查,但是仍反复出现设备吊装 指挥信号不明确、个别电焊工无证上岗、雨天高空作业、临时楼梯未设护栏等多项安全 隐患。项目部经认真分析总结,认为是施工现场安全检查未抓住重点,经整改后效果 明显。
张某系某上市公司董事长,指示公司有关人员伪造工程进度单、人工成本
计算单、材料成本等相关资料,签无真实交易背景的购销合同并伪造有关凭证,虚增营业收入2000万元,并将前述数据载入相关定期报告,张某因此被证监会采取5年证券市场禁入。
(背景资料)某公司承建城市污水处理厂工程,包括新建一座圆形泵站,采用钢筋混凝土沉井法施工。沉井无底梁及支撑梁,内径7.9m,分三节预制下沉。沉井结构断面图如图4-6所示。

施工单位项目部根据设计图纸和现场实际情况编制了施工方案,包括如下内容:
(1)采用排水下沉和干封底法施工。
(2)安排专人负责沉井下沉过程中的监控测量工作。施工过程中,发生了如下事件:
事件一:施工单位按施工方案要求开挖基坑,整平原地面后铺设砂垫层和垫木,制作第一节沉井。随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉,项目部采用阶梯形式外壁减阻助沉。
事件二:沉井下沉至设计标高后,施工单位采取全断面封底混凝土一次性连续浇筑。封底混凝土浇筑完成后,封填泄水井,进行底板浇筑。
【背景资料】
某灌溉输水工程,如下事件:
事件一:项目法人组织监理、设计及施工等单位进行工程项目划分,分为渠道、渡槽、隧洞5个单位工程,确定了主要单位工程和关键部位单元工程等主要内容,监理单位在主体工程开工前将项目划分表报质量监督机构确认。
事件二:工程中的渡槽槽身采用定型钢模板现场预制,施工单位预制工序分为:①场地平整压实、②混凝土基座平台制作、③钢筋笼吊装、④外模安装、⑤底模安装调平、⑥内模安装、⑦模板支撑加固、⑧槽身预制拉杆(模梁)安装、⑨槽身混凝土安装、⑩槽身吊装存放、⑪内模拆除(混凝土养护)、⑫外模拆除。槽身预制工艺如下:①场地平整压实→②混凝土基座平台制作→A→B→③钢筋笼吊装→C→D→E→⑨槽身混凝土安装→⑪内模拆除(混凝土养护)→F→G→拆除底模。
事件三:工程中的隧洞为平洞,横断面跨度为4.2米,地质以Ⅳ类围岩为主,局部Ⅴ类。施工单位编制了开挖方案,确定洞身采用全断面钻爆法施工,用自钻式注浆锚杆进行随机支护,明确Ⅳ、Ⅴ类围岩开挖循环进尺控制参数。

事件四:施工期未发生质量事故,合同工程完成后,施工单位对工程质量项目进行自评,所有分部工程全部合格,其中主要分部全部优良,自评结果见表4。 项目法人组建了合同工程完工验收工作组,监理单位主持了完工验收,通过了《完工验收鉴定书》,《完工验收鉴定书》按照规程进行了分发和备案。
48. In this section, you are asked to write an essay based on the following chart. In your writing, you should
1) interpret the chart and
2) give your comments.
You should write at least 150 words.
Write your essay on the ANSWER SHEET. (15 points)

【背景资料】某分洪闸位于河道堤防上,该闸最大分洪流量为300m3/s,河道堤防级别为2级。该闸在施工过程中发生如下事件:
事件1:闸室底板及墩墙设计采用C25W4F100混凝土。施工单位在混凝土拌合过程中掺入高效减水剂,并按照混凝土试验有关标准制作了混凝土试块,对混凝土各项指标进行试验。
事件2:为有效控制风险,依据《大中型水电工程建设风险管理规范》(GBT50927-2013),施工单位对施工过程中可能存在的主要风险进行了分析,把风险分为四大类:第一类为损失大、概率大的风险,第二类为损失小、概率大的风险,第三类为损失大、概率小的风险,第四类为损失小、概率小的风险,针对各类风险提出了风险规避等处置方法。
事件3:在启闭机工作桥夜间施工过程中,2名施工人员不慎从作业高度为12.0m的高出坠落。事故造成了1人死亡,1人重伤。
