【不定项选择题】

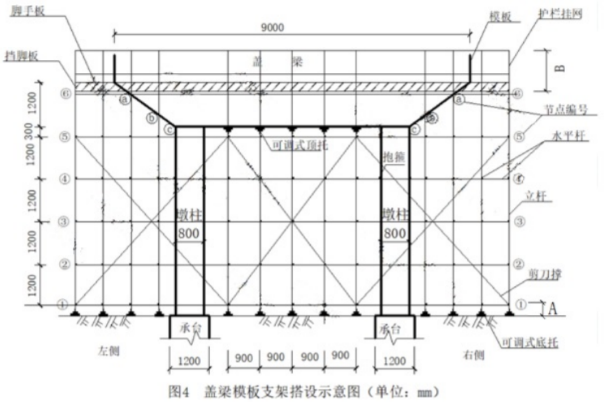

【背景资料】某公司承建一项城市桥梁工程,设计为双幅分离式四车道,下部结构为墩柱式桥墩,上部结构为简支梁。该桥盖梁采取支架法施工,项目部编制了盖梁支架模板搭设安装专项方案。包括如下内容:采用盘扣式钢管满堂支架;对支架强度进行计算,考虑了模板荷载,支架自重和盖梁钢筋混凝土的自重;核定地基承载力;对支架搭设范围的地面进行平整预压后搭设支架。盖梁模板支架搭设示意如图4。架子工未完成全部斜撑搭设被工长查出要求补齐。现场支架模板安装完成后,项目部拟立即开始混凝土浇筑,被监理叫停下达了暂停施工通知,并提出整改要求。


应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(八)王女士夫妇今年均为35岁,两人打算55岁退休,预计生活至85岁,王女士夫妇预计在55岁时的年支出为10万元,现在家庭储蓄为10万元。假设通货膨胀率保持3%不变,退休前,王女士家庭的投资收益率为8%,退休后,王女士家庭的投资收益率为3%。

根据以上材料回答(1)~(5)题。


【不定项选择题】

【背景资料】
新建铁路张家口特大桥桥全长756.42m,特大桥采用10-32米简支箱梁和一联(60+3×100+60)连续梁跨越山河,简支梁采用在梁场集中生产;山河为当地重点旅游区水府庙湿地公园的重要航道,河道宽度约280m,通航净空55×8m,通航水位采用水府庙水库正常蓄水位94.0m。
其中 1#、5墩位于房边,水深 3-4m,承台低于航道2m,地质主要为全新统冲洪积层淤泥质土、细圆砾土;2#、3#、4#墩位于河中间,地质情况依次为淤泥质土、细圆砾土、灰岩,水深20m,高桩承墩台采用明挖基础,11号墩台采用挖井基础,余均采用钻孔灌注桩基础,其中1#墩、2冲桩长25m,3#、4#墩桩长30m(均为柱桩);施工过程中发生以下问题:
事件一:因连续梁跨越湿地公园重要巷道,相关审批手续很难办理。项目部将连续梁分包给当地很有实力的一家房建资质的公司来施工进行连续梁的施工,手续由建筑公司自行去办理;
事件二:在钻孔过程中,发现某桩孔在设计桩底位置有一岩溶乳洞〈与设计图纸中的土质勘测资料不符)。该桥的工程技术主管指示现场施工员应继续钻孔至岩溶孔洞洞底,将孔洞中桩周围的空洞用砂粘土填充,最后的实际桩长超过设计桩长10m。
事件三:2#墩4号桩基在浇筑前进行了二次清孔,检测沉渣厚度为30cm,现在技术人员认为符合规范要求,在浇筑前现场进行口头技术交底,要求桩顶标高比设计标高高30cm;否则就罚款,在浇筑过程中由于拌合站停电导致中断浇筑50min;
事件四:在浇筑3#墩桩基的过程中由于天气下雨,现场工班长要求加快浇筑速度,为了施工方便,施工人员随便抽拔导管;突然在在浇筑过到桩长一半的时候发现钢筋出现了上浮;
事件五:由于1-5#墩均为连续梁的主要墩台,业主要求施工单位编制基础及梁部施工的专项方案报监理、业主审批;
事件六:在桩基施工完成后,准备进行下道工序施工前业主委托第三方进行了桩基质量检测,桩基检测结果显示2号墩4号桩基在15m的位置出现了断桩,施工单位的实验室主任提出了异议,说第三方桩基检测的方法离散性比较大,建议重新采用其他方法进行检测;3#墩有2根桩桩顶标高低于设计标高1m。

【不定项选择题】

【背景资料】
某施工单位承接了某隧道施工任务,该隧道为分离式双洞隧道,洞口间距50m。其中左线长3996m,进口里程桩号为ZK13 +956;右线长4013m,进口里程桩号为YK13+952。根据地质勘察报告,YK14+020 ~YK16 +200段分布有冲刷煤屑、瓦斯包体和含水瓦斯包体,岩层节理及裂隙发育。其中,YK14 +850 ~YK14+900段穿越背斜组成的复式褶皱带,为挤压强烈、地应力相对集中地段。开工当年10月5日,该隧道右洞采用全断面开挖至YK14 +872处,二衬距掌子面68m。10月6日,监理单位发现YK14 +859 ~YK866段初期支护变形超限,立即书面通知施工单位停止掘进。10月13日,施工单位根据设计变更的要求对变形超限段进行了处理。10月20曰, YK14 +859 ~YK14 +863段发生塌方,至10月23日,塌方段在拱顶部位形成高2 ~ 3m,宽2~3m,长3~4m的塌腔。施工单位立即会同监理、设计和业主单位对塌方段进行了现场确认及变更立项,由设计单位出具了变更设计图。为防止类似的塌方車故,施工单位进一步加强了对未塌方段的塌方预测。10月27日8时。在未对瓦斯浓度进行检测的情况下,34名工人进人洞内开展塌方段及未塌方段的处理作业,作业采用的台车上配备了普通配电箱和普通电源插座。10时起,由于风机出现故障,洞内停止通风。11时20分左右,右洞发生瓦斯爆炸,34名工人全部罹难。

【不定项选择题】

背景:某施工单位承担一金属矿山井底车场施工任务。合同约定:井底车场施工的运输、供电、通风等辅助工作由建设单位负责,工程材料由施工单位负责。施工单位根据该矿井井底车场巷道的关系,编制了井底车场的施工网络进度计划,如图2所示。

工程施工中发生了以下事件:
事件1:在主井联络巷D施工中,施工单位采用全断面一次爆破,由于工作面围岩硬度突然变大,与建设单位提供的地质资料偏差较大,造成掘进作业困难,施工单位调整了爆破设计方案,导致D工作延误5d,增加了费用支出5万元。
事件2:建设单位提供的地质资料显示,泵房及变电所工程E的工作面围岩稳定性较差,在实际施工中,施工单位为加快施工工期,未及时采取相应的支护措施,导致部分围岩冒落,E工作延误25d,增加了施工成本15万元。
事件3:大型设备换装硐室J施工时,由于通风系统故障导致通风能力不足,使得施工进度拖延,因解决通风问题延误工期10d,多支出费用10万元。又因施工单位工程材料准备不足,导致J工作延误5d。

【不定项选择题】

甲公司2020年度进行了如下投资:
(1)甲公司和A公司为同一母公司最终控制下的两家公司。2020年1月 1日,甲公司向其母公司支付现金500万元,取得母公司拥有A公司100%的股权,于当日起能够对A公司实施控制。合并日A公司的净资产账面价值450万元。合并后A公司仍维持其独立法人地位继续经营。在甲、A公司合并前采用的会计政策相同.
(2)2月10日,委托证券公司从二级市场购入B公司股票400万股,支付价款1224万元(含己宣告但尚未发放的现金股利24万元),另支付相关交易费用8万元。甲公司取得B公司股票后,将其作为交易性金融资产核算。2月18日,收到价款中 包含的现金股利24万元。
(3)7月1日,购入C公司股票580万股,支付价款4600万元,每股价格中包含己宣告但尚未发放的现金股利0.25元。占C 公司有表决权股份的25%,对C公司的财务和经营决策具有重大影响,甲公司将其作为长期股权投资核算。同日C公 司净资产的账面价值(与其公允价值不存在差异)为18000万元。2020年7月1日至12月31日,C公司实现净利润600万元,发放现金股利400万元。
(4)12月31日,甲公司将持有的C公司股票出售,取得价款5000万元。
要求:根据上述资料,不考虑其他相关因素,分析回答下列小题。(答案中的金额单位用万元表示)
(2)根据资料(2),交易性金融资产入账价值为()万元。

A.
1224
B.
1200
C.
1208
D.
1232
【不定项选择题】

某公司承接新建1座3000m³高炉及配套公辅设施工程,设计炼铁产能250万t,主要炼铁工艺设施包括炉顶系统、炉体系统、风口平台出铁场系统、炉渣处理系统、热风炉系统、粗煤气系统、矿焦槽系统、上料系统、煤粉制喷系统等。
高炉本体结构安装前施工方编制了施工方案,并经项目技术负责人审核签字,报总监理工程师审签字批准。
高炉本体钢结构采用炉体框架式见下图,炉体框架由四根Q345B箱型柱和多层平台组成,每根柱自重大,分段运往工地进行现场组装。高炉主要框架柱及各平台重量见下表。
根据现场情况,方案设计选用了1000t·m塔吊对框架柱进行吊装作业,选用2台在项目工况下额定起重量为65t的汽车起重机对高炉平台进行吊装,每台起重机吊索具的重量为3t。
安装过程中出现以下事件:
事件一:炉体框架钢结构安装过程中,出现垂直度超差问题,导致炉体框架倒塌事故,经过项目部采用因果分析图法确认主要原因为施工人员违反高炉炉体框架安装工艺交底要求。
事件二:热风炉蓄热室底板下铺垫干砂,在施工人员倒休两天后,将厚度为18mm的蓄热室底板进行安装。为加快施工进度,底板安装完毕后,施工人员立即组织加班进入砌砖工序。被监理制止,并指出热风炉安装存在三个错误之处,要求其改正。

【不定项选择题】

地铁工程某标段包括A、B两座车站以及两座车站之间的区间隧道(见图1),区间隧道长1500m,设2座联络通道,隧道埋深为1~2倍隧道直径,地层为典型的富水软土,沿线穿越房屋、主干道路及城市管线等,区间隧道采用盾构法施工,联络通道采用冻结加固暗挖施工。



图1:地铁工程某标段平面示意图

本标段由甲公司总承包,施工过程中发生下列事件:

事件一:甲公司将盾构掘进施工(不含材料和设备)分包给乙公司,联络通道冻结加固施工(含材料和设备)分包给丙公司。建设方委托第三方进行施工环境监测。

事件二:在1#联络通道暗挖施工过程中发生局部坍塌事故,导致停工10天,直接经济损失100万元。事发后进行了事故调查,认定局部冻结强度不够是导致事故的直接原因。

事件三:丙公司根据调查报告,并综合分析现场情况后决定采取补打冻结孔、加强冻结等措施,并向甲公司项目部和监理工程师进行了汇报。


【不定项选择题】

【背景资料】某承包人根据《水利水电工程标准施工招标文件》( 2009版)与发包人签订某引调水工程引水渠标段施工合同,合同约定:
1)合同工期465天, 2015年10月1日开工,
2 )签约合同价为5800万元,
3 )履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金;
4 )工程预付款为签约合同价的10% ,开工前分两次支付,工程预付款的扣回与还清按公式                     计算; F1=20% ; F2=90%;
合同签订后发生如下事件:
事件一:项目部要求编制了该工程的施工进度计划如图所示,经监理人批准后,工程如期开工。

                                     施工进度计划图(单位:天)
事件二:承包人完成施工控制网测量后,按监理人指示开展了抽样复测;
1 )发现因发包人提供的某基准线不准确,造成与此相关的数据均超过允许误差标准,为此监理人指示承包人对发包人提供的基准点基准线进行复测,并重新进行了施工控制网的测量,产生费用共计3万元增加工作时间5天;
2 )由于测量人员操作不当造成施工控制网数据异常,承包人进行了测量修整,修正费用0.5万元,增加工作时间2天;针对上述两种情况承包人提出了延长工期和补偿费用的索赔要求。
事件三:“土石方开挖及垫层Ⅲ”施工中遇到地址勘探未查明的软弱底层,承包人及时通知监理人。监理人会同参建各方进行现场调查后,把该事件界定为不利物质条件,要求承包人采取合理措施继续施工承包人按要求完成地基处理 ,导致 “土石方开挖及垫层Ⅲ”工作时间延长了20天,增加费用8.5万元,承包人据此提出了延长工期20天和增加费用8.5万元的要求。
事件四:截止2016年10月,承包人累计完成合同金额4820万元, 2016年11月份监理人审核批准的合同金额442万元。

【不定项选择题】

甲在一家私募基金管理公司工作,以自有资金100万元购买了一款自己管理的基金产品,并发布微信朋友圈推介,向投资者承诺保本保收益。好友乙得知后计划投资,但是手头只有60万元,甲建议乙找他人凑齐100万元进行联合投资。试回答以下问题:

【不定项选择题】

某施工单位与业主签订了一矿井地面矿仓及运输走廊的施工合同,合同约定:
(1)该工程的工期为18个月,如果是承包商的责任造成工期延长,每延长1个月罚款5万元。
(2)工程施工材料由施工单位自行购买,如出现质量问题由施工单位承担全部责任。
(3)施工中与现场其他施工单位之间的关系协调由施工单位自身负责,业主不参与。
(4)工程若需要变更,必须提前14d通知业主及设计单位,否则造成的工期延误由施工单位承担责任。
在工程的实施过程中,部分材料施工单位无处购买,施工单位提前15d通知了业主,业主供应材料延误工期0.5个月;在运输走廊施工中,由于采用的水泥强度等级较高,施工单位因施工技术水平的限制要求变更,业主不予同意;另外由于运输走廊上部与选矿厂房连接,而选矿厂房因地基处理发生工期延误,虽没有影响选矿厂房的施工工期,但使运输走廊施工进度发生拖延,最终延误工期0.5个月。
