【不定项选择题】

背景材料:

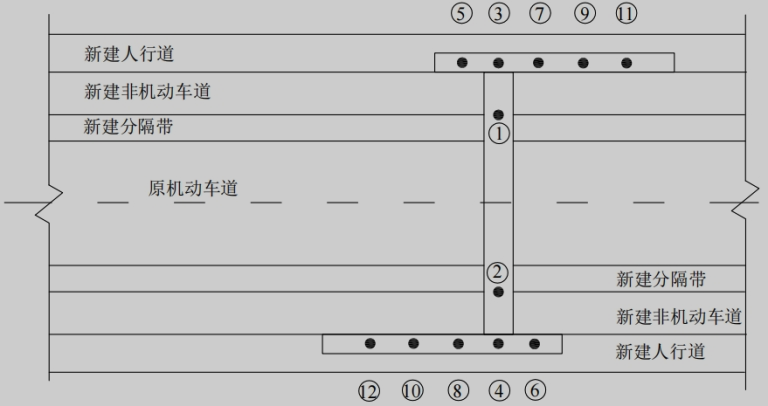

某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:(2)原机动车道两侧加宽、新建非机动车道和人行道;(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见表 1—1。

施工过程中发生如下事件:

事件一:项目部将原已获批的施工组织设计中的施工部署:

非机动车道(双侧)→人行道(双侧)→挖孔桩 →原机动车道加铺,改为: 挖孔桩→非机动车道(双侧)→人行道(双侧)→原机动车道加铺。

事件二: 项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。

事件三:旧水泥混凝土路面加铺前,项目部进行了外观调查,并采用探地雷达对道板下状况进行扫描探测,将旧水泥混凝土道板的状况分为三种状况:A为基本完好;B为道板面上存在接缝和裂缝;C为局部道板底脱空、道板局部断裂或碎裂。

事件四:项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见表1-2。为加快工程进度,项目经理决定将⑨、⑩、⑪、⑫号桩安排第三个施工队进场施工,三队同时作业。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

2022年6月,A股份有限公司在主板首发新股,由B证券有限责任公司担任保荐机构。本次A公司公开发行新股2680万股,计划网下初始发行1876万股,网上初始发行804万股,分别占本次发行总量的70%和30%。本次公开发行采用的方式是:网下向具有丰富投资经验和良好定价能力的投资者询价配售,网上按市值申购。发行人和保荐机构可以根据规定对网下的特定投资者进行有限配售。B证券公司按照规定的发行条件尽力推销证券,发行结束后将未售出的证券退还A公司,且不承担发行风险。

【不定项选择题】

背景资料

甲公司承接了某一级公路K10+100~K118+230段的路基路面施工任务,施工前编制了如下双代号网络计划,并通过监理审批。

根据与业主所签的施工合同,甲公司将K14+280~ K15+400段的路基及防护工程分包给乙公司,乙公司再将部分劳务工作交由丙公司承担,并签订了合同。该项目在实施中发生了如下事件

事件1: Kl1+430 ~K1l+685段为软土地基,原设计方案为换填处理,由于当地材料缺乏,经监理、业主同意,决定变更为采用砂井处理。

事件2:为便于统一进行安全管理,乙公司现场安全管理人员由甲公司安全管理人员兼任。

事件3:因为业主原因,导致F工作停工35天,甲公司为此向业主提出工期索赔。

事件4:完工后,丙公司以分包人名义向甲公司和业主申请业绩证明。

【不定项选择题】

GATT1994第3条第2款中的同类产品的范围,与第4款中的同类产品的范围相比(   )。

A.

相同

B.

前者范围窄

C.

后者范围窄

【不定项选择题】

【背景资料】某施工单位承揽了一矿井主、副立井及二、三期巷道工程,主、副立井同时到底后进行了短路贯通,主井临时改绞后副井进行永久装备,二期工程施工期间,安全监察部门对施工单位项目部进行了现场检查,主要检查结果如下:
(1)施工单位项目部,设置了安全生产组织机构,建立了安全风险分级管控与隐患排查治理共用的工作机制;
(2)在主井底距井筒15m处,设置两道临时风门采用风机群给井下各掘进工作面通风,从主井进风、副井回风,由放炮组兼通风系统管理;
(3)按照逢检必考要求,对三名调度员进行了施工调度工作内容的现场考试,一人不合格,两人合格,要求整改;
(4)在井下巷道穿过断层破碎带时,调度室及时调整了作业计划。

【不定项选择题】

【背景资料】某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度12m。上面层采用沥青混凝土(AC-13),下面层采用沥青混凝土(AC-20);基层采用18cm厚水泥稳定碎石,基层宽度9.5m;底基层采用级配碎石,沥青混合料指定由某拌和站定点供应,现场配备了摊铺机、运输车辆。基层采用两侧装模,摊铺机铺筑。
施工过程中发生如下事件:
事件一:沥青混凝土下面层施工前,施工单位编制了现场作业指导书,其中部分要求如下:(1)下面层摊铺采用平衡梁法;(2)摊铺机每次开铺前,将熨平板加热至80℃;(3)采用雾状喷水法,以保证沥青混合料碾压过程不粘轮;(4)摊铺机无法作业的地方,可采取人工摊铺施工。
事件二:施工单位确定的级配碎石底基层实测项目有:压实度、纵断高程、宽度、横坡等。
事件三:施工单位试验室确定的基层水泥稳定碎石混合料的集料比例如表1所示,水泥剂量为4.5%(外掺),最大干容重为2.4t/m³,压实度98%。
   表1基层水泥稳定碎石混合料集料比例表图片

【不定项选择题】

如果二审程序中洪某申请撤回上诉,关于本案的下列表述,哪些选项是正确的?(        )

A.

洪某申请撤回上诉,需经刘某同意

B.

市中级法院裁定准许洪某撤回上诉,一审判决即生效

C.

市中级法院裁定准许洪某撤回上诉,应一并裁定撤销一审判决

D.

市中级法院裁定准许洪某撤回上诉,视为其未提出上诉

【不定项选择题】

某施工单程承接了一DWDM设备安装工程,包括3个OTM设备安装测试、8个OA设备安装测试。项目部编制了施工组织设计,包括工程概况、编制依据、成本计划等内容。成本预算计划如下表所示。

注:各项工作均速施工
施工过程中发生如下2个事件:
事件一:OTM设备安装工作施工到第7天时,业主要求对未安装设备进行位置变更,停工2天,损失10000元
事件二:OA设备安装工作第1天进场,业主通知设备推迟到货1天,导致停工1天,损失3000元
工程进行到第13天,项目部对前12天完成情况统计如下表

系统测试阶段,施工单位从信号分析仪、光谱仪、传输分析仪中选择仪表按照下列连接示意图采用环回法对系统误码进行测试:

【不定项选择题】

【背景资料】
某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3X21.5m,在宽度方向设有6道隔墙,间距1~3m,隔墙一端与池壁相连,交叉布置;池壁上宽200mm,下宽350mm;池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图3所示。项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容:
(1)将降水和土方工程施工分包给专业公司;
(2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝;分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑;
(3)浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑) 架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。

【不定项选择题】

根据资料 (4),出租非专利技术的会计处理正确的是 (    )。

A.

 收取租金收入记入 “营业外收入” 科目

B.

 摊销 M 非专利技术成本记入 “营业外支出” 科目

C.

 收取租金收入记入 “其他业务收入” 科目

D.

 摊销 M 非专利技术成本记入 “其他业务成本” 科目

【不定项选择题】

【背景资料】

某市新建污水处理厂,其中二次沉淀池采用圆形(直径16m)整体式现浇无粘结预应力钢筋混凝土结构,基础底板以上墙体施工缝处采取防水措施,如图1。池壁模板采用对拉螺栓进行加固,如图2,外侧模板设置斜撑,保证整体稳定性。沿池壁四周有4个锚固肋,锚固肋宽度为1m,无粘结预应力筋一端的张拉工作长度及锚固长度之和为0.8m。
项目部重新编制了施工方案,列出池壁施工主要工序:①内模安装;②外模安装;③绑扎钢筋;④浇注混凝土;⑤安装无粘结预应力筋;⑥张拉无粘结预应力筋。同时,明确了各工序的施工技术措施,方案中还包括满水试验。
施工现场设置连续围挡,在现场出入口明显位置设置了工程概况牌,施工企业宣传栏及现场总平面图和文明施工承诺牌。
