【背景资料】
某堤防工程合同结算价2000万元,工期1年,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件,部分内容摘录如下:
1.投标人近5年至少应具有2项合同价1800万元以上的类似工程业绩。
2.临时工程为总价承包项目,总价承包项目应进行子目分解,临时房屋建筑工程中,投标人除考虑自身的生产、生活用房外,还需要考虑发包人、监理人、设计单位办公和生活用房。
3.劳务作业分包应遵守如下条款:①主要建筑物的主体结构施工不允许有劳务作业分包;②劳务作业分包单位必须持有安全生产许可证;③劳务人员必须实行实名制;④劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资;⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。
4.合同双方义务条款中,部分内容包括:①组织单元工程质量评定;②组织设计交底;③提出变更建议书;④负责提供施工供电变压器高压端以上供电线路;⑤提交支付保函;⑥测设施工控制网;⑦保持项目经理稳定性。
某投标人按要求填报了“近5年完成的类似工程业绩情况表”,提交了相应的业绩证明材料,总价承包项目中临时房屋建筑工程子目分解见表3。
表3总价承包项目分解表子目:临时房屋建筑工程
持国际经济法 “狭义说” 的学者会认同的观点是 ( )。
国际经济关系指的是国家政府之间、国际组织之间、国家与国际组织之间的经济关系
国际经济法是国际公法的分支
国际经济法的主体包括跨国公司
国际私法和各国的涉外经济立法不属于国际经济法的范畴
背景资料
某公司承建一项道路扩建工程,扩建,并在路口处道路。道路下方有多条市政管线,预埋雨水管线接入概况路下既有雨水管线,项目部进场后,编制了施工组织设计、管线施工方案、道路施工方案、交通导行方案、季节性施工方案。

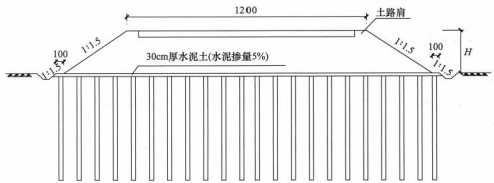

道路中央分隔带下布设一条D1200雨水管线,管线长度800米,采用平接口钢筋混凝土管,道路及雨水管线布置平面如图4-1所示:沟槽开挖深度H≤4m时,采用放坡法施工。沟槽开挖断面如图4-2所示:H>4m时,采用钢板桩加内支撑进行支护。
为保证管道回填的质量要求,项目部选取了适宜的回填材料,并按规范要求施工。扩建道路与现况道路均为沥青混凝土路面,在新旧路接头处,为防止产生裂缝采用阶梯形接缝。新旧路接缝处逐层骑缝设置了土工格栅。


【背景材料】某二级公路,全长9.32km,全路段的石方爆破主要集中在K2+300~K2+420、K3+240~K3+480、K6+450~K6+490、K8+590~K8+810,爆破路段附近无重要建筑物,施工单位编制了“公路路堑石方爆破工程专项施工方案”,专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。施工单位编制的爆破施工流程为:施爆区现场勘察→爆破计划及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→爆破器材检查与试验炮→炮孔检查与废渣清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区内人畜→起爆→B→解除警戒→测定爆破效果(包括飞石、震动波对施爆区内、外构造物造成的破坏和损失)。施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑爆区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆,爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过10米时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m。永久边坡采用光面爆破的方法进行处理。台阶爆破参数示意图如下:

施工单位根据施工爆破方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备、石方爆破主要机械设备如下表:
在爆破施工现场,工班长要求操作人员严禁穿化纤衣服,手机必须处于静音状态,堵塞材料应采用钻孔的石渣、粘土、岩粉等,堵塞长度严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并做好变更记录。
【背景资料】
某省会机场跑道长3200m,跑道号码标志为01/19,安装有双向I类仪表着陆系统和双向I类进近灯光系统,机场运行时间为早6:00~次日凌晨1:00。由于务发展,飞行区拟征用部分农田进行扩建,将跑道向北延长400m,不建停止道和净空道。由于跑道北端净空限制,跑道入口内移200m.鉴于机场较为繁忙,工程施工拟采用不停航施工方式进行。施工单位在飞行区不停航施工中,搭建、拆除施工设施的时间分别为0.5h.
【背景资料】某施工单位承担了某矿业工程的施工。在施工过程中,因不可抗力事件造成损失。承包人及时向项目监理机构提出了索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)施工现场的待安装设备损失26万元。
(2)承包人受伤人员医药费、补偿金4.5万元。
(3)施工机具损坏损失12万元。
(4)施工机具闲置、施工人员窝工损失5.6万元。
(5)工程清理、修复费用3.5万元。
关于林某与张某互换住房契税税务处理的下列表述中,正确的是()
甲公司提供施工服务,属于在某一时段内履行的履约义务,为取得施工合同发生的合同取得成本按照履约进度进行摊销。2021年7月至12月,发生的有关经济业务如下:
(1)7月31日,通过竞标取得一项为期2年的施工合同,合同总价款为1000万元,施工费每半年支付250万元。为取得该合同,2021年7月甲公司以银行存款支付投标费2万元、投标人员差旅费1万元、销售人员佣金6万元,预期这些支出未来均能收回。
(2)截至2021年12月31日,为该项合同累计发生施工成本120万元,预计还将发生施工成本480万元。甲公司按照实际发生的成本占预计总成本的比例确定履约进度。
(3)2021年12月31日,甲公司按照合同约定收到施工费250万元。
要求:
根据上述资料,不考虑相关税费等其他因素,分析回答下列小题。
4.根据期初资料、资料(1)和(2),下列关于甲公司12月31日合同取得成本摊销的会计处理正确的是( )。
