【不定项选择题】

【背景资料】某新建矿井设计年生产能力为120万吨,采用立井开拓方式。该矿井主井井深700m,建设单位在招标文件中提供的地质资料预测:在井深300~310m需穿过K含水岩层,预计涌水量35m³/h左右。某施工单位中标该工程,与建设单位签订了固定总价合同,与混凝土供应公司签订了混凝土供货合同。由二级矿业工程注册建造师王某担任项目经理。在井筒施工中,发生了如下事件:
事件一:井筒施工至305m,未揭露到K含水岩层,施工单位认为建设单位提供的地质资料有误,继续组织施工。2月14日,当井筒施工至312m时,工作面发生突水事故(后证实揭露到K含水岩层),涌水量达40m³/h,事故造成3名工人重伤,井筒被淹40m。事故发生后,施工单位按照施工组织设计要求紧急安装排水设施进行排水。经建设单位同意,该段采用了工作面注浆治水措施,安全通过了K含水岩层。经统计:突水事故造成直接经济损失30万元,影响工期10d;工作面注浆发生费用50万元,影响工期25d。
事件二:当井筒施工到井深500m时,发现上部井壁淋水加大,项目经理要求加快混凝土浇筑进度,待浇筑完该模混凝土后再处理上部井壁淋水,结果该模混凝土脱模后出现质量问题。检查发现,井壁严重淋水发生在井深 450m附近。经调查,进行该段井壁混凝土浇筑时,供货商没有及时将混凝土送到,导致混凝土浇筑曾中断2次,前后耽误2h。经建设单位同意,施工单位对该段井壁进行了修复处理,投入费用20万元,影响工期2天。
事件三:井筒施工竣工验收时,建设单位要求对井壁混凝土进行破壁检查,每100m检查一处,共6处,全部合格。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长1680m,横断面形式为三幅路,机动车道为双向六车道。路面结构设计采用30cm水泥稳定碎石基层,上面层为厚40mmSMA—13,中面层为厚60mmAC—20,下面层为厚80mmAC—25。

施工过程中发生如下事件:

事件一:水泥稳定碎石基层指定由某拌合站定点供应。基层施工时,基层材料一次摊铺碾压成型,对于设超高的平曲线段,由两侧向中心碾压,基层施工完成后立即洒布透层油。

事件二:沥青路面正式施工之前进行试铺试压确定松铺系数为1.2。

事件三:甲公司编制的沥青混凝土施工方案包括以下要点:

(1)摊铺机开工前应提前0.5~1h预热熨平板,使其不低于100℃。

(2)下面层施工采用多台摊铺机梯队作业,自动找平。碾压过程中,初压采用钢轮压路机,复压采用振动压路机,终压采用双轮钢筒式压路机。

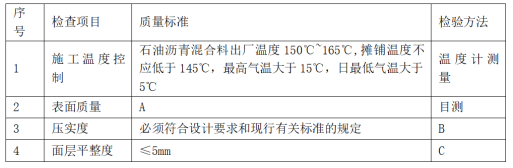

(3)沥青路面施工过程中工程质量检查的内容和要求见下表:

【不定项选择题】

第一题
A焦化厂为民营企业,从业人员1000人,2015年发生生产安全事故2起、造成2人轻伤。该厂因精苯工业废水兑水稀释后外排,被环保部门责令整改。该厂采取的措施是将废水向煤场内煤堆喷洒,这样既抑制了扬尘,又避免了废水外排。为防止相关事故发生,该厂于2015年5月20日制定实施了《A焦化厂精苯污水喷洒防尘管理办法》。
2017年5月11日15时20分许,A厂备煤工甲、乙在进行胶带输送机巡检作业时闻到强烈异味,随后两人分别前往不同部位查找原因。15时38分,乙听到从甲的方向传来一声闷响,气流迎面扑来,发现通廊部分坍塌,乙立即呼救。厂领导接到报告后,迅速组织对胶带输送机通廊坍塌现场进行搜救,在胶带输送机通廊北端发现甲倒在废墟中。甲头部有明显外伤,身上大面积烧伤,经医务人员确认已经死亡。
事故调查确认,此次事故为1号煤仓内苯蒸气爆炸事故。在含苯废水向煤场内煤堆喷洒1年后,废水管道断裂,废水从管道断裂处流入煤堆底部,经胶带输送机运输,大量含苯燥粉进入1号煤仓,从含苯煤粉中挥发出的低浓度苯蒸气积累、聚集达到爆炸极限,遇到点火源后引起爆炸。
根据以上场景,回答下列问题

【不定项选择题】

甲公司、乙公司和丙公司拟设立一家证券公司,注册资本5000万元,从事相关证券业务。

【不定项选择题】

(五)
【背景资料】
某铁路局管辖的一主要干线需进行营业线施工。施工范围包括A、B两个区段,其中A段施工内容主要为进行正线道岔的更换,B区段的施工需要一次封锁线路4小时,对信号设备联闭的影响将达到5个小时。铁路局为加强对施工的领导,组织了以路局基建处处长为组长,运输处副处长、管辖该区段的机务段段长为副组长的施工领导小组。同时,由于A区段施工涉及三家施工单位,要综合利用天窗作业,为加强协调,路局决定由运输处王副处长担任施工现场负责人,协调各单位的施工作业,并对施工现场的安全负责。其中挖方路堑在中间,两边为填筑路堤。

【不定项选择题】

【背景资料】梁玉市政建设公司承建唐钢汽车板主厂房5区燃气管道,轴线位置于501-531轴、列线位于5A-5C轴,共计3条管线,分别是焦炉煤气(COG)Φ820*6,氮气管道(N)Φ159*6,氢气管道(H)Φ76*4,各种管线总计约861m。需要开槽埋地敷设。管道采取涂层防腐结合阴极保护联合防腐的方式。
事件一:项目部进场后设立了组织结构,如下图。

设置了土建施工队、管道安装施工队、防腐施工队、辅助施工队:
防腐施工队的主要任务是对焊接且检测合格后的管道进行除锈、分层涂刷防腐材料、部分路段焊接阴极保护材料。
辅助施工队的任务有:施工材料的购买、供应、运输、搬运、交通管制。
事件二:沟槽开挖后,管道安装前,测量员仅复核测量了施工控制点包括起点、终点。技术负责人认为需要补充相关控制点。
事件三:管材采用焊接无缝钢管,钢管进厂后人员F对管材进行质量检验:
管材喷砂除锈后进行检验。对管道现场组对安装,施工过程人员G在现场巡视,发现问题及时纠正。要求焊接作业人员必须戴防护目镜,并要求现场设置警戒线,划定作业区。
事件四:批准的管道施工流程为管:管道道除锈并检验除锈等级→A检验→管道焊接→B检验→无损检测→吹扫试验→C试验→严密性试验。

【不定项选择题】

(一)

背景资料

某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1-1中细实线)、劳动力计划(见表1-2)和材料采购计划等;施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1-1中粗实线)

施工中,采购的第一批阀门(见表1-3)按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。

在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问题(见图1),要求施工人员返工,返工后质量验收合格。

建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。


图1  水泵安装示意图

【不定项选择题】

案例二【背景资料

A公司总承包2X660MW火力发电厂1#机组的建筑安装工程,工程包括:锅炉、汽轮发电机、水处理、脱硫系统等。A公司将水泵、管道安装分包给B公司施工。B公司在凝结水泵初步找正后,即进行管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫芦强制调整管道,被A公司制止。B公司整改后,并在联轴节上架设仪表监视设备位移,保证管道与水泵的安装质量。锅炉补给水管道设计为埋地敷设,施工完毕自检合格后,以书面形式通知监理申请隐蔽工程验收。第二天进行土方回填时,被监理工程师制止。在未采取任何技术措施的情况下,公司对凝汽器汽侧进行了灌水试验(见图2)无泄露,但造成部分弹簧支座因过载而损坏。返修后,进行汽轮机组轴系对轮中心找正工作,经初找、复找验收合格。主体工程、辅助工程和公用设施按设计文件要求建成,单位工程验收合格后,建设单位及时向政府有关部门申请项目的专项验收,并提供备案申报表、施工许可文件复印件及规定的相关材料等,项目通过专项验收。


【不定项选择题】

甲银行与乙公司签订了贷款合同并约定乙以其拥有使用权的土地作抵押。双方在镇政府内设机构镇土地管理所办理了土地使用权抵押登记,该所出具了证明。因乙不能归还到期贷款,甲经法院强制执行时,发现乙用于抵押的国有土地使用证系伪造。甲遂对镇土地管理所出具的抵押证明提起行政诉讼。下列哪些选项是正确的?(       )

A.

本案的被告应当是镇土地管理所

B.

本案的被告应当是镇政府

C.

本案的被告应当是镇政府和镇土地管理所

D.

乙可以作为第三人参加诉讼

【不定项选择题】

【背景资料】
2013年4月,飞行区指标为4E的机场修建滑行道桥,批准的可行性研究报告总投资为100万元。具有一级机场场道工程专业承包企业资质的施工单位承担了施工任务。施工中发现施工阁有问题,不得不停工。经技术人员反复研究认为施工图设计确有错误,需变更施工图设计,但不属于重大设计变更。施工单位以前施工中也遇到过类似问题并有成功的解决经验,于是就把这一切报告监理和工程指挥部(项目法人代表)。工程指挥部为了保障机场按期通航,认为问题并不复杂,要求施工单位根据以往的成功经验编制施工图设计修改方案。施工单位根据以往的经验编制了施工图设计修改方案。工程指挥部向所在地民航地区管理局提出审批申请。

【不定项选择题】

案例三

背景资料

某城市综合管线与道路工程,该工程管线包括给水、污水、雨水、热力和燃气管道工程。除污水管道采用顶管法施工,其余均采用明挖法施工。设计污水管道采用内径Di=1600mm的混凝土企口管,雨水管道采用钢筋混凝土承插口管,密封橡胶圈接口,管道内径 Di=1400mm,直埋热力和燃气均采用碳素焊接钢管,给水管道为球墨铸铁管。管道直径分别为DN500mm、DN400mm、DN600mm。

因为污水管设计高程较深(地下水位在管顶以上),且只有污水管道施工需要降水。施工单位测算,降水后顶管施工费用会超出预算,经施工单位优化方案,将原拟定的降水后敞开顶管改为密闭式顶管,取消了降水,建设单位以施工单位取消降水为由,拟扣除施工单位顶管费用中降水费用。在燃气管道与热力管道施工过程中,部分横穿道路的管道距离道路基层表面未超过500mm,影响道路基层压实,施工单位将过路管采取了保护措施后进行正常的压实。

施工单位针对燃气管道做出一下施工部署:沟槽开挖→下管焊接→焊缝表面质量检查→A→管道吹扫→管道部分回填→强度试验→B→全部回填→严密性试验。

问题::
