【不定项选择题】

【背景资料】某办公楼工程,建筑面积82000m²,地下三层,地上二十层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m,地基土层为粉质粘土和粉细砂,地下水为潜水。地下水位-9.5m,自然地面-0.5m,基础为筏板基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工,基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具设备清洗,主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。

合同履行过程中,发生了下列事件:

事件一:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+截水帷幕”方案。

事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h内对混凝土表面进行保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。

事件三:结构施工至十层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人,因场地狭小,B劳务公司将工人安排在本工程地下室当做宿舍居住。工人施工前,项目技术负责人向施工作业班组进行了逐级安全技术交底,双方签字确认。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某矿井工业广场地面建筑共有11项工程,四家施工单位承担施工任务,各项工程建设安排存在部分逻辑关系,建设单位编制的项目建设总施工进度网络计划如图10-4所示,合同工期26个月。

该项目在实施过程中,建设单位要求监理单位认真做好工程进度的控制,定期报送进度进展报告,确保按计划工期完成全部工程。工程进展到12个月末时,监理单位检查各工程项目实际进展情况为:A、B、C、E、F已经完成,D延误1个月,H刚完成,K超前1个月,G延误3个月,J、L工程尚未开始。监理单位及时向建设单位报送了工程进度情况报告,并提出了项目进度控制的相关建议。

【不定项选择题】

A公司于2020年8月承接一学校体育馆的采暖工程,合同额为650万元,采暖热源由风冷热泵提供,供回水温度为45/40℃,健身房、教研室等附属房间采用低温热水地板辐射供暖,比赛场馆、训练馆采用散热器供暖。供热管道采用铝塑复合管。

2020年11月散热器进场,A公司对其外观和金属热强度进行了检查和复验。2021年4月,供暖系统安装完毕,A公司依次对管道系统进行水压试验,经核算,项目实际成本为513万元,成本降低率为5%。该供暖系统于2021年正式投入使用。
2022年6月,建设单位按照约定将工程质量保证金返还至A公司。2022年12月,体育馆管理员反映部分散热器温度偏低,建设单位通知A公司进行检验。A公司检查后发现由于施工质量问题造成部分管道出现气塞和堵塞现象,对这些管道进行疏通和清理,并更换了部分散热器。

【不定项选择题】

某枢纽鱼道布置于节制闸左岸,鱼道总长642m。鱼道进、出口附近均设置控制闸门,鱼道池室采用箱涵和整体U型槽结构两种型式。

发包人与承包人根据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。工程实施前,承包人根据《水利水电工程施工组织设计规范》(SL 303-2017)编制施工组织设计,其部分内容如下:

(1)经监理机构批准的施工进度计划网络图如图1。

图1  施工进度计划网络图(单位:天)

(2)当日平均气温连续5天稳定低于0℃以下或最低气温连续5天稳定低于-5℃以下时,开始按低温季节组织混凝土施工。预热混凝土制备,首先考虑加热集料,不能满足要求时方可考虑热水,仍不能满足要求时,再考虑加热胶凝材料。

(3)施工临时用水量按照日高峰生产和生活用水量,加上消防用水量计算。

(4)施工临时用电包括:基坑排水、混凝土制备、混凝土浇筑、木材加工厂、钢筋加工厂、空压站等主要设备用电。现场设置一个电源,就近从高压10kV线路接入工地。

工程施工进入冬季遭遇了合同约定的异常恶劣的气候条件,监理机构下达暂停施工指令,造成鱼道箱涵、进出口闸室两项工作均推迟30天完成。承包人按照索赔程序向发包人提出了30天的工期索赔。

【不定项选择题】

 某施工总承包单位承接了某学生活动中心工程,建设面积18000 m²,现浇混凝土框架结构,灌注 桩基础,地上12层。

 考虑到展览馆项目紧临办公科研综合楼,用电负荷较小,且施工组织仅需6台临时用电设备,某 公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从 综合楼项目总配电箱引出分配电箱。施工现场临时用电设备直接从分配电箱连接供电。项目经理安排 了一名有经验的机械工进行用电管理。监理工程师认为不妥,指令整改。

 施工总承包单位进场后着手进行了加工厂和施工现场围挡布置:在临近市区主干道的南侧采用 2.2m高的砖砌围墙作围挡,在临近一般路段的北侧采用2.0m高的彩钢板作围挡。在十字路口的东北 角两侧25米范围内占据道路施工设置的围挡采用全封闭围挡。

 施工单位在二层以上设置了悬挑长度为6m的卸料平台,卸料平台与外围护脚手架采用拉结连接, 监理工程师判定为高处作业重大事故隐患。

 施工现场采用三级配电方式,监理工程师在某次巡查时发现:总配电箱设在靠近进场电源的区域, 分配电箱设在用电设备或负荷相对集中的区域。某固定式用电设备在使用过程中,距离开关箱的水平距离为4.5m,因使用需要,其开关箱同时控制另一个插座,开关箱为移动式开关箱,临时固定在脚手 架的立杆上,其中心点距离地面的垂直距离为1.8m。配电箱、开关箱的电源进线端采用插头和插座做 活动连接。

 施工中,施工员对气割作业人员进行安全作业交底,主要内容有:气瓶要防止暴晒;气瓶在楼层 内滚动时应设置防震圈;严禁用带油的手套开气瓶。切割时,氧气瓶和乙炔瓶的放置距离不得小于5m, 气瓶离明火的距离不得小于8m;作业点离易燃物的距离不小于20m;气瓶内的气体应尽量用完,减少 浪费。


【不定项选择题】

背景资料

某综合楼工程,地下三层,地上二十层。总建筑面积约68000㎡。

施工单位进场后,项目技术负责人主持,项目部主要技术人员参加,编制了单位工程施工组织设计,内容包括编制依据、工程概况等。经施工单位技术负责人审批后,由项目生产经理组织,对相关人员就施工组织设计进行交底并作书面记录。项目部在施工过程中分阶段对施工组织设计的实施情况进行检查和验收。

该工程为泥浆护壁成孔灌注桩筏板基础,地基基础设计等级为甲级,灌注桩混凝土强度等级为C30,总计760根。根据合同约定,工程桩应进行承载力和桩身完整性检测,检测数量不得少于相应的规范要求。


【不定项选择题】

背景资料

某二级公路,全长9.32km,全路段的石方爆破主要集中在K2+300~K2+420、K3+240~K3+480、K6+450~K6+490、K8+590~K8+810,爆破路段附近无重要建筑物。施工单位编制了“公路路堑石方爆破工程专项施工方案”。专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。专项施工方案经项目总工程师审核,总监理工程师审查后,即开始实施。

施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑爆区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆。爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过10m时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m。永久边坡采用光面爆破的方法进行处理。

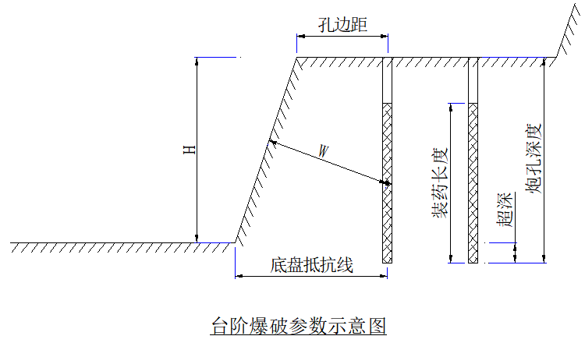

台阶爆破参数示意图如下:

施工单位根据爆破施工方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表:

【不定项选择题】

(一)

2019年11月1日,甲企业开具一张金额80万元,见票后6个月付款的商业承兑汇票(已承兑)给乙企业,承兑人为甲企业,用于支付设备款,丙企业在该汇票的正面记载了保证事项(未记载被保证人)。乙企业取得汇票后,将该汇票背书转让给了丁企业。汇票到期后,丁企业于2020年5月5日委托银行收款时,得知甲企业的存款账户不足支付。银行将付款人未付票款通知书和该商业承兑汇票一同交给丁企业。丁企业遂向乙企业要求付款。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

若丙企业代为履行票据付款义务,则丙企业可向(    )行使追索权。

A.
甲企业
B.
乙企业
C.
丁企业
D.
同时向甲企业和乙企业
【不定项选择题】

【背景资料】
某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件,发包人与承包人签订的施工合同约定,合同工期8个月,签约合同价为1280万元。
监理人向承包人发出的开工通知中载明的开工时间为第一年10月1日。闸室施工内容包括基坑开挖,闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作,承包人编制经监理人批准的闸室施工进度计划见图3(每月按30天计,不考虑工作之间的搭接)。

施工中发现如下事件:
事件1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并将施工控制网资料提交监理人审批。
事件2:经监理人确认的截至第一年12月底、第二年3月底累计完成合同工程价款分别为475万元和1060万。
事件3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提供了相关证明材料。

【不定项选择题】

某企业为增值税一般纳税人,发生的相关业务如下:

(1)2019年12月1日,自建的一幢行政办公楼完工并投入使用,该办公楼建造过程中领用工程物资5000万元,增值税税额为650万元,全部用于工程建设;领用原材料一批,实际成本1300万元;确认应付工程人员薪酬为400万元。该办公楼预计使用年限为10年,预计净残值率为5%,采用直线法计提折旧。

(2)2020年1月5日,以银行存款48万元购入一项管理用特许权(不考虑相关增值税进项税),受益期为10年。12月1日出售该项特许权,开具的增值税专用发票上注明的价款为50万元,增值税税额为3万元。款项已全部存入银行,特许权已累计摊销4.4万元。

(3)2020年4月1日租入的一间销售展厅并对其进行装修,共支出装修费用120万元。该展厅于当年11月30日装修完工,达到预定可使用状态并交付使用,装修费用从下月开始按10年(为两次装修的间隔期与展厅剩余使用寿命两者中的较低者)进行摊销。

要求:根据上述资料,假定该企业取得的增值税专用发票均已经税务机关认证,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)

2. 根据资料(3),下列各项中,关于该企业2020年装修销售展厅相关会计处理正确的是(  )。

A.
发生装修费用时:.借:固定资产120贷:银行存款120
B.
按月摊销时:借:管理费用1贷:长期待摊费用1
C.
发生装修费时:借:长期待摊费用120贷:银行存款120
D.
按月摊销时:借:销售费用1贷:长期待摊费用1
【不定项选择题】

甲公司提供施工服务,属于在某一时段内履行的履约义务,为取得施工合同发生的合同取得成本按照履约进度进行摊销。2021年7月至12月,发生的有关经济业务如下:
(1)7月31日,通过竞标取得一项为期2年的施工合同,合同总价款为1000万元,施工费每半年支付250万元。为取得该合同,2021年7月甲公司以银行存款支付投标费2万元、投标人员差旅费1万元、销售人员佣金6万元,预期这些支出未来均能收回。
(2)截至2021年12月31日,为该项合同累计发生施工成本120万元,预计还将发生施工成本480万元。甲公司按照实际发生的成本占预计总成本的比例确定履约进度。
(3)2021年12月31日,甲公司按照合同约定收到施工费250万元。
要求:
2.根据资料(1),下列各项表述正确的是(    )。

A.
因订立该合同增加期间费用9万元
B.
投标人员差旅费1万元应计入管理费用
C.
投标费2万元应计入合同取得成本
D.
销售人员佣金6万元应计入合同取得成本
