【不定项选择题】

【案例五】
某煤炭企业,为充分利用自己的资源优势,经合法的报批程序,在自己一大型煤矿附近建设一座大型火力发电厂。用施工总承包的方式进行邀请招投标。由于涉及电力行业,业主邀请AB等五家具有电力一级施工总承包资质的企业参加投标。因为设计施工图纸尚未提交业主,招标报价是按初步设计估算的各专业工程量和各投标商自报的单价计算投标工程总价,单价和总价同时列表填报。工程结算以实际发生工程量乘以中标单价进行。A单位购得标书后经分析,煤粉制备车间钢结构厂房设计估量偏大,发电车间混凝土量设计估算偏小。A单位以施工火力发电厂为主,尤其对发电机组的施工有独特的优势,业绩丰厚,近三年曾获两项类似工程鲁班奖。投标书编制比较顺利。
B单位虽有资格,但除煤粉制备车间业绩较好外,其他业绩均不如其他单位,经分析对手,估计报价总价相差不多。为确保中标,在临投标前半小时,B单位突然降价,比其他单位低出许多,但仍在成本范围内。
投标后经评委对技术标、商务标综合评分,A单位中标。
合同签订后,A单位经业主同意,将煤粉制备车间的钢结构制安和机电安装工程以A单位投标时的报价单价并以单价包干形式收取5%管理费分包给了B单位,并签订了分包合同B单位在磨煤球磨机安装时,在未进行设备基础验收的情况下,即依照土建单位所划的基准线和基准点线进行设备安装。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某新建办公楼工程,建筑面积48000㎡,地下二层,地上六层,中庭高度为9m,钢筋混凝土框架结构。经公开招投标,总承包单位以31922.13万元中标,其中暂定金额1000万元。双方依据《建设工程合同(示范文本)》(GF-2013-0201)签订了施工总承包合同,合同工期为2013年7月1日起至2015年5月30日止,并约定在项目开工前7天支付工程预付款,预付比例为15%,从未完施工工程尚需的主要材料的价值相当于工程预付款额时开始扣回,主要材料所占比重为65%。

自工程招标开始至工程竣工结算的过程中,发生了下列事件:

【不定项选择题】

背景资料
某施工单位承接了某二级公路E3标段(K15+000~K25+000)路基工程施工。由于该标段工程量集中,工期紧张,项目部对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。该标段作为一个单位工程,划分了分部、分项工程,依据质量检验评定标准对分项工程进行评分,项目部按优、良、合格、不合格四个等级来评定工程质量。
项目部还根据不同管理层次和职能对采用新技术、新材料、新工艺的各环节设置了质量控制关键点,以便进行重点监控。
项目部在抓质量的同时,也注重安全生产。在K23+200~K24+100路段拟采用大型综合爆破进行石方路基施工。项目部编制了爆破设计书,并提交监理工程师审批后,成立了现场指挥机构并组织人员实施,在危险边界设置了明显标志,撤离了警戒区内人员、牲畜,并在警戒区四周安排警戒人员,最后成功完成了大型综合爆破。石方路基施工完成后,项目部实测了压实度、纵断高程、中线偏位、宽度、横坡、边坡平顺度,各项指标均满足相应标准和要求。
问题:

【不定项选择题】

下列哪些情形构成以危险方法危害公共安全罪(   )。

A.

 投放虚假的爆炸性、毒害性、放射性、传染病病原体等物质,严重扰乱社会秩序的

B.

 故意破坏正在使用的矿井下的通风设备的

C.

 违反国家规定,向土地大量排放危险废物,造成重大环境污染事故,导致多人死亡的

D.

 故意传播突发性传染病病原体,危害公共安全的

【不定项选择题】

甲公司为居民企业, 主要从事不锈钢用品的生产和销售业务, 2019年有关经营情况如下: ( 1) 产品销售收入 800万元, 销售边角料收入 40万元, 接受捐赠收入 60万元, 国债利息收入 5万元。 ( 2) 实发合理工资、薪金总额 100万元, 发生职工福利费 支出 15万元、职工教育经费支出 1.5万元,拨缴工会经费 2万元。 ( 3)全年发生业务招待费支出 8万元。 ( 4)当年发生广告费支出 120万元,上年结转未扣完的广告 费5万元; ( 5) 支付法院诉讼费 3万元, 税收滞纳金 4万元, 合同违 约金 5万元, 银行逾期利息 6万元。 企业所得税
( 6) 因管理不善一批原材料被盗, 原材料成本 10万元, 增值税进项税额 1.3万元, 取得保险公司赔款 6万元,原材料损失 已经税务机关核准。 已知: 职工福利费支出、职工教育经费支出、拨缴的工会经 费分别不超过工资薪金总额的 14% 、 8%和 2%的部分, 准予扣 除; 广告费不超过当年销售(营业) 收入的 15%的部分准予扣除; 业务招待费按照发生额的 60%扣除,但最高不得超过当年销售(营 业)收入的 5‰。 要求:根据上述资料,不考虑其他因素,分析回答下列问题。
甲公司的下列支出中,在计算 2019年度企业所得税 应纳税所得额时,不得扣除的是( )。

A.
法院诉讼费 3万元
B.
银行逾期利息 6万元
C.
税收滞纳金 4万元
D.
合同违约金 5万元
【不定项选择题】

【背景资料】某双车道公路隧道。全长620m,地层岩性为石灰岩,地下水较丰富。有一条F断层破裂带,隧道最大埋深490m,纵坡为-3%.其围岩级别及长度见隧道纵断面示意图。


合同总工期20个月为保证施工安全,施工单位结合项目地质和设备条件,拟在全断面、台阶法、单侧壁导坑法、CD法、CRD法5种工法中选择组织施工。根据以往施工经验及该项目实际情况,施工前,相关人员经讨论分析确定隧道主要施工内容的进度计划指标为:III级围岩70-90m/月,IV级围岩50-70m/月,V级围岩30-50m/月,施工准备3个月,隧道内沟槽、路面及附属设施施工3个月。

【不定项选择题】

A公司中标某工业改建工程,合同内容包含厂区所有的设备、工艺管线安装等施工总承包。A公司进场后,根据工程特点,对工程合同进行分析管理,将其中亏损风险较大的部分埋地工艺管道(设计压力0.2MPa) 施工分包给具有资质的B公司。
A公司对B公司进行合同交底后,A公司派出代表对B公司从施工准备、进场施工、工序施工、工程保修及技术方面进行了管理。
B公司进场后,由于建设单位无法提供原厂区埋地管线图,B公司在施工时挖断供水管道。
造成A公司65万元材料浸水无法使用,机械停滞总费用43万元,每天人员窝工费用48万元,工期延误25天。B公司机械停滞费18万元。
管沟开挖完成后,当地发生疫情,导致所有员工被集中隔离,产生总隔离费用54万元。为此A公司向建设单位提交了工期及费用索赔文件。
B公司在埋地钢管施工完成后,编制了该部分的液压清洗方案,方案因工艺管道的埋地部分设计未明确试验压力, 拟采用0.3MPa的试验压力进行试验,管道油清洗后采取保护措施该方案被A公司否定。
A公司在卫生器具安装完成后,对某层卫生器具(检验批的水平度及垂直度进行现场检验共测量20点,测量数据如表4所示。

A公司在质量巡查中,发现工艺管道安装(如图4所示)中的膨胀节内套焊缝、法兰及管道对口部位不符合规范要求,要求整改。

  【问题】

【不定项选择题】

【背景资料】建设单位聘请爆破作业单位提供民用爆炸物品的购买、运输、储存、爆破、清退等“一体化”有偿爆破作业服务。签订合同约定:爆破作业单位必须达到每天24h的运输能力,现场炸药运输车不少于1辆,每个井口均需要安排专人进行炸药的发放和管理,准时将民用爆炸物品运到爆破作业点。民用爆炸物品由爆破作业单位购买并统一管理,包括爆破现场剩余民用爆炸物品的回收、运输和临时存储,爆破作业单位应严格执行火工材料领用制度,当天用不完必须及时回库,如发现在保存及运输中爆炸物品丢失,将追究爆破作业单位责任并由其承担相应罚款。
某日,爆破作业单位从当地民用爆炸物品库房领取23箱乳化炸药、385发导爆管雷管。通过民用爆炸物品运输车辆运输,并停靠在措施井井口主提升吊桶附近,在现场未设置警戒线、未将无关人员清出现场的情况下,施工单位的安全员张某(有安全员资格证)喊来三名无爆破作业人员资质的工人将14箱炸药先后从民用爆炸物品运输车搬运装入吊桶内。安全员张某将雷管分成3份装人塑料袋,将其中2袋分别交给下井工人孙某和李某(均无爆破作业人员资质)准备带人井下,将另1袋雷管和9箱炸药放到井口东北角的工具间存放。孙某和李某携带雷管坐吊桶入井,孙某欲爬上吊桶前,将雷管抛入装有14箱炸药的吊桶内,雷管爆炸,引爆吊桶内的336kg乳化炸药。爆炸产生的强烈冲击波,使事故现场井口附近地面建(构)筑物和设施不同程度损毁,吊桶瞬间被击碎,夹带金属碎片的冲击波将井筒内多条钢丝绳、电缆切断,副提升吊桶连带钢丝绳、电缆向井下坠落。造成井口地面12人死亡,10人受伤,吊盘上2名作业人员死亡。

【不定项选择题】

案例(二)【背景资料】
某小型排涝枢纽工程由排涝泵站、自排闸、堤防和穿堤涵洞等建筑物组成。发包人依据《水利水电工程标准施工招标文件》(2009 年版)编制施工招标文件。

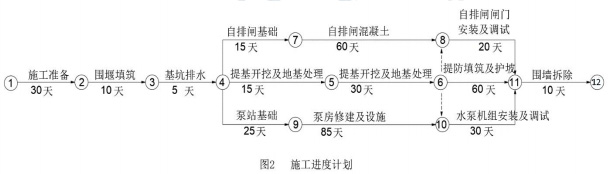

发包人与承包人签订的施工合同约定:(1)合同工期为 195 天,在一个非汛期完成: (2)“堤防填筑”子目经监理人确认的工程量超过合同工程量 15%时,超过部分的单价调整系数为0.95。由承包人编制并经监理人审核的施工进度计划如图 2 所示(每月按 30 天计)。

当地讯期为 6~9 月份,监理人签发的开工通知说明开工日期为 2019 年 10 月 26 日,承包人按施工进度计划如期开工,开始施工准备工作。
工程施工过程中发生如下事件:
事件 1 :受疫情影响,2020 年 2 月 1 日至 3 月 1 日暂停施工期间,承包人按监理人要求照管在建工程。疫情缓解后,监理人向承包人发出复工指令,并要求采取赶工措施保证工程按期完成,承包人提交了赶工报告和修订后的施工进度计划等。提出了增加在建工程照管费用 10 万元和赶工费用 50 万元的要求。
事件 2 :“堤防填筑”子目的合同单价为 23.00 元/m³,合同工程量为 1.3 万 m³。按施工图纸计算工程量为 1.543 万 m³。承包人实际完成工程量为 1.58 万 m³。
事件 3 :承包人接受完工付款证书后,发现还有 15 万元工程款未结算,向发包人提出支付申请。工程质量保修期间,按发包人要求,承包人完成了新增环境美化工程,工程费用为 8 万元。
【问题】

【不定项选择题】

甲公司2021年有关经济业务如下
(1)当年实现现金销售收入3 000万元,收到上年的赊销款50万元,支付销售退款20万元。
(2)预付1 050万元,其中工程物资300万元,原材料750万元。另支付工程款450万元,采购原材料支付2 100万元,支付上年的原材料款2 400万元,以上均用银行存款支付。
(3)发工资和奖金800万元,其中发放给生产工人600万元,发放给在建工程人员200万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。
根据资料(2),“购买商品、接受劳务支付的现金”项目本期金额为(    )万元。

A.
3 150
B.
4 500
C.
5 250
D.
2 850
【不定项选择题】

具体行政行为有下列(         )情形的,行政复议机关有权决定撤销、变更或者确认该具体行政行为违法,并可责令被申请人在一定期限内重新作出具体行政行为。

A.

主要事实不清、证据不足的

B.

适用依据错误的

C.

违反法定程序的

D.

超越或者滥用职权的
