一般而言,适用“疏明”证明标准的待证事实主要限于( )。
【背景资料】
某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。
施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容。预制场平面布置示意图见图1:
预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。5个制梁台座的制梁横道图见图2。
箱梁预制前,施工单位对底模板设置了预拱。在进行第25号箱梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。
【背景资料】
某集团公司中标新建普速电气化铁路综合第一标段,主要项目内容有:路基、桥涵、隧道、轨道、电力、电力牵引供电、通信、信号、房建工程以及相应的大临及辅助工程。
该标段起止里程为DK00+000~DK27+600,其中DK20+000~DK2 7+600段线下工程纵断面如图4所示,主要工程内容如下:
路基工程总长度3820m,挖方量为80万m3,填方量为5 5万m3
桥梁1座,上部结构为5-32m简支箱梁,采用原桥位支架现浇。
单洞双线隧道1厘,长度为3600m,最大埋深约230m,洞身围岩主要为Ⅲ、Ⅳ级灰岩 设计涌水量为50m3/h,Ⅲ级围岩地段采取上下两台阶法施工,Ⅳ级围岩地段采取三台阶法施工。该隧道为全线控制性工程,采用进口和出口两个作业面掘进。
施工过程中发生以下事件:
事件1:项目经理部编制了DK20+000~DK23+820段路基土石方施工方案,初步安排两个作业面施工,配备相应的施工班组及机械设备,每天工作时间为8ho通过计算,路基土石方工程可在10个月内完成。
事件2:质检人员现场检查箱梁施工时,发现存在以下问题:
(1)在桥梁外侧空地上进行钢筋切割、弯制和焊接;
(2)乙炔气罐与氧气罐并列存放,距离钢筋焊接点不足3m;
(3)首层碗扣式支架立杆长度相同。
事件3:隧道出口段施工至DK27+235掌子面处,突发涌水,涌水量约1800m3/h,逐渐衰减后稳定至200m3/h左右。设计单位对掌子面前方的地质情况进行了补勘,查明DK27+110~DK27+235段地质情况是:岩体较破碎,节理较发育;地下水主要为岩溶水,较发育;判定围岩级别为V级。
事件4:在牵引变电工程施工中,设备到场后,项目经理部邀请集团公司、设计单位、监理单位到现场参加验收;变压器、断路器等设备安装后,监理单位对设备的电气性能进行了验收测试,并出具质检报告。
事件5:接触网作业车停放在某车站,车况良好,线路铺轨已经完成,该车站设有行车临时调度指挥中心。项目经理部为确保接触网作业车的行车安全,编制了施工安全管理措施,部分内容有:作业队提前申报日施工计划;接触网作业车按批复的日施工计划在区间行驶;接触网作业车推动平板车运行时,必须配置行车引导员;接触网作业车在区间作业时必须设现场防员。
E矿业有限责任公司的508采场采用有底柱浅孔留矿法采矿,南北两个人行天井间距离90m,采场工作面全长82m。采场上部中段巷道未拉到对应位置,没有开凿采场中央回风天井,采场南部接有局扇风筒但是未接到位,未形成有效的通风。由于连年亏损,矿井未配备具有矿用产品安全标志的便携式气体检测报警仪,入井人员携带的自救器数量也不能满足要求。
2019年3月10日6时20分左右,二工区508采场早班爆破致工作面9~10号漏斗之间被爆堆堵死。中班无人作业,18时40分,507采场放矿工周某、陈某等6人进班平场、放矿,约19时15分到达508采场。周某、陈某和安全员雷某从北边上采场察看矿堆情况和处理松石。司机喻某和倒矿工屈某先拉一车矿石倒到天井,放矿工廖某则在掌子面等候。喻某、屈某回到掌子面后,未见到廖某等4人,刚好附近398采场采矿工黄某、杨某拉矿石到508采场附近,喻某、屈某叫上杨某、黄某二人一起去采场察看情况,发现廖某等4人已中毒,于是立即进行救援,由于施救措施不当,导致8人全部中毒窒息死亡。
根据以上场景,回答下列问题(共26分):
二、2013年6月3日,A银行总行资产负债管理委员会(ALCO)会议上,资产负债管理部总经理严厉指出,我行流动性覆盖率指标(LCR)仅为74%,已经跌破监管红线,不能仅为业务部门的盈利目标而忽视流动性风险管理,目前金融同业务线未来一个月内现金流负缺口太大,必须降低流动性风险敞口,否则可能面临流动性危机。
6月5日,A银行日间现金流管理出现问题,出款按时划出,但几笔进款未能按时到账,导致日终(17:00)在央行备付金账户出现30亿元的透支额。
5月30日至6月11日A银行备付金情况如表6-1所示。
表6-1 A银行备付金情况 单位:亿元
日期2013年 | 全行备付金 |
总行备付金 |
总存款 |
5月30日 | 350 | 60 | 23 000 |
6月1日 | 280 | 75 | 23 250 |
6月2日 | 260 | 65 | 23 100 |
6月3日 | 330 | 70 | 23 050 |
6月4日 | 340 | 66 | 22 990 |
6月5日 | 230 | -30 | 22 800 |
6月6日 | 330 | 100 | 22 950 |
6月7日 | 350 | 120 | 22 900 |
6月8日 | 330 | 90 | 22 980 |
6月9日 | 400 | 80 | 23 050 |
6月10日 | 375 | 85 | 22 960 |
6月11日 | 380 | 88 | 22 990 |
6月20日,随着大型商业银行加入借钱大军,市场“平头寸、防透支、现金为王”气氛升温,隔夜拆借利率飙升578基点,达到13.44%,各期限利率全面上升,“钱荒”进一步升级。
根据以上案例描述,回答下列8小题。
背景资料
某新建排涝泵站设计流量为(16m3/s),共安装4台机组,单机配套功率400kw。泵站采用正向进水方式布置于红河堤后,区域涝水由泵站抽排后通过压力水箱和空堤涵洞排入红河,涵洞出口设防洪闸挡洪。红河流域汛期为每年的6—9月份,堤防级别为1级。本工程施工为19个月,2011年11月—2013年5月,施工中发生如下事件:
事件1:第一个非汛期施工的主要工程内容有:①堤身土方开挖、回填;②泵室地基处理;③泵室混凝土浇筑;④涵洞地基处理;⑤涵洞混凝土浇筑;⑥泵房上部施工;⑦防洪闸施工;⑧进水闸施工。
事件2:穿堤涵洞第五节涵洞施工过程中,止水片(带)施工工序质量验收评定如表4所示:

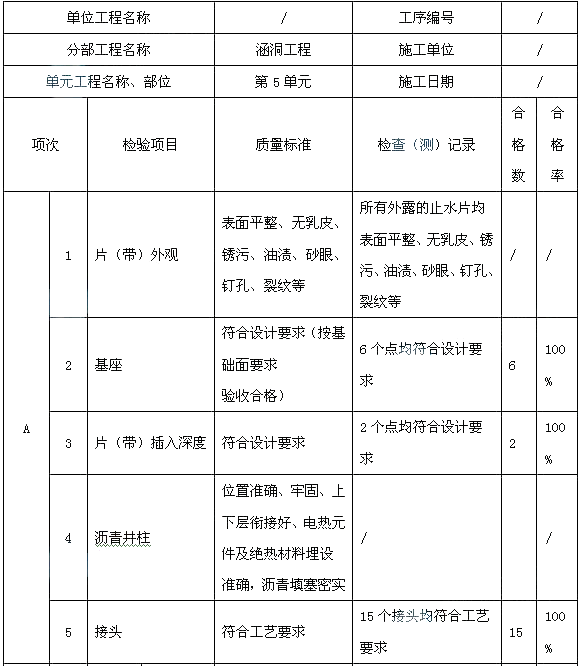

止水片(带)施工工序质量验收评定表

事件3:2013年3月6日,该泵站建筑工程通过了合同工程完工验收。项目法人计划于2013年3月26日前完成与运行管理单位的工程移交手续。
事件4:档案验收前,施工单位负责编制竣工图,其中总平面布置图(图A),图面变更了45%;涵洞出口段挡土墙(图B)由原重力式变更为扶壁式;堤防混凝土预制块护坡(图C)碎石垫层厚度由设计的10cm变更为15cm。
事件5:2013年4月,泵站全部工程完成。2013年5月底,该工程竣工验收验收委员会对该泵站工程进行了竣工验收。
【问题】
案例五
【背景资料】
某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10+100,终点里程为DK10+868,环宽为1.2m,采用土压平衡盾构施工。盾构隧道穿越地层主要为淤泥质黏土和粉砂土。项目施工过程中发生了以下事件:事件1:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。加固施工造成工期延误10d,增加费用30万元。事件2:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋最大沉降达到50mm。穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为40万元。事件3:随着盾构逐渐进入全断面粉砂地层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起,项目部对粉砂采取改良措施后继续推进,造成工期延误5d,费用增加25万元。区间隧道贯通后计算出平均推进速度为8环/d。
背景材料:某工程公司中标一个直埋光缆工程,光缆长度50公里,工期45天,在开工时出现如下事件:
(1)、开挖路面路由变化,延误3天。
(2)、光缆铺设时段遭遇暴雨台风,延误工期5天。
(3)、熔接机发生故障,借用熔接机,延误1天。
项目经理排出如下计划表:

【背景资料】
承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:(1)场内道路;(2)水闸主体施工;(3)围堰填筑;(4)井点降水;(5)材料仓库;(6)基坑开挖;(7)地基处理;(8)办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如图3所示。
图3施工网络进度计划(单位:d)
施工中发生如下事件:
事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5d。
事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40d,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件:
事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。
事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。
事件三.在室内自来水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。
事件四:电气动力照明工程因设计变更,施工增加费用15万元。
