【不定项选择题】

【背景资料】某施工单位中标一煤矿井下轨道运输大巷工程,巷道总长1200m,掘进断面22.5㎡,直墙半圆拱形断面。地质资料显示,该运输大巷围岩以中等稳定的砂岩为主,在540~560m左右将穿过一断层破碎带,断层可能导水,巷道设计采用锚喷支护,每米巷道锚杆数量13根,喷射混凝土厚度120mm,强度等级C15;断层破碎带地段采用锚网喷+U型钢支护。
施工单位编制了该轨道运输大巷的作业规程,工作面采用凿岩台车打眼,炮眼深度2.5m,炮眼施工要求“平、直、齐、准”,以确保光面爆破效果;选用侧卸式装载机配合胶带转载机出矸,电机车牵引矿车排矸;喷锚支护紧跟工作面,二次复喷混凝土在工作面后方20m左右进行。
施工过程中,发生了以下事件:
事件1:施工单位注意加强工序质量控制,每施工60m进行一次检测,随机抽检5根锚杆的抗拔力。要求抗拔力达到设计值的90%以上;每施工40m进行一次混凝土强度试验,随机钻取混凝土芯样5块进行抗压强度试验,要求混凝土强度最小值不小于设计值95%。监理单位实际抽查发现,锚杆抗拔力不足,要求施工单位进行整改。
事件2:巷道施工至530m时,发现巷道围岩逐渐破碎,岩帮有少量出水。施工单位技术负责人根据施工经验判断,巷道施工即将到达断层破碎带,要求立即进行短掘短喷作业,配合超前锚杆。并按设计要求增加U型钢支护。监理单位认为施工单位的处理方案存在失误。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下。

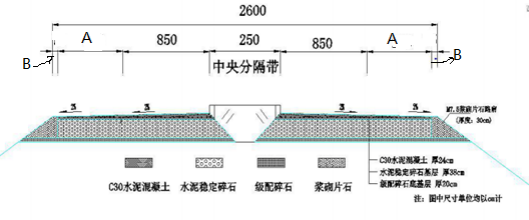

为保证工期,施工单位釆用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。A的宽度250cm 。施工中发生如下事件
事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。
事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缭缘拌合物振捣密实,无大气泡冒岀,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置(DB|),传力杆无法自动插入
事件三:施工单位配置的毎合摊铺机的摊铺速度为100m/h,时间利用系数为075,施工单位还配置专门的水泥混凝土搅拌站,搅拌站生产能力为450m3/h。(滑模摊铺机生产率公式为Q=1000 nbkp(m3/h),公式中h为摊铺厚度,B为摊铺宽度)
事件四:水泥混凝土面层施工完成后,检测了如下项目:板厚度.平整度.抗滑构造深度.相邻板高差.纵横缝顺直度.中线平面偏位.纵断高程.横坡.断板率。

【不定项选择题】

【背景资料】

承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:(1)场内道路;(2)水闸主体施工;(3)围堰填筑;(4)井点降水;(5)材料仓库;(6)基坑开挖;(7)地基处理;(8)办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如图3所示。

图3施工网络进度计划(单位:d)
施工中发生如下事件:
事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5d。
事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40d,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。

【不定项选择题】

(八)李志和妻子胡丽200585号出行遭遇车祸,李志当场死亡,胡丽送往医院抢救无效后去世。夫妇俩生前居住的房子价值人民币50万元。李志遗有伤残补助金6万元。胡丽2002年以个人名义在单位集资入股获得收益4万元。李志夫妇有一个儿子李达,于2001年病故,李达和妻子马娜生育有一个儿子李飞,父亲去世后随母亲改嫁,李志夫妇年老体弱,一直由李志的表侄鲁明及改嫁儿媳马娜照顾。根据以上材料回答(1~6)题。

【不定项选择题】

【背景资料】

北方某石化公司工程项目,其工程内容包括:1套4万吨/年硫酸综合回收装置,1套8万吨/年液化气深加工生产装置,以及配套的附属设备和工艺管道等。

其中的大型储罐已经焊接完成,与泵的连接如图所示。监理工程师检查时发现,储罐与泵之间的管道已安装完毕,此时储罐还未进行充水试验。

在项目执行中,施工单位项目部组织人员编制了储罐吊装方案,管道焊接方案,根据现场危险源辨识,编制了高处作业、机械操作、起重吊装、临时用电安全技术措施。

【不定项选择题】

案例三

【背景资料】

某施工企业中标承建了一座日处理污水达15万t的污水处理厂工程,为防止初沉池、二沉池、曝气池等薄壁钢筋混凝土排水构筑物产生裂缝,施工时采取了如下措施:(1)加大水泥用量,增加混凝土的和易性;(2)增加坍落度,提高混凝土的扩散度;(3)选择在低温时浇筑;(4)为了能尽早拆除模板,加快模板周转,采用提高混凝土的入模温度的办法,提高混凝土的早期强度。结果事与愿违,混凝土仍出现了裂缝。

【不定项选择题】

【背景资料】某施工单位承接了长50.5km的平原区新建公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用M7.5浆砌片石加固。路面结构如下图所示。

事件1:水泥稳定碎石基层采用中心站集中拌和法施工。施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺:

事件二:(1)面层采用滑模机械摊铺施工,由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,极个别拉杆漏插。
(2)每日施工结束设置横向施工缝,且设置在缩缝处和胀缝处。其胀缝构造示意图如下:

事件三:根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、摊铺设备、压实机械、轮式挖掘机、拉毛养护机械。

【不定项选择题】

下列可以支持起诉的案件是(          )。

A.

 甲公司与乙公司因买卖合同发生纠纷

B.

 甲遭受家庭暴力

C.

 甲失踪,其财产有灭失的风险

D.

 甲因交通事故受伤

【不定项选择题】

【背景资料】

国内某海外公司中标欧洲某国一座给水处理厂快滤池,钢筋混凝土现浇结构工程,矩形,长度为87.65m,宽度为3(6)56m,池深(4)8m,滤池进水和排水采用虹吸冲洗方和反冲洗集水槽。项目部为此制定了成本计划、成本控制、成本考核的成本控制流程。为保证滤池过滤效果,项目部对每个环节的施工质量进行严格控制,采取的措施有:

(1)对滤头、滤板、滤梁逐一检验清理;

(2)必须封闭滤板间及滤板与滤池壁间缝隙;

(3)用应力扳手按设计要求检查滤头紧固度;

(4)严格控制滤料支撑层和滤料铺装层厚度及平整度;

(5)滤料铺装后,须做反冲实验。

由于滤池为钢筋混凝土结构,为控制池壁裂缝的产生,项目部采取了以下措施:

(1)降低混凝土凝固过程的水化热措施,严格控制混凝土原材料质量,砂和碎石要连续级配,含泥量不能超过规范要求,水泥宜为质量稳定的普通硅酸盐水泥,外力。剂和掺合料必须性能可靠。

(2)在满足混凝土配合比设计规范和混凝土技术指标前提下,适当减少水泥和水的用量,降低水灰比。

项目部制定了对工程材料的质量控制措施:

(1)项目经理部对进场材料、半成品、构件进行标识;

(2)对发包方提供的材料、半成品、构配件和工程设备、检测设备等,按规定进行检验和验收。

项目部按以下步骤编制了施工进度计划:

(1)确定机械台班和劳动量;

(2)确定各施L过程的作业天数;

(3)编制施工进度计划。

根据施工现场情况,项目部制定了详细的职业健康安全技术措施。

【不定项选择题】

某施工单位承包一矿井工程,其中运输大巷2000m。建设单位提供的地质和水文资料表明,该大巷大部分为中等稳定岩层,属于Ⅲ类围岩,巷道顶板以上、底板以下10m范围内无含水层。巷道要穿越一断层,落差30m,断层附近围岩很容易冒落,属于V类围岩。设计该大巷采用锚喷支护,穿越断层地段锚杆间排距缩小为600mm。施工计划月成巷200m。
在运输大巷施工到断层附近时,巷道围岩出现渗水,在掘进开挖半小时后不断发生破碎围岩冒落。施工单位及时提出了巷道穿越断层的措施和支护方案,经过监理和设计单位同意后,实施了该方案,最后巷道安全通过了断层,验收合格。但半年后该运输大巷穿越断层段的两帮出现了变形,喷射混凝土有少量开裂,经检查无明显质量问题。施工单位按照建设单位的要求进行了修复。
针对上述事件,施工单位及时提出了索赔。
