甲公司上市发行股票为有面额股票,票面价格为1元。李某持有甲公司50 000股面值为10元的优先股,股息率为5%。
根据期初资料和资料(1),下列各项中,关于甲公司对乙公司股权投资会计处理正确的是( )。
甲公司的下列进项税额中,准予从销项税额中抵扣的是( )。
支付加工费的进项税额 64 万元
支付运输费的进项税额 0.4 万元
购进生产用酒精的进项税额 12.8 万元
购进生产用化妆包的进项税额 16 万元
下列选项属于行政诉讼受案范围的是( )。
方某在妻子失踪后向公安局报案要求立案侦查,遭拒绝后向法院起诉确认公安局的行为违法
区房管局以王某不履行双方签订的房屋征收补偿协议为由向法院起诉
某企业以工商局滥用行政权力限制竞争为由向法院起诉
黄某不服市政府发布的征收土地补偿费标准直接向法院起诉
张某作为普通合伙人,王某作为有限合伙人,共同设立有限合伙企业甲,其中张某出资100万元,王某出资900万元。合伙协议约定,合伙期限为1年,合伙企业甲成立的目的为收购一资管产品。
甲公司为增值税一般纳税人。2019年12月,甲公司发生与职工薪酬相关的经济业务如下:
(1)10日,购买小型取暖炉一批,价款100 000元,增值税税额13 000元,已取得可抵扣增值税专用发票,全部款项以银行存款支付。取暖炉购入后作为福利发给一线生产工人,并转出增值税进项税额。
(2)31日,公司为高级管理人员免费使用的5辆汽车计提折旧,每辆汽车应计提折旧费3 000元,作为非货币性薪酬核算。
(3)31日,根据在岗职工数量及其岗位,决定以补贴职工食堂支出的形式发放货币性职工薪酬,共计17 000元,其中生产工人12 000元,车间管理人员2 000元行政管理人员1 500元。专设销售机构人员1 500元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。
根据资料(1),下列各项中,甲公司发放取暖炉相关会计处理表述正确的是( )。
【背景资料】
某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:
(1)2005年12月1日进场准备(指“四通一平”);
(2)围堰填筑及基坑排水在2006年11月1日开始;
(3)围堰拆除及蓄水在2009年6月1日前结束。
施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间见表1。
注:①重力坝混凝土总工程量为430万立方米;
②每月按30天计。施工过程中发生如下事件:
事件1:技术人员根据表1绘制的初始网络进度计划如图1(单位:月)。
项目部技术负责人审核时发现,表1中的工作逻辑关系及持续时间正确合理,初始网络进度计划(图1)中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。
事件2:由于未能及时提供场地,C1工作于2006年7月11日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。
事件3:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求
事件4:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万立方米。现场混凝土制备、运输、浇筑能力为22万立方米/月。
2025年,甲证券公司与乙上市公司签署《独立财务顾问协议》,成为丙公司借壳乙公司的财务顾问。当年,丙公司完成借壳上市,重大资产重组完成后,甲证券公司在法律规定的期限内承担持续督导责任,先后出具了《2025年度持续督导意见》《关于丙公司的专项核查意见》等。陈某与李某为项目主要负责人及签字主办人。该证券公司就该借壳上市独立财务顾问项目收取各项费用总计1000万元。以上业务过程中,甲证券公司未关注到丙公司购销业务异常增加,未发现丙公司财务报告虚增收入的事实。
【背景资料】某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。
原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m(见图2)。

甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公同利用既有公路作为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工整改通知单。
背景资料

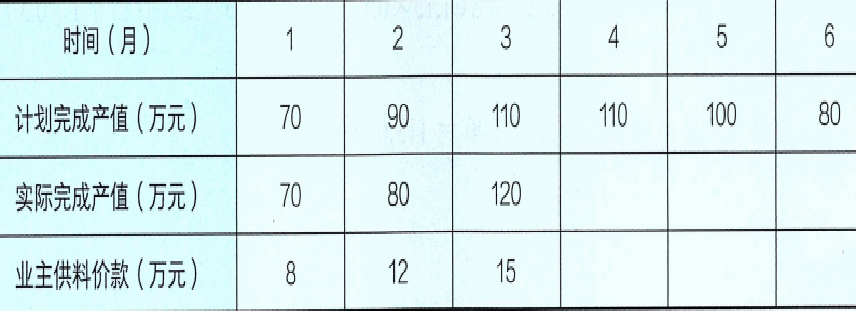

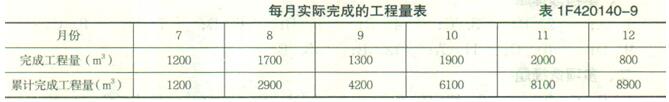

某住宅工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。合同约定合同价为2800万元(其中暂列金额为200万元,暂估价为250万元),合同工期为12个月,预付款为签约合同价的20%,主材金额所占比重为50%。施工合同约定,工程进度款按月结算,合同约定因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过8%时,可以调整综合单价。实际工程量增加8%以上时,超出部分的工程量综合单价调值系数为0.95;实际工程量减少8%以上时,减少后剩余部分的工程量综合单价调值系数为1.15。
由于设计变更修改图纸使局部工程量发生变化,由原招标工程量清单中的1250m³变更为1450 m³,相应投标综合单价为320元/ m³。施工单位按修改后的图纸完成工程施工,并向监理工程师提出了增加合同价款的申请。
