【不定项选择题】

背景资料:

某公司承建一项城市主干道改扩建工程,全长3.9km,建设内容包括:道路工程、排水工程、缆线入地工程等,道路工程将既有28m的路幅主干道向两侧各拓宽13.5m,建成55m路幅的城市中心大道,路幅分配情况如图1所示。



图1路幅分配示意图(单位:m)

排水工程将既有车行道下d1200的合流管作为雨水管,西侧非机动车道下承建一条d1200的雨水管,两侧非机动车道下各建一个d400的污水管,并新建接户支管及接户井。将周边原接入既有合流管的污水就近接入,实现雨污分流。缆线入地工程既有架空电力线缆及通信电缆进行缆线入地,敷设在地下相应管位。

工程进行中发生如下一系列事件:

事件一:道路开挖时在桩号K1+350路面下深0.5m处发现一处横穿道路的燃气管道,项目部施工时对燃气管道采取了保护措施。

事件二:将用户支管接入到新建接户井时,项目部安排的作业人员缺少施工经验,打开既有污水的井盖作散味处理后就下井作业。致使下井的一名工人在井内当场晕倒,被救时已无呼吸。

事件三:桩号K0+500~K0+950东侧为路堑,由于坡上部分难度大,设计采用重力式钢筋混凝土挡墙进行垂直支护,减少征地。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲公司于2017年在上海证券交易所上市,上市后该公司一直保持盈利,但盈利水平逐年降低,至2022年,其一个完整会计年度经审计的净利润为负且营业收入低于人币1亿元。暂不考虑其他因素,请根据上述背景信息回答以下问题。

【不定项选择题】

【背景资料】
某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示 意图如图 1-1 所示。闸室底板与消力池底板之间设铜止水片,止水布置示意图如图 1-2 所示。


工程施工过程中发生如下事件:事件一:施工单位依据《水利水电工程施工组织设计规范》(SL303-2017),采用简化毕肖 普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为 1.25。事件二:施工单位根据《水利水电工程施工安全导则》(SL721-2015),编制了围堰专项施 工方案,并组织有关专业技术人员进行审核。
事件三:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩存在多条竖向裂缝。

【不定项选择题】

【背景资料】
某平原区拦河闸工程,设计流量860m3/s,校核流量1050m3/s,闸室结构如下图所示。本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,闸基为轻粉质砂壤土,基坑采用深井降水。施工过程中突然发现上游围堰后(基坑侧)有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随着上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

【不定项选择题】

某石膏矿区在不足0.6k㎡的范围内,设立有甲乙丙丁戊5座矿山,其中甲、乙、丙3座石膏矿无安全生产许可证。5座矿山各自为政,缺乏统一协调。开采影响范围重叠,且地面建筑物位于地下开采的影响范围内,为矿山安全生产埋下了隐患。
2005年11月6日19时36分左右,该石膏矿区发生井下采空区顶板大面积冒落,引起地表塌陷,形成一长轴约300m,短轴约210m,面积约5.3万㎡的近似椭圆形的塌陷区和24.5万㎡的移动区。造成甲、乙、丙3座石膏矿井下48名作业人员被困、地面88间房屋倒塌、29名矿山员工和家属被困,矿山工业设施严重受损。
事故发生后,各石膏矿立即向当地县级安全生产监督管理部门报告,同时各自积极展开自救。当地县、市政府接到报告后及时组织有关部门负责人赶到事故现场、启动应急预案,紧急调集400多名武警、消防、驻地部队官兵、5个专业矿山救护队90多名队员以及部分市、县两级政府机关工作人员和当地村民参加救援工作,并按事故报告程序上报。
此次事故最终造成33人死亡(其中井下16人、地面17人)、38人受伤(其中井下26人、地面12人)、井下4人失踪、直接经济损失774万元。

【不定项选择题】
结合本案例,在该起事故中,履行监管职责不到位的相关部门有( )。
A.
市场监督管理
B.
生态环境
C.
交通运输
D.
自然资源
E.
公安交通管理
【不定项选择题】

下列属于公开募集基金的基金份额上市交易的条件的是 ( )。

A.

 基金合同的期限要在 5 年以上

B.

 基金份额持有人不少于 200 人

C.

 基金募集金额不低于 2 亿元人民币

D.

 基金份额总额要达到核准规模的 80% 以上

【不定项选择题】

GATS和GATT1994项下的最惠国待遇的不同是(  )。

A.

都要求立即的无条件的最惠国待遇

B.

前者允许例外,而后者不允许例外

C.

前者包括了国民待遇方面的待遇,而后者没有包括

D.

前者适用于同类服务和服务提供者,后者适用于同类产品

【不定项选择题】

【背景资料】某新挖航道长10km,宽200m,挖至水深15m,沿航道宽度方向水深为4~8m,高潮时潮高3m,低潮时潮高1.0m,疏浚土上层为2~4m淤泥质土,下层为中密砂层。采用满载吃水5.5m、舱容5000m3的耙吸挖泥船施工。

【不定项选择题】

根据以下材料,回答3-5题:

以下是G公司近两年的利润数据,如表1、表2所示

表1:利润表

2015年

(万元)

2016年

(万元)

增长率(%)

2016年同比2015年数值

备注

销售收入

500

600

20.0

600

销售成本

300

375

25.0

360

60%*600

经营费用

150

200

33.3

180

30%*600

经营利润

50

25

-50.0

60

10%*600

表2:同比利润表


2015年(%)

2016年(%)

增长率(%)

2016年同比2015年的数值(%)

销售收入

100.0

100.0

100.0

销售成本

60.0

62.5

2.5

60.0

经营费用

30.0

33.3

3.3

30.0

经营利润

10.0

4.2

-5.8

10.0

【不定项选择题】

【背景资料】
某承包人根据《水利水电工程标准施工招标文件》(2009版)与发包人签订某引调水工程引水渠标段施工合同,合同约定:
1)合同工期465天2015年10月1日开工,
2)签约合同价为5800万元,
3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金;
4)工程预付款为签约合同价的10% ,开工前分两次支付,工程预付款的扣回与还清按公式计算;Fl=20% ; F2=90%;
合同签订后发生如下事件:
事件一:项目部要求编制了该工程的施工进度计划如图2所示,经监理人批准后,工程如期开工;

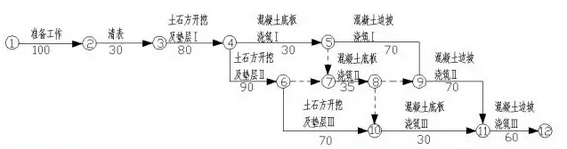

图2 施工进度计划图(单位:天)
事件二:承包人完成施工控制网测量后,按监理人指示开展了抽样复测;
1)发现因发包人提供的某基准线不准确,早晨与此相关的数据均超过允许误差标准,
为此监理人指示承包人对发包人提供的基准点基准线进行复测,并重新进行了施工控制网的测量,产生费用共计3万元増加工作时间5天;
2由于测量人员操作不当造成施工控制网数据异常,承包人进行了测量修整,修正费用0.5万元,増加工作时间2天;
针对上述两种情况承包人提出了延长工期和补偿费用的索赔要求;
事件三:"土石方开挖及垫层Ⅲ"施工中遇到地址勘探末查明的软弱底层,承包人及时通知监理人。监理人会同参建各方进行现场调查后,把该事件界定为不利物质条件,要求承包人采取合理措施继续施工承包人按要求完成地基处理,导致"土石方开挖及垫层Ⅲ”工作时间延长了20天,増加费用8.5万元,承包人据此提出了延长工期20天和増加费用8.5万元的要求;
事件四:截止2016年10月承包人累计完成合同金额4820万元,2016年11月份监理人审核批准的合同金额442万元。
