某施工单位承建一跨堤桥梁工程,该桥为三跨预应力混凝土连续梁桥,跨径布置为48m+80m+48m,上部结构为预应力混凝土箱梁,箱梁顶宽14.5m,底宽7.0m,箱梁高度由6.0m渐变到2.5m。施工单位组建了项目经理部,施工过程中发生了如下事件:
事件一:项目经理部在详细踏勘现场后,编制了实施性施工组织设计,并要求由上部结构劳务分包单位编制挂篮专项施工方案,项目经理部再按规定进行报批。
事件二:项目经理部经过分析比选,决定上部结构悬臂浇筑挂篮采用菱形挂篮,挂篮如图3所示,强调挂篮与悬浇筑梁段混凝土的重量比不宜大于A,且挂篮的总重应控制在设计规定的限重之内,并为挂篮中构件B、C、D的质量作了特别要求。
事件三:项目总工程师在挂篮施工前进行了详细的安全技术交底,强调严格按规范要求实施,混凝土的强度不低于设计强度等级值的E,弹性模量应不低于混凝土28d弹性模量的F,当采用混凝土龄期代替弹性模量控制时应不少于G天,两端张拉时,各干斤顶之间同步张拉力的允许误差宜为H。
事件四:挂篮施工进行到5号梁段,浇筑完混凝土拆除内模板时发现腹板部分位置存在厚度不均缺陷,项目经理部经过认真分析,找出了造成缺陷的可能原因,包括模板设计不合理、箱梁模板产生位移(模板没有固定牢固,使内、外模板相对水平位置发生偏差)等模板本身及施工方面的原因。

某工业生产厂设有一座压缩空气站为车间提供生产工艺所需的无油压缩空气。压缩空气站的装设规模为3×10Nm3/min,供气能力为17Nm3/min,供气压力0.7MPa。压缩空气输送管道采用无缝不锈钢管(材料数字代号为S30408,牌号为06Cr19Ni10),焊接连接。空气压缩机冷却水管道采用镀锌焊接钢管。设备的随机文件显示储气罐的水压试验压力为1.25MPa。压缩空气站工艺系统安装由A安装公司承担,B监理公司担任现场工程监理。压缩空气站的主要设备及材料见表2所示。
施工中,A安装公司现场施工员根据规范规定,在施工方案中将储气罐与压缩空气管道系统作为一个系统进行水压试验,且试验压力取管道的试验压力。
安装完成后,经压缩机单机及系统试运行合格,进行了竣工验收。

背景资料:
某城市跨线立交桥工程,桥梁全长811m,共计24跨,桥梁下部结构有220根1.5m的钻孔灌注桩,采用反循环钻机成孔。项目部针对钻孔桩数量多,经招标程序将钻孔作业分项工程分包给甲机械施工公司,由甲公司负责组织钻孔机械进行钻孔作业。施工过程中现场发生如下事件:
事件一:因地下管线改移困难,经设计单位现场决定10、11、12轴原桩位移动并增加钻孔桩数量,立即办理了洽商变更手续。项目部及时复印后,直接交给测量员和负责本段施工的工长。
事件二:项目部在现场文明施工检查中发现原有泥浆沉淀池已淤积,正在进行钻孔施工的泥浆水沿排水沟流到工地附近的河道里,现场土堆旁有未燃尽的油毡碎片。
事件三:甲公司液压吊车起吊钢筋笼时,因钢筋笼的U形吊环与主筋焊接不牢,起吊过程中钢筋笼倾倒,作业人员及时避开,但将泥浆搅拌棚砸坏。项目经理组织人员清理现场,并开展事故调查分析,对分包方进行罚款处理,调查报告完成后,经项目经理签字,上报了企业负责安全的部门。
事件四:受钻孔机械故障影响,项目部要求甲公司增加钻孔机械,以保障钻孔作业计划进度。因甲公司钻机在其他工地,需等5d后才能运到现场,等到该桥全部钻孔桩完成时已拖延工期13d。
【背景资料】
某堤防除险加固工程签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;

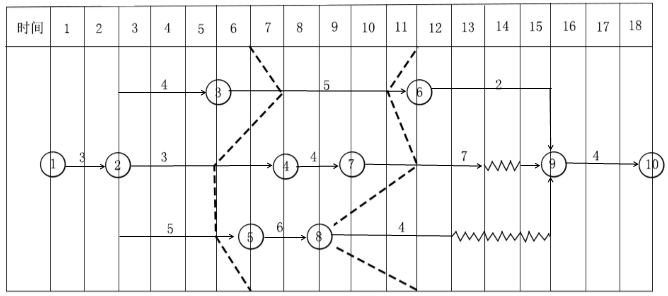

(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件一:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件二:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件三:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件四:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120% ,导致G工作48天完成。
事件五:在F工作中,承包人采取赶工措施,F工作20天完成。
针对于上述事件为此承包人与发包人发生了合同争议。
(一)
2019年11月1日,甲企业开具一张金额80万元,见票后6个月付款的商业承兑汇票(已承兑)给乙企业,承兑人为甲企业,用于支付设备款,丙企业在该汇票的正面记载了保证事项(未记载被保证人)。乙企业取得汇票后,将该汇票背书转让给了丁企业。汇票到期后,丁企业于2020年5月5日委托银行收款时,得知甲企业的存款账户不足支付。银行将付款人未付票款通知书和该商业承兑汇票一同交给丁企业。丁企业遂向乙企业要求付款。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。
丁企业在票据未获付款的情况下在法定期限内有权向乙企业要求付款,该法定期限为( )。
甲欲为其多年好友乙以及乙 10 岁的儿子小乙订立以死亡为给付保险金条件的合同。若乙同意甲为其订立以死亡为给付保险金条件的合同,下列相关说法正确的是?( )
乙的同意必须是书面形式的,且须同时认可保险金额
乙的书面同意一旦作出后,保险合同生效,其同意的意思表示不可以再撤销
乙的同意可以在合同订立后追认
乙同意甲为其指定的受益人,此种情形下,应认定乙同意甲为其订立保险合同并认可保险金额
甲公司为增值税一般纳税人。假定销售商品、和提供服务(经营租赁除外)均为企业的主营业务,都符合收入确认条件,其成本在确认收入时逐笔结转,不考虑其他因素。
2019年12月,甲公司发生如下交易或事项:
(1)1日,甲公司通过竞标赢得一个服务期为5年的客户,该客户每年末支付含税咨询费1 908 000元,增值税税率6%。为取得与该客户的合同,甲公司聘请外部律师进行尽职调查支付相关费用15 000元,为投标而发生的差旅费10 000元,支付销售人员佣金50 000元。甲公司预期这些支出未来均能够收回。此外,甲公司根据其年度销售目标、整体盈利情况及个人业绩等,向销售部门经理支付年度奖金10 000元。
(2)1日,甲公司与乙公司签订为期6个月的装修合同,合同总价款为300万元,该业务适用增值税率9%,装修费用每月末按完工进度支付。至12月31日,实际发生劳务成本50万元(均为职工薪酬),估计为完成该合同还将发生劳务成本150万元,乙公司按进度支付了价款和税款。假定该项业务属于甲公司的主营业务,按实际发生的成本占估计总成本的比例确定劳务完工进度,发生的成本预期能够收回。
(3)甲公司经营一家健身俱乐部。12月1日,A客户与甲公司签订合同,成为甲公司的会员,并向甲公司支付会员费3 600元(不含税价),可在未来的12个月内在该俱乐部健身,且没有次数的限制。该业务适用的增值税税率为6%。甲公司于每月末确认收入时开具增值税专用发票并收到税款。
(4)甲公司经营一家酒店,该酒店是甲公司的自有资产。2x19年12月甲公司计提与酒店经营直接相关的酒店、客房以及客房内的设备家具等折旧120 000元、酒店土地使用权摊销费用65 000元。经计算,当月确认房费、餐饮等服务含税收入424 000元,增值税税率6%,全部存入银行。
(5)12月31日,甲公司与乙公司签订经营租赁( 非主营业务 ) 吊车合同, 向乙公司出租吊车三台,期限为6个月,起租日为2020年1月1日,三台吊车租金(含税) 共计67 800元。合同签订日,甲公司收到租金并存入银行, 开具的增值税专用发票注明租金20 000元、 增值税2 600元。租赁期满日,甲公司收到租金余款及相应的增值税。该项业务适用增值税税率为13%。
3.根据资料(3),甲公司会计处理正确的有()。
【背景资料】某机场建设工程位于丘陵地带,飞行区指标为4D.跑道结构为:沥青混凝土柔性道面面层;石灰粉煤灰稳定碎石基层。施工工期比较紧张。由于工期紧迫,施工单位编制的施工组织设计经项目经理部经理签批后开始准备施工。施工正值雨季,施工单位做了雨期施工准备,购置了防雨设备,要求值班巡逻,发现险情立即排除,施工单位只准备了轻型压路机,认为通过增加碾压遍数,可以代替重型压路机。
